初次來壓和周期來壓頂板管理的安全技術措施

作者:佚名 2011-09-27 22:40 來源:本站原創

初次來壓和周期來壓頂板管理安全技術措施
為了加強初次來壓和周期來壓時的頂板管理製定以下措施
(1).保證泵站壓力達到30MPa,使支架達到初撐力要求。
(2).保證工作麵煤壁、支架、刮板機各成一條直線,確保工作麵“三直、兩平、兩暢通”。
(3).支架工要與采煤機司機配合好,滯後右滾筒2~3架開始移架,並做到少降快拉,如頂板破碎要帶壓移架.

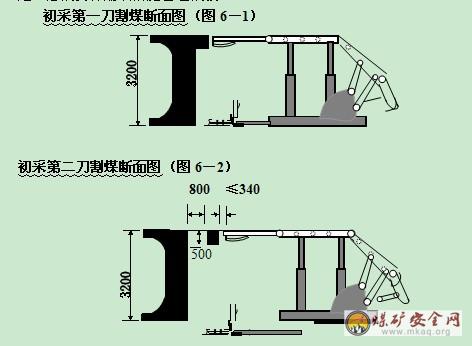

(4).根據我礦16#煤的開采經驗,16#煤老頂容易垮落,當冒落高度達到設計采高的1.5倍,冒落矸石全部填充采空區,經礦初采初放領導小組成員驗收確認後,初采初放工作方可結束。如果老頂在根據我礦十五煤工作麵礦壓觀測資料、預計本工作麵老頂初次來壓步距範圍內仍不垮落,必須另行編製安全技術措施,進行強製放頂。
(5).立柱、安全閥如若漏液或損壞,要及時更換,保證支架的初撐力。
(6).必須及時觀測、03manbetx 礦壓顯現規律,確定工作麵來壓周期。如超過周期來壓步距,必須另行編製措施管理頂板。
