露天煤礦土石方剝離工程施工組織設計

作者:狗万manbet官网 2012-10-10 10:32 來源:狗万manbet官网

一、編製依據、原則、範圍
  (一)編製依據
   1、國家和地方有關部門頒布的《露天煤礦工程施工及驗收規範》、《環境保護法》、《土地管理法》、《礦產資源法》、《水土保持法》、《森林法》、《國務院關於預防煤礦生產安全02manbetx.com 的特別規定》、《煤炭工業露天礦設計與驗收規範》等相關施工安全、質量驗收、環保等方麵的規範、標準法規文件等。
   2、現場勘察所了解與掌握的有關情況及信息,我公司從事類似工程的施工技術經驗及技術裝備能力等。
   (二)編製原則
   1、堅持科學性、先進性、經濟性、合理性與實用性相結合的原則。
   2、整體推進,均衡生產,確保總工期的原則。
   3、保證重點,突破難點,質量至上的原則。
   4、強化組織指揮,加強管理,保工期、保質量、保安全
   5、優化資源配置,實行動態管理
   6、文明施工,保護環境。
   (三)編製範圍
   青海江倉煤礦土石方剝離工程,剝離工程量為300萬(暫定)m3。
二、工程概況
   項目位於青海省江倉煤礦區,行政隸屬天峻縣管轄。由哈爾蓋經江倉煤礦區的地方鐵路2009年已經建成,交通方便。礦區地處祁連山山區,井田地貌西高東低,海拔在3543~3700m之間。
三、總體施工組織布置及規劃
(一)施工總體目標
1、質量目標
   全部達到國家現行的《露天煤礦工程施工及驗收規範》(GB50175—93)工程質量驗收標準
   2、安全目標
   不發生等級以上安全02manbetx.com 、集體中毒事件、各類刑事治安案件、環境汙染02manbetx.com 、重大交通02manbetx.com
   3、工期目標
   中標後以雙方簽訂承包合同中約定時間為準。
   4、環境保護、水土保持目標
   本著“三同時”原則與工程本體同步實施。符合國家及地方政府有關環保、水保的標準,在施工過程中嚴格按照國家有關部委批複的環保、水保方案實施,確保工程所處的環境不受汙染和通過國家驗收。
   5、文明施工目標
   保證施工現場整潔有序,標牌齊全、醒目,確保施工駐地規劃一致、環境優美、衛生良好,樹立我公司良好的企業形象,創全線文明施工優勝單位。
   (二)施工總體安排
1、施工總體安排原則
   根據本標的工程特點,結合我公司的技術裝備能力和類似工程施工經驗,為確保實現質量、安全及工期的規劃目標,施工組織的總體指導思路是:抓緊施工準備,運輸道路先行;上足機械設備,采排有序均衡;把住安全重點,工藝質量嚴控;精工細作創國優,確保提前完工。
   總體分二個階段實施:施工準備、開創作業條件階段及剝離階段。
   堅持“以人為本、服務運輸、強本簡末、係統優化、著眼發展”的全新建設理念,堅持“高起點、高標準、高質量”的要求、安全、優質、快速地完成該建設項目。
   統一組織,統一布置,精心安排,成立專家谘詢組和科研攻關組對重難點工程進行科研和攻關。
2、施工組織機構的設置
(1)組織機構設置原則
   精幹高效、強化管理:以技術為龍頭,以計劃為先行,以管理為主線,以施工現場為對象,組建職能完善、體係健全、精幹高效的施工管理班子,以愛崗敬業、嚴密務實的工作作風,確保各項工作正常運轉。
   職權明確、責任到人:建立項目經理負責製,實行以項目經理為核心,明確分工,責任到人,層層包保的管理體係。
(2)施工現場組織機構
   我公司領導高度重視本標段工程,實行項目法管理。設置“六部、一室”的整體功能強的項目經理部,全權負責組織實施。調遣類似工程施工經驗豐富、業績突出的施工管理、專業技術人員、專業施工隊伍承建施工。
   項目經理部職能部門設施工技術部、質量管理部、安全管理部、計劃財務部、物資設備部、生態環保部、綜合辦公室共七個部門。各部門的職責是代表企業全麵履行合同承諾,全麵負責本工程的施工組織、指揮、管理,負責和業主、監理方的聯係、溝通,負責該工程總體計劃的全麵落實,協調所屬各施工隊的工作關係,以及負責與地方政府之間的聯係,確保工程的順利實施。
   項目經理部下設2個剝離施工隊,各施工隊均為本公司的專業化施工隊伍,有豐富的類似工程施工經驗。

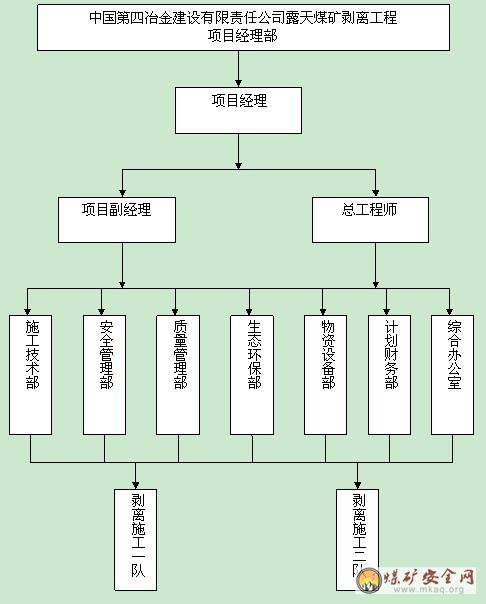

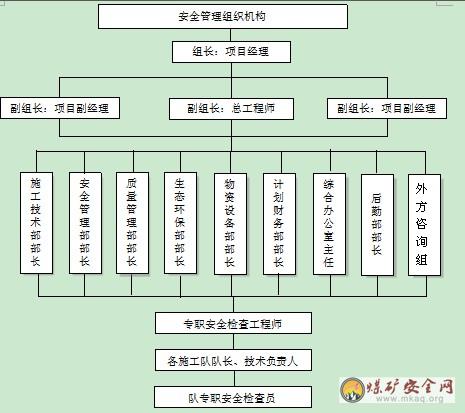

   擬為本標段工程設立的現場施工組織機構框圖1-1

圖1-1 現場施工組織機構框圖
(3)本工程技術人員構成情況
   在工程管理和技術人員的配備上,我公司項目班子配備合理,技術力量強,充分發揮我公司的技術專業優勢,在公司範圍內挑選“精兵強將”。設立技術專家組,負責本標段的技術指導與谘詢工作;優先安排有類似工程施工經驗的技術人員參加施工。
(4)施工組織機構主要成員的職責
1)項目經理部職責
   項目經理部全權代表本企業履行與合同內規定的全部責任和義務,負責組織、指揮本合同工程的施工以及缺陷修複和保修,嚴格按照合同履行自己的職責,並以滿足合同所承諾和約定的目標為宗旨,負責具體指揮、組織本合同工程的實施,推行質量、環境和職業健康安全三標一體化管理體係運行,文明施工,確保按期、優質、安全的完成工程任務。本工程按項目法施工,實行項目經理負責製,對業主負責。
   2)項目經理職責
    ①項目經理為建設公司在本工程中的法定委托人,履行有關法定程序,對業主負責。
   ②正確貫徹國家及青海地方各項政策和法令,執行業主和上級製定的有關工程施工的技術、質量、進度、安全、水保、環保、文保規範和規定。
   ③貫徹質量方針和目標,建立健全組織機構,根據工程情況,合理配置所需資源。主持全麵工作,確保全麵履行項目合同的要求。
   ④定期組織安全、質量大檢查,主持製定改進方案和各項措施
   ⑤貫徹業主及青海有關工程文明施工、環保、交通、防汛安全等法律法規和指示。
 3)項目副經理職責
   ①正確貫徹國家及青海地方各項政策和法令,執行業主和上級製定的有關工程施工的技術、質量、進度、安全規範和規定。
   ②協助項目經理全麵管理本項目的組織、指揮工作。
   ③協助項目經理分管各施工單位施工生產組織、安全文明施工、標準化建設、生產進度、資源配置和隊伍管理;同時作為分管施工隊的第一負責人對施工隊進行全麵管理。
   ④當項目經理不在時,按照項目經理授權履行項目經理的職責。
4)項目總工程師職責
   ①正確貫徹國家及青海各項政策和法令,執行業主和上級製定的有關工程施工的技術、質量、進度、安全規範和規定。
   ②全麵負責本項目工程的施工技術、質量管理工作,履行合同約定的責任和義務。代表企業對本項目工程承擔技術總責。
   ③具體組織本項目工程的施工技術管理工作,編製本項目工程的實施性施工組織設計、質量計劃、作業指導書等,具體主持本項目的質量體係運行工作,對施工的技術、質量負責。
   ④督促檢查采購物資、設備的選型控製,加強施工全過程的工序控製,主持對不合格品的評審和處置。
   ⑤組織推廣和應用“四新”技術,編寫有關成果報告,組織竣工文件的編製及驗收交接工作。
   5)施工技術部職責
   ①負責整個項目的施工技術管理工作,按ISO9002的程序要求,對本項目工程技術和工程質量負責。
   ②組織製定綜合的實施性施工組織設計,製定滿足合同要求的施工技術方案,對其中各種問題的準確性、完整性負責。
   ③對本項目工程全過程進行施工技術交底、技術控製和技術指導。
   ④組織技術文件、資料的收集、管理工作,參與工程質量的評定與驗收。
   ⑤負責本項目的測量控製工作。
   ⑥負責施工調度和現場施工組織協調工作。

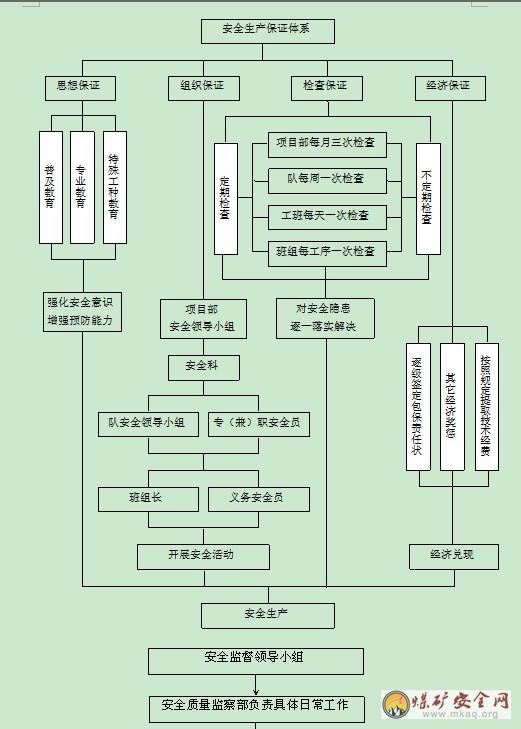

   6)質量管理部職責
   ①認真貫徹執行業主和煤炭部有關保證工程質量的法令、法規、指示。
   ②嚴格按設計文件、技術文件、工藝要求和有關標準,組織對檢驗和試驗及其狀態的控製,加強對現場施工安全質量情況的監察巡視。
   ③嚴格按照質量檢查程序和質量管理體係對工程施工質量進行監控,按照《露天煤礦工程施工及驗收規範》和相關專業規範、01manbetx 的要求對施工質量進行現場監督檢查。
   ④製定本項目質量目標、質量管理體係文件、質量控製程序、質量保證措施等有關質量管理文件,並監督、指導執行,以確保實現質量目標。
   ⑤負責組織建立本項目的測量、量測、試驗及檢測組織體係,並按照業主的要求開展工作。
   7)安全管理部職責
   ①全麵負責本項目的安全工作,提交工程安全檢驗03manbetx 報告。
   ②製定本項目安全目標、安全管理體係、安全保證措施以及相關安全管理文件,並監督、指導執行。
   ③全麵負責工程實施過程中安全監控工作,對工程施工中重點和具有安全隱患的工作或部位進行現場監控。
   ④組織進行安全質量教育,督促搞好工序質量管理。
    ⑤負責項目經理部及各施工隊的“三標一體”貫標工作。
   8)計劃財務部職責
   ①按合同要求向業主提供有關工程報表,負責該項目工程的施工預算、驗工計價和計劃統計工作。
   ②組織整理與工程有關的資料,保證資料的完整性、連續性和可追溯性。
   ③負責研究和開展項目成本核算工作。
   ④按合同要求向業主和集團公司上報有關報表。
   ⑤組織整理與工程有關的資料,保證資料的完整性、連續性和可追溯性。
   ⑥協助研究和開展項目成本核算工作,指導和監督資金的合理使用。
   9)物資設備部職責
   ①負責本項目的物資保障,機械設備的管理。
   ②組織對材料供方的評價,嚴格控製材料和半成品的質量。
   ③按ISO9001質量體係要求,負責對采購的物資、機械進行控製,做到采購、訂貨、驗收、搬運、貯存、發放和使用手續完備,記錄齊全,具有可追溯性。
   ④組織搞好物資儲備,確保節假日的物資供應。
   10)生態環保部職責
   ①認真貫徹執行業主和國家、各級地方政府有關環境保護的法令、法規、指示。
   ②嚴格按設計文件、技術文件、工藝要求和有關標準,組織對現場施工有關環境保護情況的監察巡視。
   ③組織進行環境保護教育。
   ④負責項目施工過程中文物古跡、遺址的保護工作。
   11)綜合辦公室職責
   ①負責處理項目經理部的一切日常工作,包括接待、文秘、後勤、翻譯、醫療衛生保障、對外關係協調等工作。
   ②負責對外的協調與溝通,並協調業主、監理以及地方政府等部門的關係

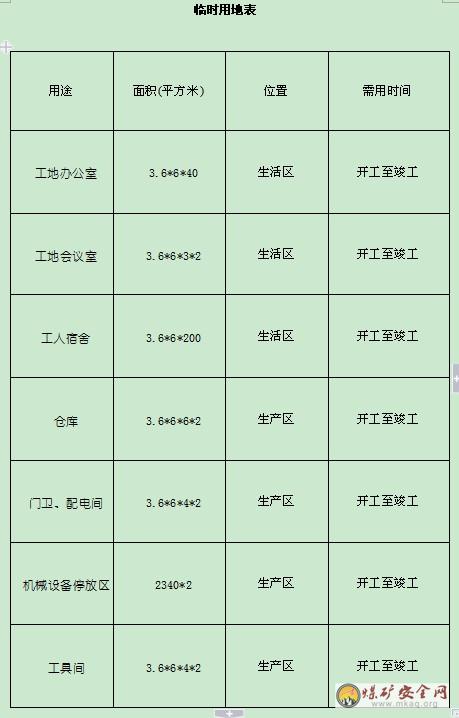

3、施工場地及大型臨時設施布置
  (1)施工場地
   項目經理部設在交通較為便利的附近,租賃房屋或搭建彩板房作為辦公和居住。
   各施工隊施工營區統一規劃,設置在沿線地勢平坦、安全、適宜人生活的位置,和各施工隊駐地根據施工總體布置中的任務劃分,靠近各自的施工地段集中管理。各施工隊分別駐紮在其工點內,房屋使用磚砌木結構房屋或活動板房,冬季做防寒保溫處理。建築麵積和位置根據各施工隊配置人數及現場實際情況自定,建房時盡量選擇荒地、保護植被。為保護生態環境,各營區修建專門的生活汙水處理池和垃圾處理場,做好營區周圍的環保工作,確保施工區和生活區所在地的生態環境不受到破壞
   (2)生產設施建設
   1)材料庫房
   各工點其他小型材料庫房設在各施工隊駐地內,或各工地附近適當位置派專人看守。根據各施工隊負責施工任務情況及工程需要各設置滿足施工需要的材料庫房。
   2)機械停放及維修場地
   在各施工隊駐地或各工點適當位置修建機械停放維修場及輔助設施,機械停放維修場采用水泥砂漿硬化地麵,以作為停放、維修機械設備。
    3)排棄場位置的選擇規劃和環境保護措施
   根據現場實際情況按設計指定的排棄位置排土,排棄場總容量滿足采區剝離量要求。
   對剝離場按設計實施工程防護;設計無防護的也應將邊坡平整穩定,並盡量平整,不得向河流和設計範圍外的場地排棄土。
   盡早施作排棄場的防護工程、排水工程和裸露地表的植被覆蓋,防止水土流失。
   工程完工後,及時進行現場徹底清理。對有害物質(如燃料、廢料、垃圾等)要通過焚燒或其它措施處理後運至業主指定的地點進行掩埋,防止對植物造成損害。
   在本工程施工中和完工後,對破壞的環境要及時整治,防止水土流失,適時進行工地範圍內的植被恢複,接受各級環保部門對本工程環境保護工作的日常監督管理。
   4)其他生產設施布置
   其他生產設施依照節約耕地、有利施工的原則在各施工隊駐地或各工點根據現場條件選址修建。施工火工品庫在進場後與地方公安部門聯合選址修建。
   (3)汙水垃圾等處理設施
   施工汙水主要有泥汙水和少量油汙水,泥汙水采用沉澱的辦法進行處理,油汙水采用過濾的辦法進行處理,處理達標後循環使用或排放。主要處理設施是修建沉澱池和過濾池,以避免汙染環境。
   生活垃圾用汽車拉運至指定地點深埋。油汙、糞便必須進行過濾、消解處理。為此在各營地生活區設過濾池和化糞池各一座,用於油汙、糞便處理。
4、施工總平麵布置圖
  (1)平麵布置原則
    按施工圖紙規劃出《施工平麵布置圖》搭建各種臨時設施。按安全文明施工方案的要求進行修整和裝飾。臨時施工用水、用電、道路按施工要求標準完成。為使現場使用合理,施工平麵布置應有條理,盡量減少占用施工用地,使平麵布置緊湊合理,同時做到場容整齊清潔,道路暢通,符合防火安全及文明施工的要求。施工過程中避免多個工種在同一場地,同一區域進行施工而相互牽製、相互幹擾。施工平麵設專人負責管理,使各項材料、機具等按已審定的現場施工平麵布置圖的位置推放。
5、設備、人員動員周期及進場方法
   根據工期要求,施工設備和人員分期分批進場。在施工過程中,依據工程進展的實際情況及業主、監理工程師的要求,隨時增加設備、人員的數量,以滿足施工需要,確保施工正常進行。
   在設備配備上遵循“先進、適用、配套、滿足要求”的原則,做到機具配套,組合合理,數量以滿足工程進度和質量標準的要求為原則,並考慮設備的完好率和其他不可預見因素所增加的足夠的備用量,確保質量與工期。
   四、施工方案及技術措施、施工工藝和方法
1、施工測量方案
1.1施工測量準備
   1)熟悉本工程圖紙,核對施工圖紙、設計變更及圖紙會審。
   2)明確本工程是采用何種坐標體係及高程體係。
   3)所有使用的測量儀器必須通過計量檢測部門檢定,具有檢定合格證,並在檢定有效期內使用。
   4)根據現場實際情況,根據建設單位指定的永久性坐標和高程點,按照建築總平麵圖要求,初步確定場地平麵控製網、構築物平麵控製網及標高控製網中各控製點的位置。
   5)測量儀器經有資質的檢測機構檢測合格後,對礦區控製點及水準點進行複測,並將複測結果報監理審批。經實地考察後我標段工程部決定采用GPS對采區進行本標段邊界的拐點放樣,同時放出方格網(20×20m),並會同監理進行地麵標高複測。

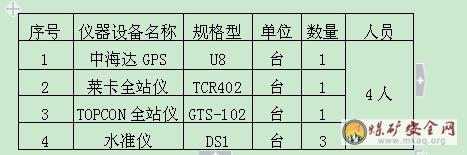

1.2測量儀器配置及測量隊伍

注:測量隊由測量隊長和三個隊員組成,共四人。

1.3控製網測設及施工測量

建設單位提供的平麵網和水準網作為礦區平麵控製及高程控製測量的首級控製,在實際施工中是無法滿足露天礦控製測量的。為滿足露天礦各種各樣的工程測量需求,在礦坑周圍根據礦區的首級控製網,布設基本控製網,作為露天礦區內測量工作的依據;然後再以基本控製網為依據在礦坑工作平台上布設工作控製點,作為施工工程測量等測量工作的基礎。

(一)平麵控製網測設

1.平麵控製概況

根據礦區的地形條件、工作線長和礦區的發展方向,礦區基本控製網是在礦區首級控製網的基礎上逐級加密而形成的。基本控製點均勻分布在露天礦場的四周邊幫上,使每個控製點在礦場盡可能大的範圍內都通視良好,以方便在每一工作平台上加密工作控製點。鑒於工況條件,本工程首級控製測量采用GPS技術。

首先采用快速靜態GPS定位原理對首級控製網進行校核,之後在此基礎上用GPS進行布網,為了確保達到規定的剝離工程及壩係精度要求,GPS網的布設能夠覆蓋本標段工程平麵,並使每個單獨的控製網包含有兩個高等級的控製點,一次性把施工控製基點布設到網中,控製點位置的選擇依據剝離工程及壩係施工的特點,一方麵將點布置於施工便道以外並適合GPS觀測要求的位置,另一方麵盡可能保持相鄰點間相互通視以及鄰近線位控製點設站、長邊定向的施工放樣原則,控製點采用埋石的方法。最終全網進行三維無約束平差,整個過程嚴格按照《全球定位係統(GPS)測量規範》(GB/T18314-2001)中一級網的要求執行。

2.施工控製點布設

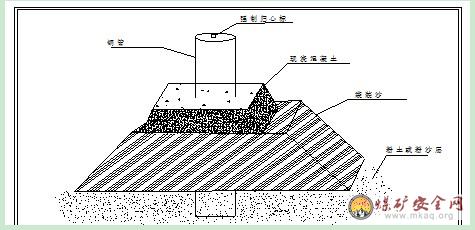

基本控製點應能較長時間的保存,所以基本控製點應埋設永久性的測量標誌,控製點的造埋如下圖:

3.控製點(施工控製網起算點)的驗證

對業主提供的高等級的兩個(含兩個)以上平麵控製點進行實地驗證,確定控製點的適用性,經監理認可後投入使用。

4.GPS平麵控製點測量

根據星曆預報製定作業計劃,運用一台GPS接收機按快速靜態相對定位模式采取“邊連接”方式逐漸推進觀測,同步觀測120分鍾;每天把采集的數據及時進行處理03manbetx ,對不合格數據及時進行補測。

.GPS基準站建立

(1)GPS基準站點的選擇

GPS基準站點應選擇在衛星遮擋最小、遠離高壓線、磁場較小、高度較高並能覆蓋整個施工區的固定建築物上。

(2)GPS基準站建立

在選定的GPS基準站點上精確架設GPS天線,采用靜態基線法精確測定GPS基準站點的WGS84坐標,在GPS基準站上架好GPS接收機,並設置好GPS基準站點坐標及頻率後,用雙頻GPS接收機在RTK工作模式下到已知控製點上進行GPS基準站坐標準確性測試。

.數據采集的作業要求:

(1)觀測組必須執行調度計劃,按規定的時間進行同步觀測作業。

(2)觀測要求:衛星高度角≥15°,有效觀測衛星個數≥5,采樣間隔為20s,GDOP≤4;

(3)天線安置在腳架上直接對中整平時,對中精度為1mm,用羅盤定向使天線指北線嚴格指向北方;

(4)每時段觀測應在測前、測後分別量取天線高,兩次天線高之差應不大於3mm,並取平均值作為天線高;

(5)觀測人員應防止人員或其它物體觸動天線或遮擋信號;

(6)接受機開始記錄數據後,應隨時注意衛星信號和信息存儲情況,當接收或存儲出現異常時,應隨時進行調整,必要時應及時通知其它接收機以調整觀測計劃;

(7)在現場應按規定作業順序填寫觀測手簿,不得事後補記。

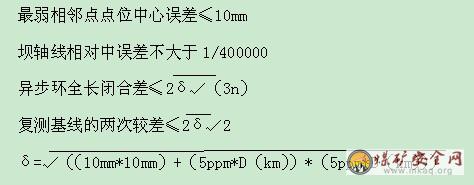

5.平差計算及精度評定

平差過程為保證GPS壩係控製網的必要精度,對GPS施工控製網進行邊長約束和方位角約束平差,確保GPS控製網與施工控製網合理正確連接,並精確求取GPS網轉換參數。最終基線解算精度要求,基線質量應滿足以下規定:

其中:n-閉合環中的邊數;

δ-按平均邊長計算的相應的等級規定的精度;

D-基線長度。

(一)高程控製測量

使用DS1水準儀采用三等水準測量方法,水準路線應經由相關的平麵及高程控製點、陸地區的施工控製點,水準聯測點應均勻分布。最後根據水準聯測高程,求出GPS點大地高與正常高間的轉換模型,最後求得GPS全網各點的正常高。

高程控製

首先對業主提供的兩個或兩個以上滿足施工所要求的高程基麵的高程控製點進行校測,按三等水準測量的要求檢測各控製點的高程,並把校測結果上報項目監理部,在確定所提供資料的準確無誤後,布設便於施工水準工作基點(與水平位移工作基點同點布設)。施工期間,經監理確認精度能滿足工程施工所要求的精度後方可投入使用,運用GPS—RTK技術進行高程放樣,。並定期對施工區域內的水準工作基點進行複測。

(三)施工測量

1.施工控製

在礦區剝離施工過程中,靠礦坑周圍邊幫上布設的基本控製點是不夠的,還要在基本控製網的基礎上,再進一步加密布設工作控製網點。工作控製點應均勻分布在階段工作平台上,要保證有一定的密度。工作控製點的測量標誌一般是用木樁固定在剝離平台上。

建立工作控製網即可以用GPS施測,也可以用全站儀進行測量。工作控製點的測量精度,在一般情況下參照製圖精度來考慮。工作控製點相對於基本控製點的點位誤差不大於平麵圖上的0.2mm,即當測圖比例為1:500時,其點位誤差在實地上不大於0.1m。

2.工程測量

露天礦工作控製點建立之後,便可進行露天礦的各種碎部測量工作。測量工作包括排土場測量、境界線標定、剝離量驗收測量等測量工作。

(1)排土場測量

在生產過程中,為及時了解排土場的棄土情況,以便有計劃的安排生產,需定期對排土場進行測量。其測量的主要對象有:排土台階的坡頂線和坡底線、排土場內運輸線路的位置等。其測量方法與掘溝工程測量相同。

(2)剝離量驗收測量

為及時全麵地測量剝離進度,為開采設計和編製計劃提供資料,以及對生產進行檢查和監督剝離工程是否按設計和計劃的規定要求進行。應按生產進度進行剝離量的驗收測量。其測量對象針對初期和末期各生產台階推進區段的坡頂線和坡底線、上下平台的高程。

驗收測量的方法如下:

.驗收測量的原則

根據剝離區原始的地形地勢進行的變坡點坐標和標高的碎部測量,在後期的數據處理中將這些帶有高程的坐標點導入CAD中,生成平麵的高程03manbetx 圖。在剝離區土方開挖一個周期後運用二次坐標及標高測量,根據之前測量的成果采用橫斷麵或方格網法計算土方工程量。

.橫斷麵法

地形複雜起伏變化較大,或地狹長、挖填深度較大且不規則的地段,宜選擇橫斷麵法進行土方量計算。首先在計算範圍內布置斷麵線,斷麵一般垂直於等高線,或垂直於大多數主要構築物的長軸線。土石方量精度與斷麵間距L的長度有關,L越小,精度就越高。斷麵的多少應根據設計地麵和自然地麵複雜程序及設計精度要求確定。在地形變化不大的地段,可少取斷麵。相反,在地形變化複雜,設計計算精度要求較高的地段要多取斷麵。兩斷麵的間距一般小於100m,通常采用20~50m。繪製每個斷麵的自然地麵線和設計地麵線,然後分別計算每個斷麵的填、挖方麵積。計算兩相鄰斷麵之間的填、挖方量,並將計算結果進行統計。

.方格網法

方格網法計算是將場地劃分成若幹個正方形格網,然後計算每個四棱柱的體積,從而將所有四棱柱的體積彙總得到總的土方量。方格網的大小是由實際測得的坐標-標高相間點構成的,一般長度在5~15米左右,如果地勢平坦則適當放寬。

3.1.5.4測量質量保證措施

1.測量作業的各項技術按《建築工程施工測量01manbetx 》進行;

2.進場的測量儀器設備,必須檢定合格且在有效期內標識保存完好;

3.施工圖、測量樁點,必須經過校算校測合格才能作為測量依據。

4.所有測量作業完成後,測量作業人員必須進行自檢,自檢合格,經由總工核查無誤後向監理報驗。

5.加強現場內的測量樁的保護,所有樁點均明確標識,防止用錯和破壞。

2土方剝離

2.1土方剝離施工方案

土方剝離以機械施工為主,人工配合輔助施工。施工時分層進行,每層自上而下分層開挖,並及時用人工配合推土機整修。采場土方剝離過程采取有序組織自地表而下,按3~4m施工階高在沿幫拉溝落段,各水平平行推進作業。首先從水平以上平台剝離,根據圖紙設計要求高為一平台進行剝離,每一平台坡麵按設計要求坡度放坡。

1.2施工工藝、技術措施

針對本標段地形、岩性及招標文件提供的設計方案,剝離工藝主要選用挖掘機采裝、自卸車運輸、排土的剝離工藝,在剝離開采過程中,采取水平分層剝離。

土方剝離工藝流程:挖土與裝車→運輸道路→運輸→排棄→推土機輔助平整作業。

2.2.1施工設備選型及計算

(1)施工設備選型

根據標段工期、工程數量及地質狀況,同時結合我公司實際情況,主要采裝設備選用卡特PC650型反鏟挖掘機和卡特360D反鏟挖掘機。運輸車選用25T和30T自卸車,排土場及道路修築選用T220型推土機,生產輔助設備選用東風140灑水車。采區內疏幹排水采用2台潛水泵。

項目部為加強指揮管理,對生產指揮人員配備對講機,其餘作業隊管理人員配備移動電話來加強調度指揮管理。考慮現場施工組織方便、快捷,項目部管理人員及作業隊配備通信及辦公設備。

(2)排土設備的計算:

選擇推土機作為排土設備,根據日排棄量的20~30%需要推土機排棄,T220推土機小時產量為250m3,加上排土點分散,選用3台T160推土機排土。

2.2.2開采程序

剝離生產充分考慮采區地形,根據計算出的設備數量,采用多出入溝道路,采場多工作而工時開采,排土場形成多個卸載點的開采程序。采用l台挖掘機配5台載重自卸車,采用不同三個工作麵開始挖掘,每個工作麵配相應的挖掘機、載重汽車同時工作。運輸道路由平路機及推土機處理,運輸卡車通過采場後,按照地形開始起坡,最大坡度為8%。此外,上部三個開采台階均可布置設備,為保工期須多投入機械。

2.2.3土方剝離準備

(1)修築臨時運輸道路

為確保施工進度,保證臨時運輸道路的質量。

(2)土質檢驗

為確定土層的品級(種)界線,以便按品級(種)分挖、分運和分堆,在進行剝離開挖前,先對剝離區的土層進行分塊取樣化驗。

(3)堆場準備

堆場準備的工作主要是修築臨時道路和劃分各品級(種)土方的堆放範圍。為便於土方堆放,堆場的道路按棋盤格式布置,根據各品級(種)土方量的大小劃定堆放範圍,為便於運輸車輛司機識別各品級土方的堆放區域,土方堆場的標識與剝離區標識完全一致。

(4)技術交底

為保證剝離施工按不同的品級(種)分挖、分運、分堆,在進行開挖前,現場技術負責人先向挖、運、堆司機進行技術交底,指出土方剝離範圍內各品級(種)的界線和標識,以及各品級(種)土方在堆場的堆放位置和標識,並對挖、運、堆設備進行統一編號,要求在同一品級(種)範圍內施工的設備相對固定,使土方剝離施工按要求分挖、分運、分堆。

2.2.4土方挖運

土方挖運采用挖掘機挖,自卸汽車運輸為主,輔助大功率推土機推土、集土、平土及液壓挖掘機並幫、修幫。同時配備專業人員進行機械設備維修、道路養護,及整修邊坡。邊坡在挖掘機整修後,輔以人工刷坡。

土方在剝離前,首先在挖方區邊界設置控製樁,確定土方剝離的範圍,根據劃分範圍,準確定位剝離高度及寬度,采用自地表向下分層剝離的方法進行施工。剝離時嚴格按照設計要求進行剝離、排土。采場各水平要求平行推進作業,增大平行作業時間。

用挖掘機剝離時,將剝離工作麵的土直接裝運到自卸汽車上,自卸汽車通過出入口由運輸道路運至設計指定的排土場。

2.2.5土方堆放

土方由自卸汽車運土到外排土場卸車點,采用大功率推土機分層平整,修築坡道將土堆高。堆高時,土方堆放高度、坡度均達到設計要求,防止土方發生滑坡現象。

2.2.6棄方高邊坡

(1)棄土下方和有滾石危及範圍的道路,應設警告標誌,作業時下方禁止車輛、行人通行。

(2)棄碴時,應有專人指揮機械的運輸車輛,運輸車輛不得直接在坡頂邊緣卸碴,應在距離坡頂邊緣一定安全距離的位置卸碴,再由攤土機或裝載機將棄碴推出邊緣。

3、文明施工、文物保護等其他管理措施

1)文明施工目標規劃及措施

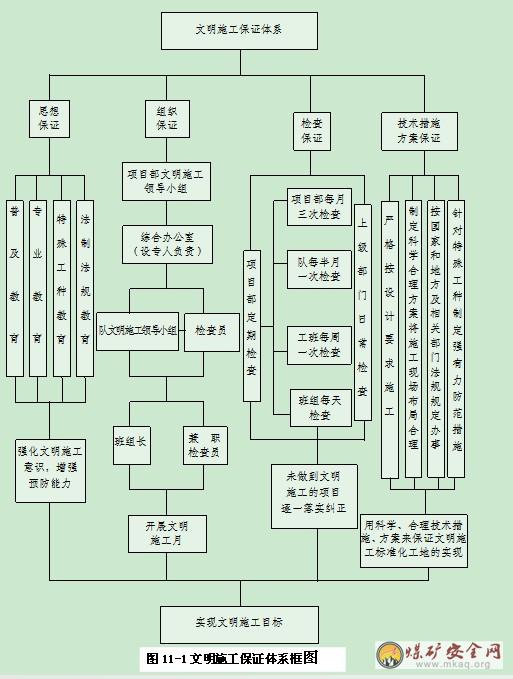

(1)建立文明施工組織機構,明確各部門人員的職責,製定內部管理辦法及建立責任製。文明施工組織機構圖詳見圖11-1。

(2)實行標準化現場管理,按國家、地方政府部門有關文明施工的法令、法規組織施工,爭創文明施工工地。

(3)工程開工前,編報施工總平麵布置圖,現場施工區的布置科學合理,施工過程文明有序。

(4)施工範圍內周邊建構物、設備、地下管線的保護措施:土方開挖施工前,認真查明地下管線及構築物,采取可靠的防護加固措施或遷移。

(5)施工期間,做到施工有序、質量嚴控、標牌齊全、場容整潔、消防達標、治安良好、遵紀守法,和諧合作。施工現場材料堆放及機械車輛停放整齊,工完場清。工地設足夠的簡易廁所。

(6)加強對垃圾的管理,指派專人負責,每天將施工產生及生活垃圾,按照建設單位及當地有關部門的規定外運至指定地點存放和圍圈,指定專人看護。如確因特殊原因不能立即處理的,在施工現場集中收集並用棚布覆蓋,杜絕造成環境汙染。

(7)建立以項目副經理負責的群眾工作領導小組,健全規章製度,經常對所有參建人員進行法製和民族團結教育,切實尊重當地的風俗習慣,多做利民助民事情,開展共建精神文明活動。

(8)對職工進行《文物保護法》教育。開工前向文保部門呈報相關資料,現場確認後再行施工。施工中發現地下文物時,切實保護好現場,並及時通知監理及建設單位,呈報文保部門處理,如須挖掘時我單位積極協助。

2.其他施工措施

1)與甲方、設計、監理單位的配合措施

(1)與甲方的配合措施

項目經理部積極做好與甲方溝通和聯係,堅決服從甲方的有關協調。

施工過程中,積極與甲方配合。嚴格履行合同規定的各項權利和義務。

(2)與設計單位的配合措施

在工程開工前與設計單位共同做好現場樁橛的交接工作,並及早著手進行複測、複核。

在施工過程中,協助設計單位做好綜合地質超前預報工作和動態設計工作。

對設計文件中有不清楚或有疑問處及時與設計單位取得聯係與溝通,並在設計單位的指導下施工。

(3)與監理單位的配合措施

積極接受監理工程師對施工質量、進度的監控,對監理工程師提出的一切建議和工作指令予以高度重視,並貫徹執行。

定期向監理工程師書麵彙報工程進展情況,積極參與監理工程師組織的工程例會。

服從現場監理工程師為施工順利進行所做的協調工作,全力配合現場監理作好施工監控及管理。

遵守監理考核辦法,積極報檢。

2)與相鄰標段其他施工單位的配合措施

本投標人將本著“相互理解、互補互利”的方針,減少與相鄰標段施工方麵的幹擾,相互協同、相互創造條件和相互呼應,必要時請駐地監理或業主給予協調,並服從業主安排。

施工場地及便道,嚴格按設計規範的範圍和招標文件的規定修建和維護,同時共用部分滿足相鄰標段的要求。

3)與地方政府及村民的配合協作措施

處理好地方各級政府之間的關係,做好征地拆遷,臨時用水、電、環保、複耕等各項工作,並尊重沿線居民的宗教信仰和生活習慣。

4)確保不拖欠民工工資的措施

為響應黨中央、國務院以及各級地方政府關於不拖欠民工工資的文件精神,維護民工及農民工的合法權益不受侵害,我公司嚴格遵守各級政府提出的關於不拖欠民工工資的文件精神,在工程施工過程中,嚴格工程資金管理,確保專款專用,確保及時足額的按照合同約定發放民工工資,為此我公司在此做出鄭重承諾,決不拖欠民工工資,以維護民工的合法權益,進場施工後每個月按照業主要求張榜公布民工工資的發放標準以及發放情況,並對民工公開業主的監督舉報電話,以確保工程項目建設的順利進行,維護建築市場秩序,確保工程施工質量,加快工程施工進度,並樹立本公司良好的企業形象和企業信譽。

五、主要施工技術要求

全部工程達到國家現行的《露天煤礦工程施工及驗收規範》(GB50175-93)的有關規定的標準。一標段的剝離和排棄嚴格按照施工圖設計的分層原則安排施工,工程位置和標高嚴格按照施工圖的要求施工。工程質量達到規範及以下要求:

(1)采裝工程

1)采裝設備及相關人員保持一定的安全距離,同一平盤上作業的采裝設備保持一定的安全距離。

2)非靠界時,采完後的掌子麵長30米內凹凸不超過2-4米,台階坡麵整齊,不留根底和傘簷,在任意20米長度範圍內的平整度誤差為+1.0米;采完後坡頂線不超過設計坡頂線正負(1-2)m。

3)底平,采完後的工作平盤平順,每30米長範圍內高低不超過正負(0.5-1m)。

4)非工作幫幫坡角、坡頂線及坡麵符合工程質量要求。

5)台階高長、坡麵角與設計值的誤差為+1.0米。

6)工作平盤的寬度大於設計值,工作平盤平整,在任意20米長度範圍內的平整度誤差為+0.5米。

7)采完後平盤不出現高0.5-0.7米、直徑3-5米以後的拉底,采完以前掌子麵坡頂不出現突出2米、長3-5米以後的傘簷、超限大塊和硬牆。

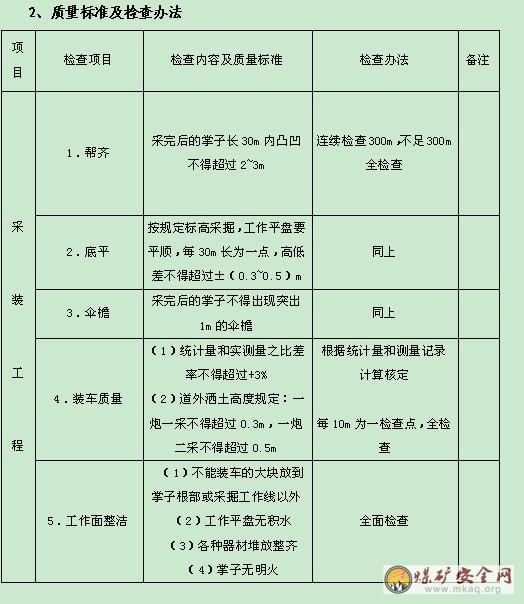

8)礦方每月對采場工程質量進行一次驗收,繪製采剝工程平麵圖,對照檢查各位置質量情況作出質量評價,並提出相應的處理意見。

(2)、運輸工程

1)運輸道路的路麵寬度、坡度、曲線半徑大於設計值。

2)運輸道路不出現有直徑35cm、凹凸10cm以上坑包、無翻漿,冒泥現象。

3)運輸道路(包括采場和排土場內的部分)有一定的養護措施,完備的標識標誌。

4)運輸道路在路堤或半路堤區段設安全擋牆,高度大於汽車輪胎直徑2/5,底寬大於輪胎直徑的0.95倍。

5)行車速度不超過限定時速;在風、雪、雨、霧天施工時,汽車減速行駛,當停車視距小於三十米時,嚴禁行車。

6)當道路上有積雪、積水時,在清除積雪、積水或采取有效措施後行車,當道路灰塵較大影響運輸采取灑水措施。

7)車輛作業人員全部持有效證件並經過入礦前的培訓。

8)運輸車輛經過礦方的安全檢查並配備足夠的安全消防設施。

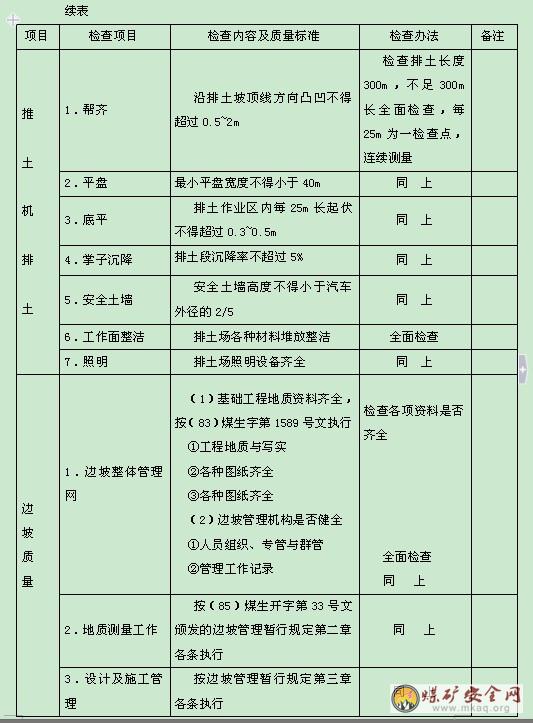

(3)、排土工程

1)嚴格按照設計標高和設計位置排土,一次最大排棄高度不超過15米。

2)為防止滑坡土岩排棄比例適當,特別在夏季作業時,排土區域30米之內不會出現積水。

3)排土作業時距離排土台階邊緣設立安全擋土牆,高度大於汽車車輪直徑的2/5。

4)推土機在排土工作麵形成3-5%反射坡度,推土機在排土作業時禁止其平等坡頂線作業。

5)汽車在排土長到土時,嚴禁大油門高速衝撞擋土牆,翻卸完畢後,車鬥複位後行駛。

6)排土作業,有專人指揮,車輛有序出入排土場。

7)同區作業,兩相鄰汽車間距大於汽車車體寬度的1.5倍;汽車與推土機的間距大於汽車最小轉彎半徑的2倍。

8)最終形成的排土平盤,其實測標高與設計值的允許誤差為±1.5米,到界平盤寬度符合設計要求。

9)排土場作業區內每25米長起伏不超過0.5米。

10)排土場作業有專人指揮,夜間作業指揮人員配備夜光服和照明工具。

11)排土場照明設備齊全。

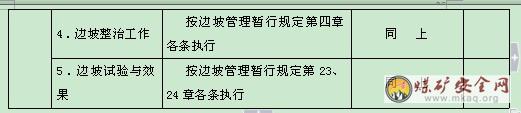

(4)爆破工程

1)穿孔作業時,孔網參數符合設計要求,不超過設計偏差範圍。

2)穿孔工作麵保持整潔、無雜物、電纜風管擺放整齊。

3)穿孔機進行穿孔作業和行走時,履帶邊緣與坡頂線的距離不小於01manbetx 01manbetx 要求。

4)爆破作業時,進行炮區設計,且有技術負責人批準。

5)爆堆沉降和隆起符合采裝要求。

6)采完後平盤不出現高0.5-0.7米、直徑3-5米以上的拉底,采完以前掌子麵坡頂不出現突出2米、長3-5米以上的傘簷、超限大塊和硬牆。

7)拉運火工品時,使用專用車輛,車輛上設立安全裝置和安全標誌。

8)火攻品操作人員持有特種作業證及爆破“四員”證。

9)爆破作業人員熟悉不同條件下的爆破安全距離。

10)爆破作業人員嚴格按《爆破01manbetx 01manbetx 》規定作業。

(5)、其他要求

1)施工作業前,製定施了工組織設計、安全技術措施和應急預案

2)各標段施工作業人員進行礦內的安全知識培訓,考試合格後方可作業。

3)製定完善的質量目標、安全目標和工程進度計劃實施目標。

4)臨建、場平、進場臨時道路等按甲方的技術標準。臨建房屋使用阻燃材料。

六、質量目標、質量管理體係及措施

1.質量目標

實現全部工程合格,確保一次驗收合格率100%的質量標準。

2.質量管理體係

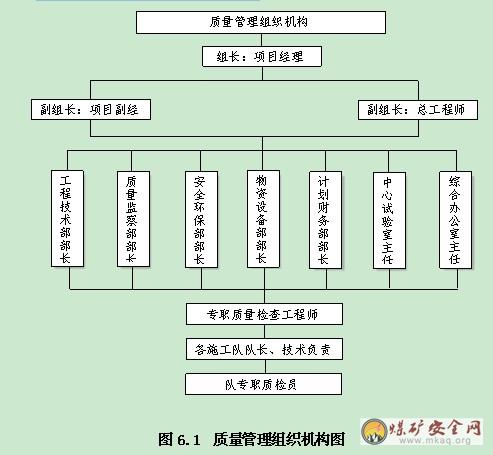

本項目將建立以項目經理為組長,總工程師為副組長,專職質檢工程師、質檢員和工程隊長等參加的全麵質量管理機構。具體詳見圖6.1。項目經理部將按照ISO9001質量體係模式建立本項目工程的質量保證體係,成立以項目經理部總工程師為組長的質量攻關小組,定期或不定期舉行活動,03manbetx 工期、安全、質量、成本、環保問題,並針對出現的問題分析原因,製定對策,不斷提高工程質量;質檢部門負責進行質量檢查和評審工作。各工程隊根據項目經理部質量目標及管轄工程特點成立相應的質量管理小組,定期組織有關人員進行質量教育、督促檢查和質量評比。按照ISO9001∶2000“質量體係要求”標準,實施本標段質量控製工作,提高質量控製和保證能力,使工程質量始終處於受控狀態。

3.保證措施

6.1組織保證

在本項目工程建立專職質檢體係,項目經理部設質量監察部、專職質檢工程師,工程

隊設專職質檢員,工班設兼職質檢員,形成體係完善、功能齊全、責任明確的質量控製及檢查體係。]

6.2管理保證

6.2.1三階段控製質量

項目質量管理嚴格執行三階段控製質量程序,即事前控製、事中控製、事後控製,通過三階段控製,確保工程質量控製始終處於監控狀態。

(1)施工前的質量控製

依據GB/T19001-2000idtISO9001:2000質量管理體係要求,結合工程特點,製訂項目質量計劃,做好機構設置、試驗室建立、專業人員配備、施工材料調查和檢驗、施工設備選型、場地布置、技術交底、圖紙審核、規範標準和圖表選定等工作。

(2)施工中的質量控製

組織業務精湛的測量人員進行測量控製。嚴格按照質量管理體係中對測量質量控製的要求,實行從放線到竣工全線質量控製程序,嚴格執行複核製度、交底簽認製度、向監理工程師報批製度,以“放準,勤複測,點、線、麵通盤控製”的方法,確保測量工作的準確無誤。

按照“設計、施工互動”的原則。施工圖設計中編製關鍵工序的施工工藝設計,指導施工。施工和檢測數據,及時反饋給設計,不斷修改完善設計,通過互動不斷循環上升,達到提高工程質量的目的。

嚴格按照施工組織設計和01manbetx ,高起點、高質量地做好每一道工序的“第一個”,將每個“第一”的檢驗數據結果定在全優起點上,並以此做樣板,通過高標定位的全方位控製手段,確保每道工序、每部位、整項工程最終達到優良標準。

通過嚴把過程檢驗和試驗關,保證工程施工的每一段、每個部位的質量在施工的過程中受到控製。嚴格按照“過程檢驗和試驗控製程序”的內容和要求保證三級驗證製度的效能;及時組織質檢員、施工人員和有關技術人員對各工序進行自檢,按有關規程規範進行檢驗、試驗、標識和記錄;對出現的問題,及時組織有關人員進行研究分析,訂出糾正和預防措施,以確保達到其實施效果;並及時通知甲方和監理單位,經現場認可後,才能進行下一工序的施工。

積極開展全麵質量管理活動,把工程的質量重點、難點和特殊點列為技術攻關項目,發動群眾集思廣益,把好各道工序的質量關,達到設計圖紙、技術文件和驗收規範規定的技術要求和質量標準。

(3)施工後的質量控製

每項工序質量控製結束後,要及時對控製結果進行評價和對質量偏差進行糾正。為了消除不合格的原因,防止不合格的再發生,按照糾正措施控製程序對不合格進行評審,分析原因,製訂糾正措施,跟蹤和記錄糾正措施的結果,並對其有效性做出評價

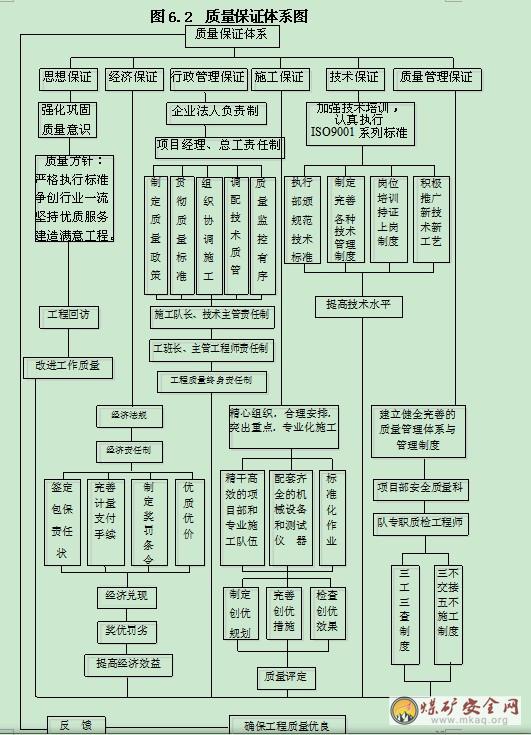

6.2.2“三全”質量控製

“三全”質量控製指全麵控製、全過程控製和全員參與控製。從每個環節上全麵控製工程質量,從質量源頭抓起,實現施工圖設計、材料采購、施工組織準備、檢測設備標定計量、施工過程檢驗試驗、工程質量驗收、工程竣工與交付、工程回訪與維修的全過程控製,保證質量總目標的實現。

6.2.3施工工藝保證質量措施

全麵推行標準化施工作業。通過建立健全各種製度,推行製度化管理,實施施工全過程控製,保證達到工藝標準,進而實現工程質量目標。

(1)堅持技術交底製度

每項工程開工前,由該項工程的主管工程師對各工藝環節的操作人員進行技術交底。講清設計要求、技術標準、施工參數、操作要點和注意事項,使所有操作人員心中有數。

(2)堅持工藝過程“三檢”製度

每道工序均嚴格進行自檢、互檢和交接檢,上道工序不合格不能進行下道工序施工。

(3)堅持“五不施工”、“三不交接”

“五不施工”即:未進行技術交底不施工;圖紙及技術要求不清楚不施工;測量控製資料未經換手複測不施工;材料無合格證或試驗不合格者不施工;上道工序未進行“三檢”不施工。“三不交接”即:“三檢”無記錄不交接;技術人員未驗收簽字不交接;施工記錄不全不交接。

(4)認真執行隱蔽工程檢查簽證製度

凡隱蔽工程項目,在內部“三檢”合格後,按規定報請監理工程師複檢,檢查結果填寫標準表格,雙方簽字確認後,方可隱蔽。

6.3技術保證措施

挖掘機在工作麵作業中,配全輔助設備,不盲目裝車,采掘設備嚴格按采礦規格作業,並保證“幫齊底平”。

采場工程位置和技術規格符合設計要求,每月進行一次驗收測量,重要部位跟蹤測量。

建立礦山道路養護製度,保證運輸道路平整。

排土台階坡麵整齊,不留根底、傘簷,做到平盤平整,幹淨,無殘留物。

嚴格按照設計要求進行剝離、排土。

采場各水平平行推進,增大平行作業時問。

標段內如遇到煤層,沿煤層頂板推進,項板岩石處理幹淨,不把煤炭作為剝離物采出。

標段內如露出零星的雜煤時,我公司及時通報業主並按業主要求予以分采。

本標段範圍內的全部工程,建設過程竣工時,按《露天煤礦工程施工及驗收規範》進行驗收。

6.4針對質量通病的治理措施及施工難點所采取的技術措施

4.1質量通病的防治

4.1.1邊坡塌方

現象:在開挖進程中或開挖後,邊坡局部或大麵積塌方。

原因分析:施工方法不正確。

防治措施:嚴格按照設計坡度開挖,采用正確施工方法進行施工。

4.1.2邊坡超挖

現象:邊坡界麵不平,出現較大凹窪,邊坡加大。

原因分析:未按設計斷麵進行開挖。

防治措施:嚴格按設計圖紙施工,對局部超挖,可用塊石填砌(漿砌),與原土坡接觸部位做成台階接槎。

4.2施工難點所采取的技術措施

施工中嚴格控製各平盤控製標高,使其與設計標高一致,是整個剝離工程的難點。因此我公司專門針對高程控製製定專項措施,以確保滿足設計要求。

采掘施工中使最終平盤位置和標高與設計位置和標高相吻合,在施工過程中嚴格采取如下措施:

根據設計提供的坐標控製點,圖紙設計方格網上坐標在施工區域範圍內測設縱、橫兩道主控製線,設置控製樁,並用混凝土加以保護定位。然後用全站儀根據控製樁測設方格網。

根據設計施工總平麵圖用石灰粉在施工區域內以40m×40m為一方格撒出方格網,定出施工作業麵。

根據設計單位提供的標高控製點,用水準儀引測標高,並將方格網上每個角點的標高測設標注到繪製的測設圖上,用以計算剝離工程量。

根據設計標高和測設標高,計算出剝離深度並標定然後嚴格按照開挖線路進行開采。

七、安全施工組織措施專篇

本工程安全管理目標:事故發生率為零,爭創省級安全施工標準化工地。

1、安全管理體係

1.1“事故發生率為零”這是我們的安全目標及承諾,在施工過程中,我單位將以“項目經理是安全生產的第一責任人,管生產必須管安全”為原則。安全生產是關係到職工生命安全和國家財產安全的大事,在工程施工中應作為首要工作來落實,所以必須要認真貫徹“安全第一、預防為主”的方針,加強安全生產工作,健全安全生產管理機製,落實安全生產措施。具體安排如下:

(1)建立安全管理網絡,設立專職安全員,組織安全檢查、分析、研究安全生產。

(2)建立各級安全生產責任製,做到安全工作責任到人。

(3)建立健全班前交接製度,建立安全生產獎罰製度

(4)定期開展安全檢查活動,查出事故隱患,必須定人、定時間、定措施及時消除,使安全管理工作做到“縱向到底、橫向到邊”。

(5)及時認真組織全體職工參加工地開展的立功競賽活動。

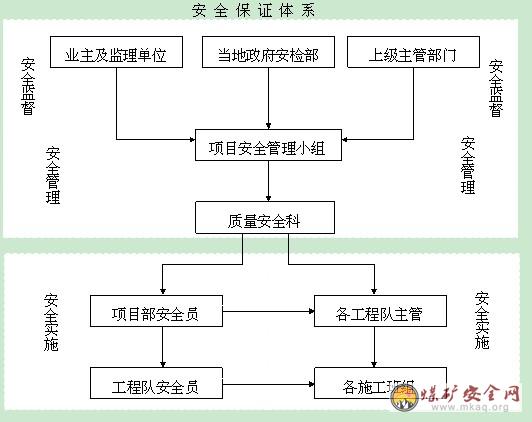

(6)安全保證體係框圖。

   2、安全控製措施
   2.1 建立與完善各項安全製度及防護措施
   根據本標段實際情況,確定的安全防範重點為: 防機械傷害事故;防觸電事故;防

   交通事故;防火、防煤氣中毒、防食物中毒事故。
   1.2(1)建立健全安全保證製度:建立健全崗前安全教育製度、安全交底製度、安全生產管理製度、安全包保責任製度、安全例會製度、安全檢查製度、安全整改製度、安全獎懲製度。
   (2)認真執行國家安全生產、勞動保護方麵的方針、政策和法規,以及地方有關安全生產的管理規定。認真執行國家和地方政府的有關文明安全施工規定,堅決杜絕“三違”現象。
   (3)建立健全安全生產保證體係,建立健全安全生產責任製,明確各級人員的責任,做到分工明確,責任到人。
   (4)加強職工安全生產教育,強化職工安全意識,牢固“樹立安全第一”的思想,堅持“安全第一、預防為主、綜合治理”的方針。
   (5)施工人員上崗前必須進行安全教育和培訓,並經考試合格後發給《安全上崗證》方準上崗。特種作業人員,必須經地方勞動局等有關部門培訓合格後,方準持證上崗。
   (6)結合本工程特點編製嚴密的施工安全技術措施。建立各類人員(崗位)安全01manbetx ,並嚴格執行。

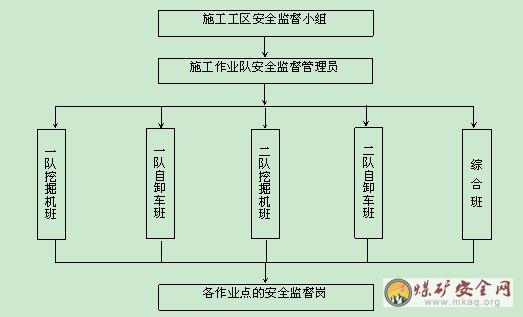

圖7-3安全監督網絡體係圖

(7)認真實施標準化作業,開展安全質量標準工地建設,搞好文明施工。嚴肅施工作業紀律和勞動紀律,杜絕違章指揮與違章作業。

(8)每周組織一次安全檢查活動,檢查安全的落實情況,研究施工中存在的安全隱患,及時進行整改。

(9)項目部保證施工現場安全防護設施的資金投入。

1.3險路口安全控製措施

采場出入溝口、施工道路交叉口、沿幫道路及急彎、盲視處險工地點,按《安全標誌》、《安全色》規定設置醒目的警示牌(夜間燈光)。

1.4施工機械設備安全措施

加強機械設備日常檢修保養,造冊登記檢修情況,保證安全裝置靈敏可靠,防護罩完好無損,確保不帶故障作業。在出入溝、交叉道口、沿幫路等路段嚴控行車速度不超過15km/h。進入現場的所有機械車輛掛統一規格的標識牌。控製汽車不超載運輸。

1.5人員安全、勞保及交通管理措施

(1)加強交通安全教育,定期進行施工安全知識、交通法規等教育,不斷強化安全意識。

(2)施工現場布設醒目的安全標牌、標誌。進入現場的參工人員配戴統一的標牌。

(3)采場區、排土場夜間設足夠的探照燈照明;雨季期間施工道路采取必要的防滑措施。

(4)整個施工區域內,實行封閉式管理,各路口安排專職人員看管,以防牧區人員及牲畜進入施工區域,造成人、畜傷害事故。

(5)司機要持證上崗,嚴禁上班時間飲酒。

(6)要文明行車,禮讓三先,不開賭氣車,不得超速行駛,遇有交叉路口要一看二慢三通過,確保行車安全。

1.6消防保衛及用電管理措施

(1)消防工作實行“預防為主,防消結合”的方針。貫徹執行消防法規、規章和消防技術規範。建立防火值班、巡邏製度。

(2)施工現場設置明顯的防火標誌。實行逐級防火責任製,設專職防火安全員,全麵負責消防安全工作。建立值班、彙報、學習、訓練製度。實施安全責任考核、獎懲製度。

(3)進行經常性防火安全檢查,及時製止、糾正違法、違章行為,防止和消除火險隱患。

(4)加強用電管理:在現場辦公室設配電間,場內供電線路用架空橡皮線或埋地電纜,用電點設配電箱或開關箱並加鎖。設專職電工進行日常管理、檢修維護供電係統。嚴禁亂接電線,機電設備及照明係統設置良好的接地保護。

(5)設立派出所:與地方公安部門聯係,形成內外安全保障體係,保證施工現場安全。

(6)施工現場建立門衛和巡邏製度,負責安全保衛工作。

(7)職工宿舍、材料庫等易發生案件部位指定專人管理,製定防範措施,防止發生盜竊案件。

(8)施工現場發生的各類案件,立即報告公安機關,並保護現場,配合公安機關做好偵破工作。

2、安全管理製度

(1)建設工程安全生產管理,堅持安全第一、預防為主的方針,施工隊員嚴格按安全操作規範施工、文明施工。

(2)工地在醒目位置設立警示牌,無關閑雜人員不得進入工地,由項目負責人負責此項工作。

(3)公司主要負責人依法對本標段的安全生產工作全麵負責,建立健全安全生產責任製度和安全生產教育培訓製度,製定安全生產規章製度和01manbetx ,保證本標段安全生產條件所需資金的投入,對本項目進行定期和專項安全檢查,並做好安全檢查記錄。

(4)開工前做好施工現場及毗鄰區域內供水、排水、供電、供氣、供熱、通信、廣播電視等地下管線資料的準備工作,氣象和水文觀測資料,相鄰建築物和構築物、地下工程的有關資料,並保證資料的真實、準確、完整。

(5)做好施工安全操作和防護的需要,對涉及施工安全的重點部位和環節在加以重視,並對防範生產安全事故提出意見。

(6)對列入建設工程概算的安全作業環境及安全施工措施所需費用,將用於施工安全防護用具及設施的采購和更新、安全施工措施的落實、安全生產條件的改善,不得挪作他用。

(7)項目負責人負責對安全生產進行現場監督檢查。發現安全事故隱患,及時向工程部和副總經理報告;對違章指揮、違章操作的,立即製止。

(8)工程施工前,項目負責人及項目管理的技術人員對有關安全施工的技術要求向施工作業班組、作業人員作出詳細說明,並由雙方簽字確認。

(9)項目負責人在施工現場入口處、臨時用電設施、出入通道口、孔洞口、基坑邊沿、爆破物及有害危險氣體和液體存放處等危險部位,設置明顯的安全警示標誌。安全警示標誌必須符合國家標準。

(10)項目部將施工現場的辦公、生活區與作業區分開設置,並保持安全距離;辦公、生活區的選址符合安全性要求。職工的膳食、飲水、休息場所等應當符合衛生標準。不得在尚未完工的場地內設置員工集體宿舍。

(11)項目部嚴格遵守有關環境保護法律、法規的規定,在施工現場采取措施,防止或者減少粉塵、廢氣、廢水、固體廢物、噪聲、振動和施工照明對人和環境的危害和汙染。

(12)項目部在施工現場建立消防安全責任製度,確定消防安全責任人,製定用火、用電、使用易燃易爆材料等各項消防安全管理製度和操作規程,設置消防通道、消防水源,配備消防設施和滅火器材,並在施工現場入口處設置明顯標誌。

(13)在施工中發生危及人身安全的緊急情況時,作業人員有權立即停止作業或者在采取必要的應急措施後撤離危險區域。

(14)工地每天的清潔衛生做到下班後專人打掃,材料堆放整齊。

(15)在工地醒目的位置張貼《工地規章製度》,由項目負責人負責此項工作。

3、安全生產管理措施

在本工程施工期間,做到所有機械都有合格證書,所有施工隊伍都進行安全交底,所有施工人員都進行安全三級教育和安全培訓,所有特種作業人員均需持證上崗,項目部定期進行安全檢查,召開安全會議,建立健全安全生產責任製、安全生產組織機構和安保體係,製定安全事故預防及應急預案。具體做到以下幾點:

3.1支線架設

(1)配電箱的電纜應有套管,電線進出不混亂,大容量電箱上的進線應安裝滴水彎。

(2)支線絕緣好,無老化、破損和漏電。

(3)支線應沿牆或電杆架空敷設,並用絕緣子固定。

(4)室外支線應用橡皮線架空,接頭不受拉力並符合絕緣要求(危險及潮濕場所和金屬容器內的照明及手持照明燈具,應采用符合要求的安全電壓)。

(5)照明導線應用絕緣子固定。嚴禁使用花線或塑料膠質線。導線不得著地拖拉或綁在腳手架上。

(6)照明燈具的金屬外殼必須接地或接零,單相回路內的照明開關箱必須裝設漏電保護器。

(7)室外照明燈具距地麵不得低於3米;金屬鹵化燈具的安裝高度宜在5米以上,燈線不得靠近燈具表麵。

3.2施工機械安全措施

(1)駕駛指揮人員必須持有效證上崗,駕駛員應做好例保記錄。

(2)吊索器具及繩扣配備使用應規範、合理,嚴格掌握報廢標準。

(3)各種安全(包括製動)裝置的防護罩、蓋齊全。

(4)電纜線應絕緣良好,不得有接頭,不得亂拖亂拉。

3.3電焊機

(1)有可靠的防雨措施。

(2)一、二次線接線處應有齊全的防護罩,二次線應使用線鼻子。

(3)有良好的接地或接零保護。

(4)配線不得亂拉亂搭,焊把絕緣良好。

3.4挖土工程安全措施

(1)機械挖土,啟動前應檢查離合器、鋼絲繩,經空車試運轉正常後再開始作業。

(2)機械操作中進鏟不應過深,提升不應過猛。

(3)機械應停在堅實的地基上,如基礎過差,應采取走道板等加固措施,不得將挖土機履帶與掏空的基坑平行2米停、駛。運土車輛不宜靠近基坑平行行駛,防止塌方、翻車。

(4)向汽車卸土應在車子停穩後進行,禁止鏟鬥從汽車駕駛室上越過。

(5)基坑四周必須設置1.2m高的防護欄杆,要設置一定數量臨時上下便梯。

(6)車輛進出處,如有地下管線(道)必須輔設厚鋼板,或澆搗砼加固。

3、5安全帽

(1)本工程在施工期間進入施工現場必須按要求佩戴安全帽。

(2)安全帽須經有關部門檢驗合格後方能使用。

(3)正確使用安全帽並扣好帽帶。

3、6安全生產管理措施

1)職責與權限

項目經理:

(1)履行承攬合同要求,確定安全管理目標,確保項目工程安全施工,對工程項目的安全全麵負責;

(2)參與編製施工組織設計,建立項目安全生產保證體係,組織編製安全保護計劃;

(3)貫徹執行各項有關安全生產的法令、法規、標準、規範和製度,落實施工組織設計中的安全技術措施和資源的配置;

(4)支持項目安全員及施工管理人員行使安全監督、檢查工作;

(5)適時組織對工程項目部的安全體係評審和協調。

2)項目安全負責人:

(1)根據項目安全保證計劃組織有關管理人員製定針對性的安全技術措施,並經常注意督促檢查;

(2)協調安全保證體係中運行中的重大問題,組織召開安全生產工作會議;

(3)定期組織管理人員進行安全操作規程和安全規章製度的學習;

(4)實施現場管理標準化,確保操作現場工作環境不影響施工安全;

(5)組織安全設計的驗收,協助上級部門對工程項目的安全檢查和督促;

(6)負責安全設施所需的材料、設備及設施的采購計劃的審核及批準;

(7)處理一般工傷事故,協助處理重大工傷、機械事故,處理事故遵循“四不放過”原則,並采取有效整改措施,防止再發生;

(8)對各分包單位製定例會製度,建立會議紀要,並發放給有關人員。

4、工程運輸專項安全方案

為加強工程運輸安全管理,有效遏製工程運輸車輛事故多發的局麵,結合本工程安全管理實際,我公司特采取以下措施:

4.1成立工程運輸安全專項整治工作領導小組,負責整治工作的整治和協調。

4.2簽訂《工程運輸安全文明管理承諾書》。

4.3與工程運輸承運單位簽訂《交通運輸安全責任書》。

4.4必須使用合法工程運輸車輛,車輛必須具有“工程運輸車輛核準標誌”(公安交警部門核發)、“工程運輸車輛準行證”公安交警部門核發)、“建築垃圾車輛準運證”(承運工程泥漿、土方、建築垃圾等時由城管局核發)。

4.5自覺接受政府部門和社會的全過程監管、監督。

5、安全技術措施

1)施工用電安全

嚴格按有關規定安裝線路及設備,用電設備都要安裝地線,不合格的電氣器材嚴禁使用。庫房、油庫嚴禁煙火,油庫施工場地要安裝避雷裝置。爆破器材嚴格按規定存放,炸藥、雷管設專人保管,嚴格發放製度。石方爆破事先與調度聯係,切實采取防護措施。

(1)現場照明:照明電線絕緣良好,導線不得隨地拖拉或綁在腳手架上。照明燈具的金屬外殼必須接零。室外照明燈具距地麵不低於3m,室內距地麵不低於2.4m。

(2)配電箱、開關箱:使用BD型標準電箱,電箱內開關電器必須完整無損,接線正確,電箱內設置漏電保護器,選用合理的額定漏電動作電流進行分級匹配。配電箱設總熔絲、分開關,動力和照明分別設置。金屬外殼電箱作接地或接零保護。開關箱與用電設備實行一機一閘保險

(3)架空線:架空線必須設在專用電杆(水泥杆)上,嚴禁架設在樹或其它構築物上,架空線裝設橫擔和絕緣子。

(4)接地接零:接地采用角鋼或鋼管,其截麵不小於35mm2,一組二根接地之間間距不小於2.5m,接地電阻符合規定,電杆轉角杆,終端杆及總箱,分配電箱必須有重複接地。

(5)用電管理:安裝、維修或拆除臨時用電工程,必須由電工完成,電工必須持證上崗,嚴格遵守礦有關停送電管理製度,實行定期檢查製度,並做好檢查記錄。

2)機械設備安全

(1)所有施工設備和機具在使用時必須由專人負責進行檢查,必要的試驗和維護保養,確保狀況良好。各技術工種必須經過培訓並經考核取得合格證,方可持證上崗操作,杜絕違章作業。大型機械的保險、限位裝置防護指示器等須齊全可靠。

(2)駕駛、指揮人員必須持證上崗,必須按規程要求進行操作,駕駛員應作好保養和記錄。

(3)各類安全(包括製動)裝置的防護罩、蓋等要齊全可靠。

(4)機械與輸電線路(垂直、水平方向)須按規定保持距離。

(5)作業時,機械停放穩固,臂杆幅度顯示器靈敏可靠。

(6)電纜線絕緣良好,不得有裸露接頭,不得亂拖亂拉。

(7)各類機械配掛技術性能牌和上崗操作人員名單牌。

(8)必須嚴格定期保養製度,做好操作前、操作中和操作後的設備清潔潤滑、緊固、調整和防腐工作。嚴禁機械設備超負荷使用、帶病運行和在作業中進行維修。

(9)機械設備夜間作業必須有充足的照明,夜間施工要有良好的照明設備。

3)防火安全

(1)建立項目經理部、作業隊、班組三級防火責任製,明確職責。

(2)重點部位如倉庫、機械庫配置相應消防器材,一般部位如宿舍、食堂等處設常規消防器材。

(3)施工現場用電,嚴格執行有關規定,加強電源管理,防止發生電器火災。

(4)焊、割作業點與氧氣瓶、乙炔氣瓶等危險物品的距離不得少於10m,與易燃易爆物品的距離不得少於30m。

(5)倉庫重地必須設防火警示牌,且消防器材齊全。

4)安全控製要點(危險點)

本工程項目的安全要點是:爆破安全、推土機作業安全、鏟裝設備作業安全、汽車運輸、排土作業、邊坡防護安全等幾個關鍵點,針對關鍵隱患點,我們將采取以下具體措施:

1)運輸車輛密集地段,出入溝公路路口實行交通管製。每班派2人值班。運輸公路的兩側,嚴格桉照公路運輸安全的有關規定,增設安全擋土牆。公路沿線,在通視條件較差的地段,增設交通安全警示標誌,車輛上下山運輸作業時,必須按規定的路線行,不得搶道行駛,嚴禁超車;前後車應保持安全距離,安全距離在平路上行駛不得小於40米,下坡時不得小於60米。

進入裝卸場地必須聽從施工人員指揮,遵守《排土場安全管理規定》,保持車輛一定的安全距離內卸車,車輛在裝卸場時,車速限製5km/h以下,必須堅持一慢、二看、三選路線、四倒車。倒車時必須服從排土場指揮人員的指揮,不準隨意四處亂卸土或故意刁難指揮人員,車箱後方欄板鎖扣裝置有故障嚴禁舉鬥卸土。

為了保證車輛的運輸安全,及時安排相關設備對運輸道路進行修整,確保運輸道路平穩、防滑、安全。雨霧天氣,在無法保證安全視距等情況時應停止運輸作業。

2)加強安全防護,施工現場按規定懸掛安全標牌。設置安全防護標誌。石方爆破器材的存放地點與爆破危險區除應設標誌標牌外,還應有保衛人員24小時值班。作業人員嚴禁酒後上崗,嚴格遵守操作規程,對違章作業又不聽勸阻者將從嚴懲處,絕不姑息遷就,創造一個重視安全、遵章、文明施工的環境。

3)抓好現場管理,堅持文明施工,保障人身、機械和器材的安全。在施工危險地段要設置安全警示牌,以防意外事故發生。

4)認真做好防洪、防火、防雷工作,重點設備,重點防護,對易燃、易爆、有毒器材按有關規定妥善保管,登記造冊發放,責任落實到人,徹底消除不安全因素。

5)定期或根據施工需要發放和檢查施工所用的各種安全機具設備和勞動保護用品。

按照施工部位列出施工的危險點,對照各危險點製定具體的防護措施,對其進行重點監控。夜間施工作業要有足夠的照明亮度,雨季施工要做好防雷、防電擊措施和邊坡防護。

6、臨時用電安全技術

1)施工用電應用設計布置圖,有審核批準手續,確定供電設備及電線規格,各種電箱、開關箱、漏電保護器等。現場臨時用電的線路必須采用“三相五線製”,所有用電設備必須做統一接地保護或接零保護,不準一部份接地一部份接零。動力、照明分開,並有各級漏電保護裝置,現場必須實行“一機一閘漏電保護”,嚴禁一閘多用,投入使用的水泵、電動工具應具有良好狀態,漏電裝置可靠。供電線路容許電流要符合要求。外線架設應牢固,接頭裸露部分要包紮好,電杆拐角時應設鋼絲繩拉緊,嚴禁亂拉亂扯。

2)電工必須經過地市級專門培訓考核合格發證上崗,並按照《施工現場臨時用電安全技術規範》進行安裝操作,嚴禁違章操作。電工懂得自我保護和他人保護的基本知識,安裝作業要認真負責,實行誰安裝誰負責。嚴格格遵守礦有關停送電管理製度。施工用電線路投入使用之前,應進行驗收,合格後方能供電使用。

3)現場值班電工,要經常檢查用電線路、漏電開關、用電設備及接地接零情況,發現問題及時處理,造成事故要追究當事者責任。夜間作業要有足夠的照明。值夜班電工不能擅自離開崗位,發現燈具熄滅應立即更換。

4)其餘按《施工現場臨時用電安全技術規範》的規定進行臨時用電安全管理和施工。

7、救援通訊

1)公安報警電話:110

2)交通報警電話:122

3)火災救援電話:119

4)醫療急救電話:120

5)項目部24小時值班電話:

八、環境保護及措施

1環境保護目標規劃

嚴格按照《環境保護法》、《水土保持法》及業主要求組織施工,確保施工對生態環境和水土保持不造成危害,並做到無相關的投訴。

2環境保護的主要措施

(1)進場後,主動與地方環保部門、農牧、土地等部門聯係,簽訂相關責任協議,製定內部管理辦法及建立責任製。

(2)建立健全環境保護體係,成立由副經理任組長的環境保護領導小組,綜合辦公室分管日常環保工作。

(3)采區至排土場的施工便道經常灑水,排土場定期整平碾壓避免揚塵超標及汙染草木。

(4)所有施工機械上場前必須經檢測,尾氣排放達標方能上場施工作業。

(5)采場完工後按要求整平,排土場按指定地域設置,施工期間采、排土場設界樁和界溝,嚴禁超範圍或任意排土。臨設用地及建路事先報請相關部門批準。

(6)施工與生活汙水設集水坑、沉澱池貯放,濾清後並定期化驗有害物不超標時再排入河渠,避免汙染水係。

(7)施工車輛按路線行走,嚴禁施工車輛在施工用地境界外行車,避免破壞施工現場周邊生態環境。

九、工程進度計劃及措施

1.工程進度計劃

本工程施工總體安排原則是:“以露天煤礦機械剝離施工作為控製,確保總工期目標的實現”。

(1)精心組織,合理安排,分段平行作業,根據工程特點及工作量大小安排生產,確保總工期。

(2)“搶重點、促一般”。重點工程優先安排,同時兼顧其它工程。“多點平行推進”。

(3)施工條件相對較好的工程,盡量早開工,形成施工規模;施工條件較差且不影響工期的工程,可較晚開工。

2.計劃開工日期、竣工日期、總工期

2.1開、竣工日期

中標後以合同簽訂的開竣工日期為準。

2.2施工進度計劃安排

本標段工程量約為300萬m3,計劃有效作業日以合同為準。

3.工程進度控製製度

對本工程進度實行目標與網絡計劃管理,針對重點部位建立各種控製製度,做到日保周、周保月、月保總工期。

(1)工程定期報告製度:實行日報告、周統計、月彙總,對工程實行動態管理。

(2)工程進度例會製度:針對工程進度的管理定期召開例會,分析施工中存在的影響工期的問題,挖掘可提前工期的潛力,尋求提高工程進度的最佳施工方案。

(3)各水平階段性工期限期完工製度:根據總工期要求,尤其施工初期階段,各水平必須限期盡快開拓施工作業麵,以利加快拉溝降段、兩幫推進,協調有序運作。

(4)關鍵工序調配製度:根據工程進展情況合理確定關鍵工序,找出控製工期的重點因素,合理調整施工機械和人員分配,及時解決影響工期的難點問題。

(5)實行承包責任製度:勞動收益和產值掛鉤,鼓勵節能高效,獎勤罰懶,促進生產積極性,提高工程進度。

(6)工程進度獎懲製度:開展勞動競賽,獎先罰後,促進生產。

(7)工期崗位責任製度:層層簽訂工期保證責任狀,定期檢查工期責任落實情況,獎優罰劣,保證工期。

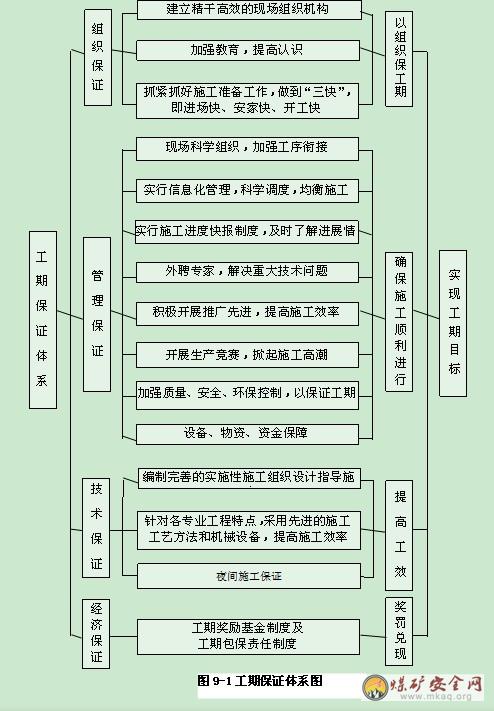

4.工期進度保證措施

4.1加強領導及組織管理

(1)單位領導高度重視本標工程,中標後,將其列為今年度在建重點工程之一,組建整體功能強的項目部,全權負責組織實施;調遣所屬技術裝備實力強、類似工程經驗豐富、業績突出的機施隊承建,逐級簽訂責任狀,建立崗位責任製與考核獎罰製度。工期保證體係圖詳見圖4-1。

(2)成立由副經理分管負責的協調小組,堅持工地例會製度,加強內部及相鄰標段的施工協調配合工作,確保工程正常有序的順利進展。

(3)精心組織,實施目標及網絡管理,建立有序可控的連續均衡施工秩序。

(4)職能部門超前運作,高效服務,嚴細管理,發揮保障作用。

(5)加強現場調度指揮。

4.2突擊完成施工準備

(1)臨時設施:以快進場、創條件、保開工、邊完善的指導思想,項目部組織調遣施工隊伍和機械設備進場,搶建完成運輸幹道、采場初始出入溝、工地辦、水電係統等現場臨時設施,確保按期開工。

(2)技術準備:項目部施技科盡快組織技術人員進行圖紙會審,聽取設計單位的技術交底,修改完善實施性施工組織設計,做好開工前的書麵施工技術交底。抓緊現場交接樁與複測工作,布設施工測量控製網

點,進行定位放線。

(3)物資準備:物資設備科根據施工進度計劃安排,編製油料和設備配件供應計劃,及早組織進場儲備。

(4)相關工作:主動與地方建委、工商、稅務、環保、農牧、公安、保險等相關主管部門聯係,辦理好相關手續或簽訂相關協議。

4.3技術設備措施

上足配套的大能力施工機械設備及加強機修工作是保工期的先決條件。依據施組計劃進度安排、施工方法及日均剝采強度等合理匹配大鬥容、大噸位的施工機械設備,加強采裝、運排能力,保持安全合理的車流密度;進場時視設備狀況預備10-25%的餘量。配置2台工程檢修車,備足易損零部件,加強日常檢修保養,保障正常作業台數與作業率。結合施工進度實況進行動態調配能力,確保完成旬、月施工計劃。

4.4上足設備、勞力和配足專業技工

上足各種機械設備,機械化施工隊配足倒班作業的機械司機、汽車司機,並在施工期中按實際情況動態調配相關工種人員。

4.5運輸道路措施

建好全天候的施工道路是保證工期進度的關鍵條件。根據采場、排土場地域及出入溝條件,修建往複式排土運輸主幹道,盡早貫通,形成獨立的區域路網;並對施工幹道路麵進行硬化處理,路麵達到三級公路標準,必須滿足重載車行車速度與安全要求。組建養路工班,配置專業機械設備,加強日常養護維修,確保施工車輛暢通。完善施工道路排水設施,做到路麵雨天不積水。設置道路照明設施,確保夜間施工安全暢通。

4.6加強衛生防疫措施

(1)認真貫徹落實《傳染病防治法》,成立以項目經理為組長,衛生所所長,公安派出所所長及施工隊長為副組長的衛生防疫領導小組,並建立責任製,製定內部管理製度。

(2)對所有參工人員定期進行身體健康檢查,發現可疑病例的職工及時送當地定點醫院診治。

(3)職工宿舍采用小隔離房間,每天開窗通風2次,每次通風10~30分鍾,每天早晚各消毒一次。

(4)職工食堂配備消毒櫃,經常對餐具進行消毒處理。教育職工養成良好的生活習慣。

4.7優化環境,和諧合作

營造良好的建設與施工環境是保證工程按期開工及順利進展的必要條件。積極與業主及監理單位配合,嚴格執行業主及監理口頭及書麵指令,按其要求和投標承諾組織施工。積極做好與當地政府相關部門及群眾的工作,搞好關係,營造和諧的社會環境。主動與相鄰標段施工單位聯係,緊密銜接配合,協調運作。

4.8季節性措施

本工程施工期不跨年度,施工期中重點做好防風蝕、防暴雨、防高溫中暑、防雷爆工作。密切與當地氣象部門聯係,注意天氣、水文預報信息,掌握中、短期及瞬時天氣演變,提前作好應急防範措施。作業場地作好排水係統,臨時設施設在高地處。

十、資源配置計劃
1、投入本工程的主要施工設備(見附表一)
2、投入本工程的試驗和檢測儀器設備表(見附表二)
3、爆破設備的選擇:根據台階高度及爆破工作量,爆破鑽孔設備選用山特維克DX800二台。
4、鏟裝設備的選擇:挖掘機的工作效率與爆破、運輸方式、岩石硬度、挖掘機工作線長度等因素有關,當f≤6時,2m3挖掘機工作效率一般為40-50萬m3/台年,按工程的總量計算挖掘機的數量:
N=A /k P ,台
式中:n——挖掘機台數,台;K2取0.72
A——每天總量,本工程A值為6046000m3/600d=10077m3(總工期24個月,挖運按600天計.);
P——挖掘機平均效率,綜合考慮本工程的情況P值取1800m3/d。(P1= 600m3/台班. 挖掘機每天作業3個台班.)
則N=10077÷(1800×0.72)=7.8台;
可選用6台2 m3挖掘機;2台4 m3電鏟滿足工程進度要求。
5、運輸設備的選擇:
  為了充分發揮汽車與挖掘機和綜合效率,汽車車箱容量與挖掘機的鬥容比一般為3—6。考慮鏟車比與裝滿係數,並考慮地表公路路麵寬度及其縱坡係數,選用20T自卸汽車為運輸設備,所需運輸汽車數量的確定:

   式中:N——自卸汽車數量,台:
    Q——年運輸量,t/年;本項目值為Q= 1541.7萬t(剝離總量為6046000m3,剝離工期為24個月,折合年剝離量為2875900m3)。
    K1運輸不平衡係數,K1=1.15;
    C——日工作班數,C=3班/日;
    H——年工作日數,H=300天/年;
    A——自卸汽車台班生產能力,t/台班;
    K2——出車率,K2=0.72(相當備用係數為0.3);
   計算結果:20T自卸汽車總量

6、機械設備使用、維護、保養製度
   1)所有施工設備和機具在使用時必須由專人負責進行檢查,必要的試驗和維護保養,確保狀況良好。各技術工種必須經過培訓並經考核取得合格證,方可持證上崗操作,杜絕違章作業。大型機械的保險、限位裝置防護指示器等須齊全可靠。
   2)駕駛、指揮人員必須持證上崗,必須按規程要求進行操作,駕駛員應作好例保和記錄。作業時,機械停放穩固,臂杆幅度批示器靈敏可靠。
   3)各類機械配掛技術性能牌和上崗操作人員名單牌。各類安全(包括製動)裝置的防護罩、蓋等要齊全可靠。電纜線絕緣良好,不得有裸露接頭,不得亂拖亂拉。機械與輸電線路(垂直、水平方向)須按規定保持距離。
   4)必須嚴格定期保養製度,做好操作前、操作中和操作後的設備清潔潤滑、緊固、調整和防腐工作。嚴禁機械設備超負荷使用、帶病運行和在作業中進行維修。機械設備夜間作業必須有充足的照明,夜間施工要有良好的照明設備。
   十一、雨季施工
   1、雨季施工,砂、石料堆,攪拌站及上料係統采用防雨布遮蓋。
   2、冬季施工的地麵砼工程采取防凍保護措施。
   3、對砂、石的含水率及時進行測定和調整混凝土水灰比。
   4、井口及料場周圍水溝及時進行清理保證暢通無阻。
