煤礦機電、提升運輸專項整治實施方案

  根據總公司機字[2010]3號文件精神,進一步提高機電運輸技術管理水平,有效遏製種類02manbetx.com ,堅持“安全第一、預防為主”的方針,全麵落實科學發展,安全發展觀,貫徹落實各級安全生產責任製,從而促進安全生產,現結合我礦實際情況,特製定此方案:

  一、整治目標:

  提高機電運輸綜合完好率,消滅電氣設備失爆,完善機電設備綜合保護,按時對主副井提升設備的定期檢查試驗,一坡三擋齊全可靠有效,小絞車安裝使用符合規定。

  二、具體要求:

  1、嚴格執行有關文件精神,認真組織學習《煤礦安全01manbetx 》《作業01manbetx 》《技術01manbetx 01manbetx 》和機電運輸質量標準化有關規定等。

  2、加強機電、運輸現場管理,杜絕違章操作、違章作業和違反勞動紀律。

  3、嚴格機電設備定期檢查、維護、檢查製度,確保設備安全運行(尤其是設備的保養、注油)。

  4、抓好機電設備完好率,消滅失爆,完善綜合保護。

  5、嚴格主副提升的定期檢查、檢修、測試製度,各種保護齊全,有效可靠,杜絕在無保護下運行。

  6、抓好軌道運輸“一坡三擋”的管理、使用、維修、確保“一坡三擋”的可靠性和安全性。

  7、抓好小絞車的安裝、使用,嚴格執行小絞車安裝和運行的有關規定,做到誰使用誰維護誰管理

  三、成立專項整治領導組織機構:

  組 長:王彥平

  副組長:李平昌 王誌強 郝替昌 張興昌 劉衛軍

  成 員:高建成 楊繼國 劉彥生 高寶成 劉聰明

  王建忠 馬對平 高鎖扣 康建昶 高國平

  劉 明 張燈柱 李三平 李江光 張海平

  劉虎平

  四、責任區劃分及責任人:

  共分為六個區

  (1)地麵機電區

  主要負責人:劉彥生 責任人:劉虎平

  負責地麵所有機電設備正常運行,設備日檢、維修等工作。

  (2)井下機電隊(運輸隊)

  主要負責人:楊繼國 責任人:張海平

  負責井下主運輸三部皮帶機,中央變電所及高壓線路。

  (3)4#回采機電隊

  主要負責人:高鎖扣, 責任人:李三平

  負責從4214進風口至4214回風工作麵所用一切機電設備的完好。

  (4)掘進機電隊

  主要負責人:高國平 責任人:李紅光

  負責3#、4#掘進範圍內所有機電設備的完好

  (5)3#機電隊

  主要負責人:高寶成 責任人:劉明

  負責3#主運輸、回采範圍內所有機電設備的完好。

  (6)輔助機電隊

  主要負責人:馬對平 責任人:陳廷福

  負責3#、4#軌巷所有機電設備和小絞車管理及一坡三擋的完善。

  五、具體現場管理標準

  1、五小電器

  各隊五小電器必須上牌管理,並接地線且要拿銀粉滾粉刷(包括各機頭轉載機、軌巷通訊信號裝置等)。

  2、電纜

  ①各隊電纜掛線必須吊掛整齊,遇高低壓電纜混掛時,高壓電纜必須掛在最下方。

  ②各機頭轉載點電纜盡量都用電纜鉤,特殊情況不能用電纜鉤吊掛時,必須用邦匝帶(尼龍匝帶)吊掛,嚴禁使用鐵絲吊掛電纜。

  ③各隊閑置和備用電纜都不能放在工作麵,必須回到指定地點(變電站或地麵硬化區),決不能在任何工作區發現1米電纜。

  ④嚴禁電纜與水管混掛。

  3、各種保護

  (1)皮帶保護必須按要求全部啟用,最起碼的堆煤、跑偏、急停必須起作用。同樣也包括皮帶機頭防護欄機尾防護罩,機頭機尾過橋都必須齊全可靠,皮帶機尾要打雙地錨或壓柱,皮帶不能跑偏,更不能用直滾,木料支皮帶。

  (2)刮板機機頭機尾必須打壓柱,運行平穩,無飄鏈、落鏈現象。

  (3)軌道運輸巷安全保護裝置齊全,撈車器、阻車器、擋車門必須可靠正常,如有損壞,停止該地點一切運輸。絞車鋼絲繩不打折、不壓扁,使用後排繩要整齊,小絞車地基不移位,地錨不鬆動,護板齊全,鎖則不缺。不能用螺絲代替銷則。無極繩絞車鋼絲繩經常注油。

  (4)嚴禁甩掉開關內一切保護。

  4、牌板

  各隊膠帶運輸機、刮板運輸機、無極繩絞車、調度絞車、回柱絞車必須懸掛01manbetx 01manbetx ,崗位責任製和管理牌板。各設備管理牌板要集中加工鐵架管理。

  5、注油

  采煤機、主風機、主副提升絞車、減速器、滾筒等要經常注油,要達到正常油量不漏油,並填寫注油記錄,每月底交回機電科審核存檔。各隊使用的油脂要擺放整齊,分類掛牌管理。

  6、檢修及更換設備

  地麵30KW以上電機,真空開關入井要經機電科防爆檢查驗收,合格後方可入井,要經常對使用中設備進行檢修及注油,並填寫日檢修記錄,每月底交回機電科審核存檔。

  7、各隊閑置設備管理

  (1)開關、電機等防爆設備要上擋板,擋圈,設備擺放整齊並掛牌管理。

  (2)其它非防爆設備擺放整齊,掛牌管理。

  8、主、副提升絞車

  絞車保護完好,日檢和定期檢查及注油記錄完善,日常維修檢查到位並有記錄,司機持證上崗。

  9、接地保護

  目前各隊接地保護都存在許多問題,對於接地根據我礦實際情況,必須做到以下幾點:

  (1)接地極應設置於巷道水溝內或其他就近潮濕處。

  (2)接地線裝設要做到橫平豎直,並且塗銀粉漆。

  (3)接地導線與接地極必須焊接在一起。

  (4)接地板應不小於50cm,並且要穿孔。

  (5)五小電器應使用麵積不小於0.6m2,厚度不小於3 mm鋼板。

  (6)饋電開關、真空開關及400以上接線盒必須使用麵積不小於0.75m2,厚度不小於5mm的鋼板。

  10、失爆

  失爆是指電氣設備的隔爆外殼失去了耐爆性或隔爆性。

  井下隔爆型電氣設備常見的失爆現象有以下幾種:

  1、用螺栓固定的隔爆接合麵的失爆現象

  (1)缺螺栓、彈簧墊圈或螺母,螺栓或螺孔滑扣,螺栓折斷在螺孔中,未上滿扣。

  (2)彈簧墊圈未壓平或螺栓鬆動,彈簧墊圈斷裂或無彈性。

  2、電纜引出入裝置的失爆現象

  (1)密封圈老化、失去彈性、變質、變形,有效尺寸配合間隙達不到要求,起不到密封作用。

  (2)密封圈外徑與進線裝置內徑差值超過表(1)內規定。

  表(1)外殼隔爆接合麵的最大直徑差W和最小有效長度L

   (3)密封圈內徑與引入入電纜外徑差大於1 mm以上。
   (4)密封圈的單孔內穿進多根電纜。
   (5)把密封圈割開套在電纜上。
   (6)密封圈刀削後凸凹不整齊圓滑,鋸齒直徑差大於2mm以上。
   (7)密封圈沒有完全套在電纜護套上。
   (8)線嘴壓緊沒有餘量,線嘴與密封圈之間沒有加裝金屬墊圈。
   (9)進線嘴壓緊後沒有餘量或進線嘴內緣壓不緊密封圈,或密封圈端麵與器壁接觸不嚴,或密封圈能活動。
   (10)引入引出電纜壓線板未壓緊電纜,用單手扳動喇叭嘴上下左右晃動時有明顯晃動。
   (11)在引入裝置處能輕易來回抽動電纜。
   (12)高壓鎧裝電纜終端接線盒沒有灌絕緣膠;絕緣膠沒有灌到電纜三叉以上;絕緣膠有裂紋而能相對活動。
     3、隔爆型插接裝置的失爆現象
   (1)煤電鑽插銷的電源側應接插座,負荷側應接插銷,如接聯動裝置。
   (2)電源電壓低於1140V的插接裝置,缺少防止突然拔脫的聯動裝置。
   (3)電壓在1140V以上的插接裝置沒有電氣聯鎖裝置。
   (4)插銷在觸頭斷開的斷電瞬間,外殼隔爆接合麵的最大直徑差W和最小有效長度L不符合表(1)內規定。
   表(1)外殼隔爆接合麵的最大直徑差W和最小有效長度L

'

  4、隔爆電氣設備內外殼的失爆現象

  (1)使用未經國家法定的檢驗單位發證的生產的防爆部件。

  (2)隔爆外殼有裂紋、開焊、嚴重變形長度超過50mm,同時凹坑深度超過5mm者。

  (3)隔爆殼內外有鏽皮脫落。

  (4)閉鎖裝置不符合規定,閉鎖裝置不全,變形損壞起不到機械閉鎖作用。

  (5)電氣閉鎖不起作用。

  (6)隔爆室(腔)的觀察窗(孔)的透明板鬆動、破裂,使用普通玻璃或機械強度不符合規定。

  (7)螺紋隔爆結構:螺距的最少齧合扣數、最小擰入深度不符合表(2)規定時,擰緊程度一般用手正向用力再擰入半圈以上者。

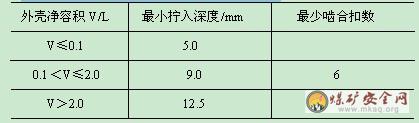

  表(2)螺距的最少齧合扣數、最小擰入深度

     (8)喇叭嘴外缺損影響防爆性能者。
     (9)未接線的喇叭嘴沒有分別用密封圈、擋板、金屬圈依次裝入、壓緊,有一未裝上或未壓緊者。
     (10)擋板直徑與進線裝置內徑之差大於2mm,擋板厚度小於公稱尺寸2mm(厚度允差為±0.18mm),擋板材質低於鋼墊板強度,擋板有缺陷或機械性傷痕超過有關規定者。
     (11)金屬圈外徑小,與進線裝置內徑之差大於2mm,金屬圈厚度小於1mm,金屬圈開口等。
     5、防爆麵的失爆現象
     防爆接合麵應保持光潔、完整,各結構參數符合規定。有下列情況之一者即為失爆:

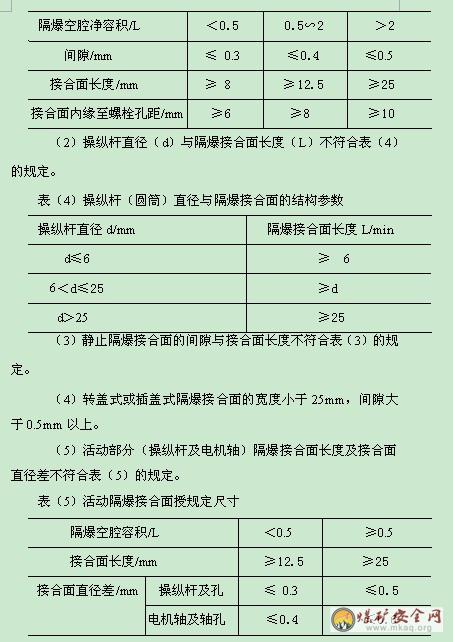

     (1)隔爆接合麵的間隙,直徑差或最小有效長度(寬度)不符合表(3)的規定。
   表(3)靜止隔爆接合麵的規定尺寸

     (6)隔爆電動機軸與軸孔的隔爆接合麵在正常工作狀態下產生摩擦。
     (7)隔爆麵上產生的機械傷痕,寬度與深度大於0.5mm;其長度未保證剩餘無傷痕隔爆麵有效長度小於規定長度的2/3。
     (8)隔爆接合麵無間隙或鏽蝕,正常情況下用手打不開大蓋的。
     嚴禁任何隊出現失爆現象,否則重處。
11、設備管理
   機電設備要經常保持幹淨,80、650皮帶機統一拿粉油漆油好,開關,接線盒要經常保持幹淨整潔,接線工藝好,不生鏽,對於生鏽的接線盒要拿鋼絲刷擦幹淨。
六、整改時間安排:
   從2010年5月1日至2010年5月10日為各隊自查自整階段。在此期間機電科全體成員全程監督指導。從2010年5月11日至2010年5月20日為公司驗收評比階段。
六、(1)此次工作時間緊,任務重,各隊要認真對待,遇到問題虛心向別人請教或上報,在規定的時間內,必須圓滿完成任務。如遇特殊情況可提前協商解決。
  (2)機電工有權對井下所有機電設備進行監督,對於專門破壞機電設備或使用者使用不合理的有權製止或反映。
