大溪溝煤礦停產期間整改方案及措施

作者:佚名 2012-05-13 17:54 來源:本站原創

  大溪溝煤礦停產期間整改方案及措施

  礦 長:趙豔高

  技術負責人:趙小飛

  編 製:王文龍

  時 間: 2012年3月29日

  目 錄

  第一章 礦井概況…………………………………………1

  第二章 學習、培訓情況…………………………………2

  第三章煤礦自查存在的問題……………………………2

  第四章 整改方案及措施…………………………… 3

  附:1、整改工作明細表…………………………… 13

  2、整改作業計劃表………………………… 14

  3、學習、培訓記錄

  第一章 礦井概況

  一、地理位置

  大溪溝煤礦位於曲靖市麒麟區東南138°方向。距曲靖主城區約82Km,距東山鎮25Km,距石恩公路8Km交通十分便利。

  地理坐標:東經104°,北緯 25°。

  二、礦區範圍

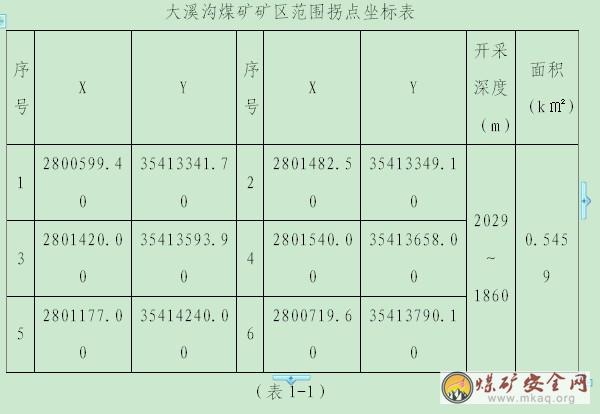

  礦區範圍為一不規則多邊形,由6個拐點坐標圈定,礦區走向長寬880m,傾斜長900m,井田麵積約0.5459Km2,開采深度+2029m至+1920m,其拐點坐標見表見表1-1。

  第二章 學習、培訓情況

  在整改工作開始前,首先對全礦職工進行全員再培訓工作,使職工增強法製觀念,掌握本崗位的工作職責、“一通三防”、采掘工作麵、爆破、提升、運輸、用電安全基礎知識,掌握礦工自救、互救與創傷急救的基本知識和操作方法,懂得礦井災害防治基本知識,掌握災害02manbetx.com 發生的預兆,做到防範於未然,杜絕煤礦02manbetx.com 的發生。

  培訓學習記錄附後。

  第三章 煤礦自查存在的問題

  1、抽放係統不健全。

  2、各種防突設備設施、儀器、儀表配備不齊,煤與瓦斯突出防治工作不到位。

  3、礦井輔助設備未同時投入安裝不到位,“三線”建設不到位。

  4、部分機電設備未集中管理,接地保護裝置不全。

  5、井下現場管理不到位,文明生產差。

  6、采煤工作麵支護不可靠、上下出口斷麵小。

  7、軟件資料不全,無現場施工記錄。

  8、建立抽采專業機構和煤礦防治水機構。

  9、礦井、采區和采掘工作麵必須實現專用回風巷,確保通風可靠;突出煤層掘進工作麵,必須設置防突反向風門,防突風門外必須設置避難所。

  10、必須建立健全以主要技術負責人為核心的防突技術管理體係,必須加強防突工作的技術管理;完善防突各項管理製度,落實各級防突工作崗位責任製。

  11、構建“通風可靠、抽采達標、監控有效、管理到位、隱患排除、綜合利用”的瓦斯綜合治理工作體係並製定相應的實施細則。采掘工作麵有瓦斯綜合治理方案,綜合治理方案必須符合《煤礦安全01manbetx 》和《安全標準》的要求。

  12、建立、健全頂板管理製度

  第四章、整改方案及措施

  根據區煤安發【2011】68號文《雲南煤礦安全監察局關於貫徹落實省政府責令部分煤礦停產整頓的通知》、區煤安發【2011】78號文《關於開展2011年國慶期間專項整治行動的通知》、區煤安發【2011】87號文《麒麟區地方煤礦繼續深化隱患排查治理專項行動實施方案》的要求,2011年9月25日安監局和煤管所責令我礦停產整頓,通知下達後我礦於當日下午立即組織相關人員召開了專題會議,於次日開始我礦組織全礦職工進行培訓學習;2011年9月27日上午我礦礦級領導跟灑基鎮煤管站人員一同對我礦井上下進行了認真仔細的自查自糾行動,針對查出的隱患和我礦實際情況進行了認真研究,並製定了相應的整改方案及措施,明確了整改項目、責任人和整改期限。

  一、成立整改領導小組

  為保證整改工作有序進行、安全得到保障、隱患得到排除,達到預期效果,我礦成立整改領導小組和辦公室。

  1、整改領導小組

  組 長: 趙豔高

  副組長: 餘保信

  成 員: 陳來德、趙小飛、劉小平、保利斌、趙建德、馬永林、趙華倉、趙家興、王文龍、馬克利、趙興成、張小高以及采掘隊和各職能班組的負責人

  2、領導小組下設辦公室,辦公室設在安全檢查科,安全礦長陳來德任辦公室主任,其他成員及安全員和瓦檢員為工作人員。

  3、具體分工如下:

  (1)組長全麵負責整改工作的指揮和協調。

  (2)副組長配合組長工作,並將工作落實到現場跟蹤整改,確保各項整改工作得到有效完成。

  (3)成員主要負責在施工現場督促落實整改方案及措施,保證整改工程質量達到規定,並確保整改安全。

  二、整改目標

  1、完善安全生產係統,消除安全隱患,改善作業環境,提高礦井安全狀況。

  2、嚴格執行相關法律法規煤礦安全01manbetx 要求。

  3、通過培訓學習,提高全體員工的安全意識和操作技能,按規章製度作業,消除“三違”現象。

  三、整改要求

  1、嚴格按上級指令停產整頓,停產期間每班必須安排瓦檢員和安全員一同對井下所有采掘工作麵、通風設施進行巡查,發現隱患及時采取措施進行處理。

  2、停產期間,必須正常進行井下的抽排水工作,嚴防淹井02manbetx.com 發生。抽水時必須由瓦檢員陪同。

  3、對我礦存在的問題和隱患逐條落實到人,限期整改。必須做到整改措施、整改責任、整改資金、整改時限和應急預案“五到位”。

  4、整改期間,礦部要認真組織職工培訓,學習安全生產的法律法規及三大01manbetx 和相關的安全技術措施。

  5、整改期間,每班安排入井整改人數不得超過9人。

  6、采掘進隊和各職能班組必須對其所轄區範圍內存在的安全隱患進行認真排查及落實到位,並責任到人,及時按整改方案整改,按時完工。

  7、整改期間,礦領導及采掘進隊和各職能班組的管理人員要加強現場帶班。

  8、整改結束,申請上級部門驗收合格,方可組織其他工程的施工作業。

  四、整改方案

  1、抽放係統不健全。

  整改方案:由劉小平負責安排人員將瓦斯抽放管路回風斜井安裝至1606回風巷和運輸巷工作麵。

  整改完成時間:3天時間完成。

  整改負責人:劉小平

  礦領導督促整改負責人:陳來德

  2、各種防突設備設施、儀器、儀表配備不齊,煤與瓦斯突出防治工作不到位。

  整改方案:由張小高負責采購防突安全設備設施、儀器、儀表;由陳來德負責工作麵的日常防突考查工作。

  整改完成時間:10天時間完成。

  整改負責人:張小高、陳來德

  礦領導督促整改負責人:餘保信

  3、礦井輔助設備未同時投入安裝不到位,“三線”建設不到位。

  整改方案:由趙建德、馬永林負責安排人員把礦井輔助設備安設到位,“三線”建設不到位。

  整改完成時間:3天時間完成。

  整改負責人:趙建德、馬永林

  礦領導督促整改負責人:保利斌

  4、部分機電設備未集中管理,接地保護裝置不全。

  整改方案:由馬永林負責安排電工把開關設備進行集中管理,並安設好接地保護裝置。

  整改完成時間:1天時間完成。

  整改負責人:馬永林

  礦領導督促整改負責人:餘保信

  5、井下現場管理不到位,文明生產差。

  整改方案:由趙小飛負責安排人員把主井、風井、井底車場以及水泵房清理幹淨,水溝清理暢通。

  整改完成時間:2天時間完成。

  整改負責人:趙小飛

  礦領導督促整改負責人:趙豔高

  8、采煤工作麵支護不可靠、上下出口斷麵小。

  整改方案:由劉小平負責安排人員把采煤工作麵的支護支護可靠,上下出口進行臥底,並達到01manbetx 要求。

  整改完成時間:1天時間完成

  礦領導督促整改負責人:陳來德

  9、軟件資料不全,無現場施工記錄。

  整改方案:由趙小飛把現場施工記錄收集齊全,由王文龍、馬克利把其它軟件資料完善齊全。

  整改完成時間:8天時間完成。

  整改負責人:王文龍、馬克利

  礦領導督促整改負責人:趙小飛

  8、建立抽采專業機構和煤礦防治水機構。

  整改方案:我礦將采取抽調職工出去培訓和外聘有證人員的方式按要求建立健全抽采專業機構和煤礦防治水機構,並配足專業機構人員。

  整改完成時間:5天完成。

  整改負責人:趙小飛

  礦領導督促整改負責人:趙豔高

  9、礦井、采區和采掘工作麵必須實現專用回風巷,確保通風可靠;突出煤層掘進工作麵,必須設置防突反向風門,防突風門外必須設置避難所。

  整改方案:由餘保信負責對礦井、采區和采掘工作麵專用回風巷、防突反向風門和避難所進行設計規劃,由陳來德負責安排人員施工專用回風巷、防突反向風門和避難所。

  整改完成時間:8天完成。

  整改負責人:餘保信、陳來德

  礦領導督促整改負責人:趙豔高

  10、必須建立健全以主要技術負責人為核心的防突技術管理體係,必須加強防突工作的技術管理;完善防突各項管理製度,落實各級防突工作崗位責任製。

  整改方案:由趙豔高、陳來德、趙小飛建立健全防突管理體係,完善防突管理製度,落實崗位責任製。

  整改完成時間:3天完成。

  整改負責人:趙豔高、陳來德、趙小飛

  礦領導督促整改負責人:趙豔高

  11、構建“通風可靠、抽采達標、監控有效、管理到位、隱患排除、綜合利用”的瓦斯綜合治理工作體係並製定相應的實施細則。采掘工作麵有瓦斯綜合治理方案,綜合治理方案必須符合《煤礦安全規程》和《安全標準》的要求。

  整改方案:由趙豔高、陳來德、趙小飛建立健全瓦斯綜合治理工作體係並製定相應的實施細則。由王文龍、馬克利編製瓦斯綜合治理方案並符合相關要求。

  整改完成時間:5天完成。

  整改負責人:趙豔高、陳來德、趙小飛

  礦領導督促整改負責人:趙豔高

  12、建立、健全頂板管理製度。

  整改方案:由趙豔高、陳來德、趙小飛製定頂板管理製度。

  由王文龍、馬克利、趙興成負責編製頂板管理製度。

  整改完成時間:1天完成。

  整改負責人:趙豔高、陳來德、趙小飛

  礦領導督促整改負責人:趙豔高

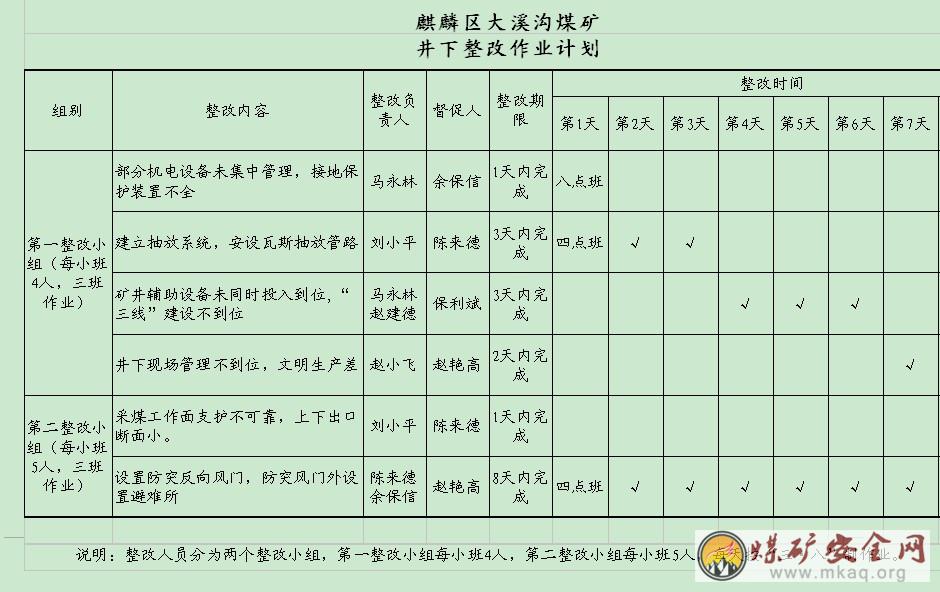

  整改工作明細表和井下整改作業計劃附後

  五、具體整改工作安排

  1、在整改工作開始前,首先對全礦職工進行全員再培訓工作,使職工增強法製觀念,掌握本崗位的工作職責、“一通三防”、采掘工作麵、爆破、提升、運輸、用電安全等基礎知識,掌握礦工自救、互救與創傷急救的基本知識和操作方法,懂得礦井災害防治基本知識,掌握災害02manbetx.com 發生的預兆,做到防範於未然,杜絕02manbetx.com 的發生。

  2、由趙豔高把整改資金落實到位,由趙小高把這次停產整頓整改工作所需設施設備設施采購到位。

  3、由趙豔高抽調或聘請相關專業人員建立健全抽采專業機構。

  4、由餘保信根據我礦實際情況設計規劃調整通風係統,由陳來德負責安排人員對所有的通風構築設施進行調整和修複,確保通風可靠。

  5、由王文龍、馬克利製定瓦斯綜合治理工作實施細則和瓦斯綜合治理方案,編製加強頂板管理的措施、維修巷道的安全技術措施。

  6、由劉小平安排人員對采煤工作麵的支護進行加固,上下出口進行臥底。

  五、整改措施

  為了搞好這次停產整頓整改工作,按期完成即定整改目標,改善井下安全生產環境,夯實安全生產管理基礎工作,有效控製煤礦傷亡事故的發生。我礦高度重視這次停產整頓整改工作,特別是防突管理和支護改革,必須嚴格按“四位一體”的綜合防突措施及瓦斯綜合治理方案執行,采煤工作麵必須推行液壓支架或單體液壓支柱,掘進工作麵推行以鋼代木,必須使用礦用工字鋼、U型鋼支架,岩巷掘進工作麵必須實行光麵爆破。牢固樹立“隱患不除,事故難防”的觀點,製定有力整改措施,落實好相關責任人,認真開展好這次停產整頓整改工作。

  1、各整改班組要根據本班組的施工地點和隱患問題,嚴格按照整改方案製定相應措施認真組織施工,並明確責任人和整改期限和整改後達到的標準,確保整改工作順利完成。

  2、經上級部門批複後,方可入井進行整改,且每班安排入井整改人數不得超過9人。

  3、在隱患整改過程中要加強施工人員的安全思想教育,嚴格按標準施工,嚴格按相關01manbetx 的規定操作,嚴禁違章作業和在處理隱患過程中發生事故。

  4、在整改期間礦部要加強管理人員下井帶班製度,加強安全隱患整改過程中現場指揮工作。

  5、整改期間,必須正常進行井下的抽排水工作,嚴防淹井事故發生。抽水時必須由瓦檢員陪同。

  6、嚴禁瓦斯超限作業,每處整改現場必須有一名瓦檢員隨時檢查整改作業地點的瓦斯情況,若瓦斯超限立即撤出人員,其它地點每班檢查瓦斯不得少於3次。

  7、凡本次列入的井下安全隱患必須嚴格按煤礦安全質量標準化要求對照進行整改,確保整改質量。

  8、礦分管領導要加強對所分管範圍內存在的隱患整改工作的指導並監督按要求進行整改。

  9、要加強協調配合,對整改過程中存在的問題要及時反饋信息到整改辦公室,以便核算部平衡解決。

  10、要高度重視這次停產整頓整改工作,要站在為礦負責、為職工負責、為本人負責的高度責任感,加強本次整改工作的力度,確保各項整改工作得以很好的落實。

  11、礦整改辦公室要對本次整改工作加強跟蹤落實,整改一條,注銷一條,直到所有整改工作結束。

  12、在整改期間,井下隻能進行維護和巷道維修換棚以及通風設施維修和構築,並要嚴格製定確實可行的保障措施,確保整改期間無安全事故發生。

  13、施工前,瓦斯檢查員必須對瓦斯進行仔細檢查,瓦斯濃度超限時必須將其降低到允許濃度後方可作業。嚴禁瓦斯超限作業。

  14、嚴格執行敲幫問頂製度,施工前以及在施工過程中必須進行敲幫問頂,用長柄工具將幫、頂的活動煤(矸)找淨後,方可進行巷修工作。

  15、人員在提升巷裝貨時,必須在礦車的下方打上兩棵牢固可靠的壓柱,必須在裝車地點的上方打上牢固可靠的擋車攔,且必須同時與絞車司機保持信號一致,以確保安全。

  16、絞車提放過程中,提升巷內的所有人員必須進入躲避硐室,嚴禁有人員逗留。

  17、各擋車裝置必須保持常閉狀態,隻有在車輛通過時才能打開。

  18、必須有礦管理人員在現場跟班作業,嚴禁脫崗。

  19、構築通風設施必須按照安全質量標準化要求進行施工,做到不漏風。

  20、各整改項目整改結束後及時報告礦整改辦公室,並由辦公室組織相關人員進行驗收,對整改不合格達不到標準的必須進行限期重新整改,再達不到要求的對公司分管領導和相關單位責任人進行經濟處罰。

  21、整改工作結束後,由礦整改辦公室組織進行初驗收,認為合格後,及時申請上級有關部門進行驗收。

  22、未述部分必須嚴格按《煤礦01manbetx 》、《煤礦01manbetx 》的有關規定具體執行。 家係煤業有限公司

  大溪溝煤礦

  2012年3月29日
