煤礦采煤掘進考試試題庫(帶答案)

作者:佚名 2012-04-24 22:08 來源:本站原創

煤礦采煤掘進考試試題庫(帶答案)

  一、填空題

  1、井田內從地麵向地下布置和開掘水平巷道的工作叫 井田開拓 。

  2、井田開拓按照井筒形式分為立井開拓、斜井開拓、平硐開拓、綜合開拓。按照開采水平數目分為單水平開拓和多水平開拓。

  3、煤層按傾角的變化可分為近水平煤層、緩傾斜煤層、傾斜煤層、急傾斜煤層。

  4、運輸大巷的布置方式有 分層運輸大巷 、集中運輸大巷、分組集中運輸大巷三種布置形式。

  5、在井筒底部連接井筒和運輸大巷的一組巷道和硐室統稱為 井底車場 。

  6、采煤工藝可分為 炮采回采工藝、普采回采工藝 、綜采回采工藝 水力采煤工藝不管采用那種回采工藝,都包括 破 、 裝 、 運 、 支護、 采空區處理 五道工序。

  7、綜采雙滾筒采煤機進刀方式有 滾筒鑽入法進刀 、直接推入法進刀 、 工作麵端部及中部斜切進刀 。

  8、采用錨杆、錨噴等支護形式時,應遵守下列規定:軟岩使用錨杆支護時,必須全長錨固;錨杆必須按規定做拉力試驗。煤巷還必須進行頂板離層監測,並用記錄牌板顯示。對噴體必須做厚度和強度檢查,並有檢查和試驗記錄。

  9、綜采工作麵采煤機完成__破煤、裝煤_的工序,可彎曲刮板輸送機完成工作麵的_運輸_工序,液壓支架用於支護工序。

  10、正規循環作業圖表的內容包括__循環作業圖__、勞動組織表和__工作麵工人出勤表_、 工作麵技術經濟指標表。

  11、煤層頂板可分為偽頂 、 直接頂 、老頂 。

  12、直接頂分為四類分別為 不穩定頂板、 中等穩定頂板、穩定頂板、非常穩定頂板 。

  13、基本頂按來壓強度及來壓步距可分為來壓不明顯、來壓明顯 、來壓強烈、非常強烈 四級。

  14、當頂底板均為厚而堅硬的岩層,煤質很堅硬,開采深度又較大,形成很大支承壓力時,就可能產生衝擊地壓 。

  15、基本頂初次垮落前的初次失穩或工作麵礦壓顯現加劇的現象稱為 老頂初次來壓 。

  16、基本頂周期垮落前的工作麵礦壓呈現加劇現象叫 周期來壓 。

  17、兩次周期來壓之間的距離稱為 周期來壓步距 。

  18、摩擦式金屬支柱和單體液壓支柱入井前必須逐根進行壓力試驗。

  19、影響液壓支架選型的主要因素是 地質條件底板穩定性,煤層厚度傾角地質構造 ,瓦斯含量及技術經濟條件 等。

  20、采空區處理的方法有煤柱支撐法、緩慢下沉法、垮落法、充填法。

  21、采煤工作麵頂板垮落前,工作麵出現壓力增大的各種物理現象叫礦壓顯現。

  22、在上區段采空區邊緣開掘下區段回風平巷的準備方式叫沿空掘巷。

  23、采煤工藝與回采巷道布置及其在時間空間上的相互配合叫采煤方法 。

  24、劃分給一個礦井開采的那一部分煤田,謂之井田

  25、井田範圍:是指井田沿煤層走向的長度和傾向的水平投影寬度。

  26、礦井生產能力,一般指礦井的設計生產能力,以萬t/a表示

  27、按照巷道作用和服務範圍井筒、井底車場、主要石門、運輸大巷和回風大巷稱為開拓巷道;為一個采區或整個區段服務的巷道,如采區上下山、采區車場、采區硐室稱為準備巷道。僅為采煤工作麵生產服務的巷道,如區段運輸平巷、區段回風平巷、開切眼叫做回采巷道。

  28、采煤工藝是指在采煤工作麵內按照一定順序完成各項工序的方法及其配合,稱為采煤工藝。

  29、采煤方法就是采煤係統與采煤工藝的綜合及其在時間和空間上的相互配合。

  30、我國常用的主要采煤方法:單一走向長壁采煤法、單一傾斜長壁采煤法、刀柱式采煤法、大采高一次采全厚采煤法、放頂煤采煤法等

  31、綜采工作麵的回采順序一般有後退式、前進式、往複式和旋轉式等幾種。

  32、區段無煤柱護巷有沿空留巷和沿空掘巷兩種方法,沿空留巷一般適用於開采緩斜和傾斜、厚度在2m以下的薄及中厚煤層,這種方法與留煤柱時相比,不僅可減少區段煤柱損失,而且可大量減少平巷掘進工程量。

  33、上行開采的技術條件和判定方法:比值判別法、三帶判別法、圍岩平衡法

  34、礦井服務年限計算公式p=Z/AK中k備用係數的選擇,一般礦井設計k取1.4,地質條件複雜的礦井可取1.5,地方小煤礦可取1.3。

  35、采掘比例關係指標:通常表達采掘比例關係的指標有產量與進尺比、采掘速度比、采掘工作麵個數比、采掘工人數目比、三量與各類產量比,以及三量與各類掘進進尺比。

  36、三下一上采煤指建築物下、鐵路下、水體下和承壓水體上采煤。

  37、礦井設計生產能力按年工作日330d計算,每天淨提升時間宜為16h。

  38、影響回采工作麵礦山壓力顯現的主要因素采高與控頂距、工作麵推進速度的影響、開采深度的影響、煤層傾角的影響

  39、綜采移動液壓支架的方式有三種單架依次順序、分組間隔交錯、成組整體依次順序式。

  乳化液的配製、水質、配比等,必須符合有關要求。泵箱應設自動給液裝置、防止吸空。

  40、頂板大麵積來壓的防治措施頂板高壓注水、強製放頂

  41、巷道卸壓的方法:鑽孔卸壓法 切槽卸壓法 爆破卸壓法

  42、水泥的凝結時間分為初凝和終凝,國家規定水泥的初凝時間不得低於45分鍾,終凝時間不得遲於12小時。混凝土的強度等級是根據標準立方體試塊(15*15*15cm)在標準條件下(溫度20℃±3℃,相對濕度90%以上),養護28天的抗壓強度確定的,混凝土的強度等級用符號C和立方體抗壓強度標準值表示。水泥標號和水灰比是影響混凝土強度的主要因素

  43、公司規定回撤通道及輔巷頂板離層儀安設的間距80米,受一次采動影響的順槽頂板離層儀安設的間距200米

  44、目前公司使用的錨索直徑有φ15.24mm和φ17.8mm兩種

  45、φ15.24錨索的初漲力不得小於10噸、拉拔力不得小於16.4噸、破斷拉力不得小於24.7噸

  46、三人連鎖放炮製度班組長、放炮員、瓦檢員同時在現場認為安全無問題方可放炮。

  47、錨噴支護包括錨杆噴漿、錨杆噴射混凝土作為井巷支護的總稱

  48、提高錨杆預緊力的途徑是提高螺母預緊力矩、提高錨杆預緊力與螺母預緊力矩的轉換係數。

  49、頂板冒落的觀察方法:敲幫問頂法、打木楔法、震動法等。

  50、因礦山壓力的作用而在采煤工作麵或巷道內顯示的力學現象叫礦壓顯現,如 頂板下沉 ; 產生裂隙冒頂 ; 工作麵支架變形折斷 ;底鼓和煤壁片幫 等。

  51、控製巷道礦山壓力和圍岩變形的方法歸納起來有巷道布置、巷道保護、巷道卸壓及巷道支護四大類。

  52、采區煤倉的布置形式:垂直式、傾斜式、混合式、水平式四種。

  53、采區煤倉的斷麵形式分為圓形、拱形、正方形、橢圓形、矩形五種。

  54、噴射混凝土的主要工藝參數工作風壓、水壓、水灰比、噴頭與受噴麵的距離和傾角、一次噴射厚度、分層噴射的間歇時間、混合料的存放時間。

  55、液壓支架最大結構高度與最小結構高度之比稱為伸縮比,該數反映了支架對采高變化的適應能力。

  56、選擇采煤方法的原則是生產安全、經濟合理、煤炭采出率高。

  57、選擇采煤方法的影響因素有地質因素、技術發展及裝備水平的影響、管理水平因素。

  58、綜采工作麵的工程質量管理主要包括工作麵支護、三直兩平、端頭支護及兩巷文明生產等方麵

  59、綜采安全管理的內容包括頂板安全管理、通風瓦斯安全管理、起重運輸安全管理、機電安全管理、防滅塵管理、防治水管理、救災避災安全管理等方麵。

  60、綜采麵頂板02manbetx.com 的形成原因有頂板條件差、液壓支架選型欠合理、支護不及時、煤壁嚴重片幫、支架操作使用不當、措施不得力、違章指揮作業等方麵。

  61、綜采工作麵支護質量監測內容包括支架初撐力及工作阻力、支架工作狀態、頂板維護狀況、工作麵偽斜情況、觀測頂板岩性等。

  62、煤層地下開采後,采空區上覆岩層與底板岩層由於應力平衡狀態遭到破壞,從而產生的移動,稱為岩層移動。

  63、隨著采空區麵積的擴大,岩層移動的範圍也相應地增大,當采空區麵積擴大到一定範圍時,岩層移動向地表發展,使地表產生的移動,稱為地表移動。

  64、由於采礦的影響,在采空區上方的地表形成的凹地。當采空區呈矩形且煤層為水平埋藏時,則移動盆地大致呈橢圓形並位於采空區的正上方。

  65、綜采工作麵液壓支架的類型有 支撐式支架、掩護式支架、支撐掩護式支架三種。

  66、論證礦井設計生產能力需要考慮的因素較多,但主要因素為礦井資源條件、外部建設條件、國家對煤炭資源配置及市場需求,技術裝備條件、經濟效益。

  67、液壓支架按照控製方式分本架控製、鄰架控製、電液控製等液壓支架。

  68、ZY5600/20/35中Z的意思是支架、Y的意思是掩護式20的意思是最小支護高度。

  69、采煤工作麵直接頂類別按其在開采過程中表現的穩定程度進行劃分,共分四類即不穩定、中等穩定、穩定、非常穩定,直接頂分類的基本指標為綜合弱化常量、單向抗壓強度、分層厚度、等效抗彎能力。

  70、錨杆支護設計應遵循以下幾步:地質力學評估、初始設計、現場監測、信息反饋和修改、完善設計。

  71、采煤機開機率是采煤機運轉時間占每日時間的百分比。

  72、影響工作麵長度的技術因素有設備條件、煤層地質條件、通風能力。

  73、刨煤機的生產能力取決於煤刨的刨煤能力和刨煤方法。刨煤機的刨煤方法是指煤刨的運行速度和輸送機刮板鏈的鏈速之間的相對關係,目前有三種刨煤法即普通刨煤法、組合刨煤法、超速刨煤法。

  74、通常,綜采麵旋轉角度較小時稱為調斜,而大於45度時,稱為綜采麵旋轉。

  75、充填法是頂板管理方法的一種,它是利用砂子、碎石或爐渣等材料充填采空區,借以支撐圍岩,防止或減少圍岩跨落和變形。充填方法分為自溜充填、機械充填、風力充填和水力充填四種。

  76、地表移動開始與停止之間的時間間隔,稱為地表移動的延續時間,下沉值達到10mm時為移動開始時間,連續六個月下沉值不超過30mm時,可認為地表移動停止。

  77、電纜與壓風管、水管在巷道同一側敷設時,必須敷設在管子上方,並保持在0.3米以上的距離。

  78、地溫是指井下岩層的溫度,不同地質條件下,地溫梯度不同,根據各國統計,地溫梯度在4℃/hm

  79、煤礦礦長是本煤礦生產能力管理的第一責任者,負責對登記生產能力的執行情況進行管理。

  80、煤礦生產能力分為設計生產能力和核定生產能力。

  81、錨索支護密度的依據取決於錨索的最低破斷力、每米巷道的靜壓力。

  82、井田境界線的符號

  83、煤柱邊界線的符號

  84、勘探邊界線的符號

  85、煤層開采邊界線的符號

  86、煤層合並邊界線的符號

  87、平硐硐口標高的標注:當平硐內鋪設混凝土時,以平硐混凝土麵與通過硐口坐標點的鉛垂線的交叉點為準

  88、一點的坐標表示方法,是在點的右邊或在引出線的橫線上從上向下分別寫出緯距、經距及標高的數值及代號。

  89、提高水倉利用率的措施包括減少水倉坡度所形成的無效容積、改進配水閥布置、減少泥砂沉積、預埋泄壓管和改變水倉的立麵布置。

  二、判斷題

  1、厚度是1.2米的煤層是中厚煤層。 ( ×)

  2、傾角為20度的煤層是緩傾斜煤層。 (√ )

  3、井下巷道隻有垂直巷道和水平巷道。 ( × )

  4、采區石門屬於準備巷道。 ( √ )

  5、區段運輸平巷屬於準備巷道。 ( × )

  6、為采區服務的巷道叫回采巷道。 (× )

  7、綜采運輸平巷的主要用途是運煤和進風。 (√ )

  8、沿煤層傾斜方向,按一定的標高將井田劃分成的若幹長條部分叫采區。 (× )

  9、礦井年設計產量叫井型。 (√)

  10、分層運輸大巷既可以布置在煤層中,也可以布置在岩層中。 (√)

  11、采煤方法就是首先形成采煤係統,然後選擇采煤工藝並按一定的工藝工序生產。(√ )

  12、工作麵頂板破碎時應采用支撐掩護式支架。 (√ )

  13、支撐式支架的特點是通風斷麵大,支撐力大。 (√ )

  14、炮采和綜采的區別在於落煤、裝煤、運煤方式的不同。 ( √)

  15、正規循環作業就是在按定員、定額、定時、定質量、定安全的要求下完成一個循環的全部工序的作業。 (√ )

  16、循環作業圖的橫坐標表示工作麵長度,縱坐標表示時間。 ( ×)

  17、底鼓及煤壁片幫是礦壓顯現的一種現象。 ( √)

  18、支撐掩護式支架對堅硬或破碎的頂板均能適應。 ( √)

  19、液壓支架的選型可以不考慮瓦斯湧出量。 (× )

  20、井下煤倉的作用就是為了存儲煤炭。 (× )

  21、傾斜長壁采煤法采煤工作麵傾斜方向布置走向方向推進。 (× )

  22、走向長壁采煤法采煤工作麵傾斜方向布置走向方向推進。 ( √ )

  23、對於非常穩定的直接頂,難以垮落,有時要使用強製放頂。 ( √)

  24、對於回采工藝中的破煤工序隻能采用打眼放炮。 (× )

  25、工作麵支架具有支托已經離層的頂板岩石,阻止繼續移動破壞和垮落的作用。 ( √ )

  26、煤層注水後會降低煤的強度。(√ )

  27、煤層開采後,受采動影響而引起的作用在采煤工作麵周圍及其支架上的力叫礦山壓力。 ( √)

  28、頂板的下沉量隻和頂板的懸露時間長短有關,與懸露跨度無關。 (×)

  29、工作麵推進速度越快,頂板的相對下沉量就越小。 (√ )

  30、 三帶中的彎曲下沉帶中沒有裂隙。 (× )

  31、木垛也是特種支架的一種。 (√ )

  32、當采空區頂板過於堅硬時不可使用強製放頂。 (× )

  33、使用緩慢下沉法有利於防止地表塌陷。 (× )

  34、綜采工作麵工程質量標準化中的“三直”是指煤壁直、支架直、溜子直。       (√ )

  35、初次放頂必須製定專門措施,經礦長審批,由生產副礦長主持製定實施措施。(×)

  36、作業01manbetx 由技術員編寫,由工人執行實施,與領導幹部無關。       (×)

  37、煤礦喜歡采用立井開拓,是因為立井比斜井短。        (×)

  38、綜采麵初次垮落步距比周期垮落步距大。          (√)

  39、低瓦斯礦井,炮眼可以不填炮泥。               (×)

  40、在有瓦斯或煤塵爆炸危險的采掘工作麵,應采用秒延期爆破。(×)

  41、無論采用何種起爆方式,起爆藥卷都應裝在裝藥柱的一端,不得將起爆藥卷夾在兩藥卷之間。(∨ )

  42、溜子不啟動運行,司機可開機截割。 (×)

  43、遇有堅硬夾矸時,可以強行截割。 (×)

  44、司機工作時要保證上不割頂梁,下不割鏟煤板。 (√)

  45、采煤機的牽引方式分為有鏈牽引和無鏈牽引兩種。 (√)

  46、單體支柱初撐力是指支柱剛架設時對頂板的主動撐力。 ( √ )

  47、綜采麵采高≥3m或片幫嚴重時,支架必須有防護板。 (√)

  48、綜采工作麵支架排成一條直線,其偏差不得超過±100mm。(√)

  49、從裝藥中心到自由麵的垂直距離稱為最小抵抗線。( ∨ )

  50、單位炸藥消耗量是指爆破1m3原岩所需的炸藥量,單位為g/m3。( ∨ )

  51、開工前,班組長必須對工作麵安全情況進行全麵檢查,確認無危險後,方準人員進入工作麵。(√)

  52、采煤工作麵初次放頂及收尾時,必須製定安全措施。(√)

  53、井下發生水災時,人員必須朝有風流通過的上山巷道方向撤退(√)

  54、在同一采煤工作麵,可以使用不同類型或不同性能的支柱。(×)

  55、為液壓支架提供動力的乳化泵,其額定壓力一般為31.5bar。 (×)

  56、為保證支架的支護強度,一般來說,安全閥的開啟壓力應小於泵站的額定壓力。 (×)

  57、液壓支架用乳化液配比濃度為3-10%。 (×)

  58、錨杆支護實質上是把錨杆安裝在巷道的圍岩中,使層狀的、軟質的岩體以不同的形態得到加固,形成完整的支護結構,提供一定的支護抗力,共同阻抗其外部圍岩的位移和變形。 (√ )

  59、聯巷口抹角處可以不打錨杆支護。( × )

  60、生產能力為90萬噸/年的礦井屬於大型礦井。(×)

  61、走向長壁采煤法中采場煤壁是沿走向布置的(×)

  62、隨著采煤機割煤後能夠立即垮落的頂板稱為直接頂(×)

  63、井下所有煤倉和溜煤眼每班都必須放空,不得存煤。(×)

  64、有湧水的煤倉和溜煤眼,不得放空,如果需要放空,放空後的放煤口閘板必須關閉,並設置引水管。(×)

  65、使用中的鑽孔,必須安裝孔口蓋。報廢的鑽孔必須及時封孔。(√)

  66、儲量一定,井型越大,服務年限越短(√)

  67、設計規範中規定,井型越大,服務年限應越短(×)

  68、井型就是礦井實際生產能力(×)

  69、巷道開掘順序為開拓巷道、回采巷道和準備巷道(×)

  70、計算礦井開采水平服務年限時,不應考慮儲量備用係數。(×)

  71、采煤工作麵推進一般采用後退式(√)

  72、傾斜長壁工作麵,當工作麵頂板淋水較大時,宜采用仰斜推進(√)

  73、傾斜長壁工作麵,當工作麵瓦斯湧出量較大時,宜采用俯斜推進(√)

  74、當煤層間距較近時,上下兩層煤層如果同采不存在壓茬關係(×)

  75、當煤層間距較近時,上層煤層所留煤柱對下層煤的開采有影響(√)

  76、在采空區兩側形成的支承壓力為移動支承壓力(×)

  77、放頂煤采煤法的順槽一般沿著煤層頂板掘進(×)

  78、巷道圍岩是一種天然承載結構,具有一定的自承力(√)

  79、錨杆支護的煤巷發生冒頂02manbetx.com 的共同原因是錨固力太低,錨固強度過小(√)

  80、煤倉、溜煤眼不應兼做流水道(√)

  81、巷道維護須從提高圍岩強度和控製圍岩應力兩方麵采取措施(√)

  82、單體液壓支柱是性能良好的支護材料(√)

  83、采煤機可以帶負荷啟動(×)

  84、在有安全措施的情況下,可以用刮板輸送機運送物料(√)

  85、可以用單體支柱推移刮板輸送機(×)

  86、嚴禁用轉載機運送設備和材料(√)

  87、帶式輸送機可以使用非阻燃輸送帶(×)

  88、對井下所有煤層都可以注水來防塵(×)

  89、盤區和采區類似(√)

  90、采區是一個獨立的生產係統(√)

  91、巷道支護分支撐式和補強式兩類(√)

  92、錨杆支護的煤巷發生冒頂02manbetx.com 的共同原因是錨固力太低,錨固強度過小(√)

  93、采煤工作麵支架的初撐力應能保證直接頂與老頂之間不離層(√)

  94、煤層頂板越鬆軟、破碎,煤層頂板壓力就越小(×)

  95、護巷煤柱越小,巷道所承受的壓力越小(×)

  三、選擇題

  1、傾角為30度煤層叫( B )。

  A、急傾斜煤層 B、傾斜煤層 C、近水平煤層

  2、下列不屬於三下一上采煤的是(C)

  A、建築物下 B、鐵路下 C、承壓水體下

  3、由地表進入煤層為開采水平服務所進行的井巷布置和開掘工程叫(C )

  A、煤層開拓 B、水平開拓 C、井田開拓

  4、當采區上山采用皮帶運輸,大巷采用軌道運輸時,在采區下部車場必須設置的硐室是(B) 。

  A 采區絞車房 B 采區煤倉 C 采區變電所

  5、基本頂初次破斷在采煤工作麵引起的礦壓顯現叫( B )

  A、礦山壓力 B、初次來壓 C、周期來壓

  6、采煤工作麵的工作空間支護與采空區處理工作的總稱叫 A 。

  A 頂板管理 B 支護與放頂 C 頂板控製

  7、直接頂的穩定性可分為( C )。

  (A) 2類 ( B ) 3類 ( C ) 4類

  8、目前老頂根據來壓強度及采壓步距分為(C )。

  (A) 2級 ( B ) 3級 ( C ) 4級

  9、老頂周期垮落前的工作麵壓力顯現加劇的現象叫( A)。

  (A) 周期來壓 ( B ) 初次來壓 ( C ) 衝擊地壓

  10、基本頂的初次垮落前的初次失穩或工作麵礦壓顯現的加劇現象稱為( B )。

  (A) 周期來壓 ( B ) 初次來壓 ( C ) 一般來壓

  11、傾斜長壁采煤法中,采煤工作麵沿煤層傾斜方向自下而上推進的開采叫做( A )。

  (A)仰斜開采 ( B ) 俯斜開采 ( C ) 水平開采

  12、位於煤層之上隨采隨落的極落岩層稱為( C )。

  (A)直接頂 ( B ) 基本頂 ( C ) 偽頂

  13、衝擊地壓的形成是由於( A )。

  (A)頂底板均為厚而堅硬的岩層,煤質很堅硬,開采深度又較大

  ( B ) 頂底板鬆軟 ( C ) 煤質較軟

  14、衝擊地壓是礦山壓力的( B )。

  (A)一般顯現 ( B ) 特殊顯現 ( C ) 沒有礦山壓力顯現

  15、工作麵支架的作用( A )。

  (A)可以延伸頂板岩層的變形和移動

  ( B ) 可以加劇頂板岩層的變形和移動

  ( C ) 完全可以控製頂板岩層的變形和移動

  16、支撐掩護式支架適用於煤層厚度( B )。

  (A)落煤層 ( B ) 中厚煤層 ( C ) 厚煤層

  17、傾斜長壁采煤法適用於煤層傾角是( A )。

  (A)12度以下 ( B ) 25度以下 ( C ) 45度以上

  18、位於直接頂或煤層之上的其厚度大而岩性堅硬且難於垮落的岩層,一般要強製放頂,通常由砂岩,礫岩和石灰岩組成的稱為( A )。

  (A)基本頂 ( B ) 偽頂 ( C ) 直接頂

  19、反映頂板的穩定程度的物理量是(B )

  A 頂板下沉速度 B 頂板下沉量 C 支架荷載

  20、反映頂底板的移近量的物理量是(A)

  A 頂板下沉速度 B 頂板下沉量 C 支架荷載

  21、下列能導水的是(A )

  A 垮落帶和裂隙帶 B 垮落帶和彎曲下沉帶 C 裂隙帶和彎曲下沉帶

  22、當工作麵頂板裂隙平行煤壁是,應采用( A )

  A 走向棚 B 傾斜棚 C 抬棚

  23、從輸送機彎曲段切入煤體的進刀方式可能是( B )

  A 推入式進刀 B 中部斜切進刀 C 鑽入式進刀

  A 雙向割煤往返進兩刀 B 單向割煤往返一刀 C 雙向割煤往返進一刀

  24、綜采工作麵不作為推溜移架支點的設備是(C )

  A 液壓支架 B 刮板輸送機 C 采煤機

  25、下列不屬於刮板輸送機作用的是( C )

  A 運煤 B 采煤機的導軌 C 推動設備

  26、對於頂底板堅硬完整,周期來壓明顯的煤層,適合使用的支架是( A )

  A 支撐式支架 B 掩護式支架 C 支撐掩護式支架

  27、工作麵采煤機割煤後,先推溜再移架的工作方式是( B)

  A 及時支護 B 滯後支護 C 超前支護

  28、在采煤機割煤後先移支架後移輸送機,液壓支架的這種工作方式叫( A)

  A 及時支護 B 滯後支護 C 超前支護

  29、適合放頂煤開采的煤層是( B )

  A 6m以下的煤層 B 6~12m的煤層 C 12m以上的煤層

  30、采煤工作麵至少保證(A )個暢通的安全出口。

  A 2 B 3 C 4

  31、采煤工作麵工程質量標準化中的“兩暢通”是指(B)

  A 工作麵要暢通 B上下出口要暢通 C 工作麵上下平巷要暢通

  32、用手鎬敲擊頂板,如果聽到的“空空”、沙啞聲音,說明了(B  )

  A 頂板已經斷裂  B 頂板產生了離層  C 頂板中有大量裂隙

  33、評價一種采煤方法合理指的是( C)

  A 安全生產條件要好  B 經濟效益好、采出率高  C A和B都要具備

  34、下列不屬於井田開拓內容的是( C)

  A 確定井田範圍  B 選擇回風大巷的位置  C 選擇回采巷道的布置形式

  35、為保證架棚質量要作到“三好”,即規格尺寸好、( C )、結構受力好。

  A、結構好  B、穩定性好 C、支架材質好

  36、厚度為1.3-3.5米的煤層稱( B )。

  A、薄煤層   B、中厚煤層  C、厚煤層

  37、開采三角煤、殘留煤柱,不能保持2個安全出口時,必須製訂安全措施,報( B )審批。A、省主管部門;B、企業主要負責人;C、總工程師

  38、錨杆的抗拔力、合格品應符合不小於設計值的(C)的規定。

  A:70%;B:80%;C:90%

  39、巷道的中線和腰線代表著巷道的( C)。

  A:斷麵積、斷麵高度、斷麵寬度;B:長度、棚距、彎曲度;

  C:方向、位置、坡度

  40、我國礦山最常用的工業炸藥是( A)

  A硝銨炸藥 B水膠炸藥 C硝化甘油炸藥 D乳化炸藥

  41、下列(C)不是礦山壓力作用下的力學現象,即礦山壓力顯現。

  A圍岩變形 B頂板下沉 C巷道壁滴水 D片幫、冒頂

  42、不屬於尾礦壩庫滑坡02manbetx.com 主要防治措施的是(D)

  A上部減載 B下部壓重 C降低庫水位 D進行調洪驗算

  43、不屬於引發礦山頂板事故原因的是(D)

  A采礦方法不合理 B缺乏有效支護 C地質條件不好 D爆破作業

  44、綜采工作麵傾角大於 (A )度時,支架必須采取防倒、防滑措施。

  A:15 B:20 C:25

  45、錨杆機在緊¢16*1800MM錨杆時的緊固的扭矩不得小於( B )。

  A 50N·m B 100 N·m C 150 N·m

  46、正確的連采工作麵掘進程序是:( C )

  A、采垛、切槽、運煤、支護 B、切槽、采垛、支護、運煤

  C、切槽、采垛、運煤、支護

  47、ARO-40-RELMB-WT係列四臂錨杆機卷纜裝置的電纜滾筒可卷電纜( C )米。

  A 100 B 150 C 200 D 300

  48、錨杆機司機打設錨杆時,錨杆角度允許偏差範圍是( C )。

  A45°≤α≤75° B 60°≤α≤90° C 75°≤α≤105°

  49、厚煤層的厚度為(C)

  A 1.5-4m B 1.3-3.5m C 大於3.5m

  50、生產能力為1.5Mt/a的礦井是(A)

  A 大型礦井 B 中型礦井 C 小型礦井

  51、石門屬於(B)巷道

  A 傾斜 B 水平 C 垂直

  52、煤層群的開采順序通常采用(A)

  A 下行式 B 上行式 C 恒底式

  53、斜井井筒形式一般有(B)和穿層斜井兩類

  A 岩石B 順層 C 煤層

  54、一般情況下,礦井由(A)個開采水平保證礦井生產能力

  A 1 B 2 C 3

  55、長壁采煤法按照工作麵推進方向可分為(B)類

  A 1 B 2 C 3

  56、如果采煤工作麵沿走向方向推進,這種采煤法為(A)長壁采煤法

  A 走向 B 傾斜

  57、直接頂是采煤工作麵(B)的對象

  A 開采 B 支護 C 維護

  58、區段煤柱尺寸一般比大巷煤柱尺寸 (B)

  A 大 B 小 C 差不多

  59、在煤礦井下煤岩體內掘進巷道與開切眼後,圍岩的原始應力狀態受到破壞,發生應力重新分布,空間上方岩體重量將由兩側承擔,在一定範圍內,產生了應力集中現象,稱為(B)

  A 原始應力 B 支承壓力 C 集中壓力

  60、采區開采前必須編製(A)

  A 采區設計 B 作業01manbetx C 安全專篇

  61、采煤工作麵遇到堅硬夾矸或黃鐵礦結核時,應采取(A)措施處理,嚴禁用采煤機強行截割

  A 鬆動爆破 B 預爆破 C 特殊

  62、采煤工作麵刮板輸送機嚴禁(A)

  A 乘人 B 運物料 C 運矸

  63、低瓦斯礦井開采煤層群和分層開采采用聯合布置的采區,必須設置(A)條專用回風巷

  A 1 B 2 C 3

  64、在厚煤層或近距離煤層開采時,有(A)時為聯合開采

  A 共用巷道 B 聯絡巷道 C 分層巷道

  65、道岔DC624-3-12表明道岔曲線半徑為(C)

  A 24 B 3 C 12

  66、在巷道曲線處一般應將外軌(A)

  A 抬高 B 降低 C 保持水平

  67、在巷道曲線處一般應將軌距(B)

  A 保持不變 B 加寬 C 變窄

  68、在巷道曲線處軌中心距一般應(B)

  A 保持不變 B 加寬 C 變窄

  69、三量是指(A)

  A開拓、準備、回采煤量 B 采煤、掘進 通風煤量 C 采煤、掘進、運輸煤量

  70、“三量”的可采期從大到小分別為(A)

  A 3-5a、1a以上、4-6月 B 1-3a 0.5a以上、1-3月 C 1a、0.5a、3月

  71、每循環進0.6m,每晝夜5個循環 屬於(B)

  A 勞動組織 B 循環方式 C 作業形式

  72、在循環作業圖上作一條水平線,能夠表明(B)

  A 同一時間不同工序在工作麵的不同位置 B 同一地點不同工序在時間上的間隔

  73、放頂煤技術主要是在厚煤層的某一底部位置布置采煤工作麵,並利用(A)及其它措施將頂煤一起放落得采煤方法。

  A 頂板壓力 B 支架 C 爆破

  74、采空區頂板處理最常用的方式是(B)

  A 緩慢下沉法 B 全部跨落法 C 充填法

  75、提高支柱的初撐力可以(A)

  A減少直接頂的下沉量 B 改善支柱的受力狀況 C 降低頂板的礦山壓力

  76、木支柱無墊木時(A)

  A 阻力增長快、可縮量小 B 阻力增長慢、可縮量大

  77、支承壓力是由於(A)

  A 開掘巷道後自然形成的 B 支護引起的 C 岩體內固有的

  78、初次來壓前工作麵處於(B)

  A 增壓區 B 減壓區 C 穩壓區

  79、煤層傾角對(A)

  A工作麵礦山壓力顯現的影響大 B 工作麵礦山壓力顯現的影響不大 C 沒有直接關係

  80、初次來壓前工作麵前方煤壁內的支承壓力較平時(A)

  A 大 B 小 C 不變

  81、支架的工作阻力(A)改變上覆岩層的總體活動規律

  A 不能 B 可以

  82、 巷道未開掘以前,地下岩體處於(A)狀態

  A 原岩應力 B 支承應力 C 二向應力

  83、綜采工作麵後方采空區的壓實區處於(C)

  A 增壓區 B 減壓區 C 穩壓區

  84、在確定支架的支護強度、支架的可縮量以及采空區處理方法等,(B)起著決定性作用。

  A 直接頂 B 老頂 C 偽頂

  85、炮眼布置中的中空眼起著(A)和()作用

  A 導向 補償 B 打眼 定向 C 導向 破壞

  86、控製巷道成型的炮眼為(B)

  A 輔助眼 B 周邊眼 C 掏槽眼

  87、軟岩使用錨杆支護時,必須(C)錨固

  A 部分 B 全斷麵 C 全長

  88、盡量使采煤工作麵與煤層的主要節理方向垂直或斜交,避免煤層(A)

  A 片幫 B 斜幫 C 立幫

  89、采掘工作麵出現突水預兆時,必須停止作業,采取措施,立即報告(A),發出警報,撤出所有受水威脅地點的人員

  A 礦調度室 B 礦長 C 安全科 D 總工程師

  90、《01manbetx 》規定:采掘工作麵工作麵或其他地點發現有突水預兆時,必須(C),采取措施。

  A 進行處理 B 進行檢查 C 停止作業

  91、地麵防治水是煤礦防治水的(C)防線,各級領導應該重視地麵防治水工作

  A 第三道 B 第二道 C 第一道

  92、每次降大到暴雨時和降雨後,應及時觀測井下水文變化情況,並向( A )報告。

  A、礦調度室;B、局調度室;C、當地政府。

  93、水倉的空巷容量必須經常保持在其總容量的(B)以上。

  A 40% B 50% C 60%

  94、作用到單位圍岩麵積上的錨固力為(B)

  A 圍岩強度 B 錨固強度 C 錨杆強度

  100、采用人工上料噴射混凝土、砂漿時,必須采用(A)

  A 潮料 B 濕料 C 混合料

  101、錨杆必須按規定做(C)試驗

  A 強度 B 剪切 C 拉力

  102、更換巷道支護時,在拆除原有支護前,應先(A)

  A 加固臨近支護 B 拆除臨近支護 C 架設永久支護

  103、當采高大於(B)m或片幫嚴重時,液壓支架必須有護幫板,防止片幫傷人

  A 2 B 3 C 4

  四、簡答題

  1、煤田劃分為井田的原則?

  1、井田範圍、儲量、煤層賦存及開采條件要與礦井生產能力相適應

  2、保證井田有合理的尺寸

  3、充分利用自然等條件劃分井田

  4、合理規劃礦井開采範圍,處理好相鄰礦井之間的關係

  2、采區設計的依據?

  (1)已批準的采區地質報告

  地質報告主要包括地質說明書和附圖兩部分

  在采區地質說明書中,應有詳細的采區地質特征、地質構造狀況,煤層賦存條件和煤層穩定程度;礦井瓦斯等級;有無煤和瓦斯突出危險,自然發火期;水文地質特征;煤種和煤質以及國家對產品的要求;鑽孔布置及各級儲量的比例。

圖紙包括:采區井上下對照圖 煤層底板等高線圖 儲量計算圖 勘探線剖麵圖 鑽孔柱狀圖 采掘工程平麵圖

  (2)根據礦井生產、接續和發展對所設計采區的要求

  主要是生產礦井提出的對設計采區的生產能力、回采工藝方式、采準巷道布置及生產係統改革等要求,以適應生產技術不斷發展的需要。

  3、新的礦井建設或改擴建項目的一般程序?

  (1)建設單位準備好預可行性研究、可行性研究報告、井田地質勘探精查報告及審批文件等

  (2)取得上級主管部門和國家有關部門的批準立項審批文件、可行性研究報告批準書

  (3)、找有相應資質的煤礦設計單位做該工程的初步設計說明書和初步設計安全專篇,找有安全評價資質的做安全預評價報告

  (4)按有關規定送有關部門審查初步設計和安全專篇

  (5)初步設計和安全專篇被批準後,建設單位方可進行建設施工

  4、作業01manbetx 編製依據?

  (1)經過審批的礦井施工圖設計

  (2)經過審批的采區設計、工作麵設計

  (3)經過審批的采區(盤區)地質報告、工作麵地質說明書、相關地質預測預報和素描資料

  (4)工作麵煤質預測預報

  (5)工作麵技術裝備

  (6)《煤礦安全規程》、《01manbetx 》 《煤炭工業技術政策》《神東煤炭集團生產技術管理若幹規定》《煤礦安全質量標準化標準及考核評級辦法》《安全質量標準化標準考核評級辦法實施細則彙編(第四版)》《神東煤炭集團一通三防管理實施細則》及各工種勞動定額

  (7)相關管理製度

  (8)鄰近采區或相鄰礦井類比礦壓觀測資料

  5、編製采煤工作麵接替計劃的方法和步驟?

  (1)根據采區和工作麵設計,在設計圖上測算各工作麵參數如采高、工作麵長度、推進度和開采儲量等;並掌握煤層賦存特點和地質構造

  (2)確定各工作麵計劃采用的采煤工藝方式,估算月進度、產量和可采期

  (3)根據生產工作麵結束時間順序,考慮采煤隊力量的強弱,依次選擇接替工作麵。所選定的接替工作麵必須保證開采順序合理,滿足礦井產量和煤質搭配開采的要求,並力求生產集中,便於施工準備等

  (4)將計劃年度內開采的所有采煤工作麵,按時間順序編製成接替計劃

  (5)檢查與接替有關的巷道掘進、設備安裝能否按期完成,運輸、通風等生產係統和能力是否適應。

  6、編製采煤工作麵接替計劃的原則及應注意的問題?

  (1)年度內所有進行生產的采煤工作麵產量總和加上掘進出煤量,必須確保礦井計劃產量的完成,並力求各月采煤工作麵產量較均衡。

  (2)礦井兩翼配采的比例與兩翼儲量分布的比例大體一致,防治後期形成單翼生產。

  (3)未確保合理的開采順序,上下煤層工作麵之間,保持一定的錯距和時間間隔;煤層之間,除間距較大或有特殊要求允許上行開采外,要按自上而下的順序開采。

  (4)為實現合理集中生產,盡量減少同時生產的采區數和工作麵數,避免工作麵布置過於分散。

  (5)為便於生產管理,各采煤工作麵的接替時間,盡量不要重合,力求保持一定的時間間隔。

  7、核定礦井排水能力的主要內容?

  (1)礦井有多級排水係統的,應對各級排水係統能力分別核定,然後根據礦井排水係統構成和各級湧水情況,綜合03manbetx 確定礦井排水能力。

  (2)從依法批準的礦井地質報告提供的湧水量和生產期間的實際湧水數據中,取最大值作為礦井排水係統能力的計算依據。

  (3)核定礦井排水係統能力時,水泵和排水管的能力應按規定在20h內排出礦井24h的正常湧水量和最大湧水量

  (4)礦井水倉容量必須滿足規程要求

  (5)礦井排水係統能力核定按下式計算

  礦井正常湧水量排水能力 A=330*20B/104P,其中A是排正常湧水時的能力;B工作水泵小時排水能力m3/h;p上一年度平均日產噸煤所需排出的正常湧水量,m3/t

  8、井下運輸係統能力核定的主要內容?

  (1)井下運輸係統能力主要包括工作麵順槽、上下山、集中巷、大巷的運輸能力

  (2)核定井下運輸係統能力時,若實測數據大於設備額定能力,以設備額定能力為準;若實測數據小於設備額定能力,以實測數據為準。

  (3)井下運輸係統中最小的環節能力為井下運輸係統的核定能力

  (4)井下運輸係統有多個獨立的係統時,其核定能力為各獨立係統最小環節能力之和。

  (5)當采用帶式輸送機運輸時,核定能力按主井提升帶式輸送機計算公式計算。

  9、采掘工作麵生產能力核定的主要內容?

  (1)檢查礦井各可采煤層厚度、間距、傾角、生產能力、期末可采儲量和煤層結構,以及礦井開拓方式、采煤方法,核查現生產水平、采區和采煤隊個數,準備采區及掘進隊個數情況

  (2)檢查03manbetx 現生產采區和準備采區地質構造、煤層賦存情況、煤層頂底板情況、采區巷道布置、采區設計生產能力、采煤工作麵和掘進工作麵數量和位置情況

  (3)采煤工作麵能力根據前3年回采工作麵的實際情況,按不同煤層厚度,不同采煤工藝,計算前3年回采工作麵的平均生產能力

  (4)掘進工作麵年掘進煤量根據前3年掘進工作麵的實際資料,計算掘進煤占回采煤量的比例和年掘進煤量。

  (5)根據前3年的采煤工作麵平均生產能力和掘進煤量計算前3年礦井平均采掘生產能力。

  10、井工煤礦必須及時填繪反映實際情況的圖紙都有哪些?

  (1)礦井地質和水文地質圖。(2)井上、下對照圖(3)巷道布置圖(4)采掘工程平麵圖(5)通風係統圖(6)井下運輸係統圖(7)安全監測裝備布置圖(8)排水、防塵、防火注漿、壓風、充填、抽放瓦斯等管路係統圖(9)井下通信係統圖(10)井上、下配電係統圖和井下電氣設備布置圖(11)井下避災路線圖

  11、地下開采煤層按傾角是怎樣分類的 ?

  (1)近水平層:傾角在8度以下的煤層。

  (2)緩傾斜層:傾角在8—25度的煤層,又稱緩傾斜煤層。

  (3)傾斜煤層:傾角在25—45度的煤層。

  (4)急斜煤層:傾角在45度以上的煤層。

  12、什麼是煤層的產狀?

  答:煤層產狀是指煤層在地殼中的形成狀態,一般用產狀要素來表示,包括走向、傾向和傾角。

  1)、走向:假想一水平麵與煤層層麵相交的交線稱為走向線,走向線延伸的方向為走向。

  2)、傾向:層麵上與走向線垂直向下延伸的直線稱為傾斜線,傾斜線水平投影所指的方向稱為傾向。

  3)、傾角:傾斜層麵與水平麵之間所夾的最大銳角。

  13、煤巷、岩巷和半煤岩巷是怎麼劃分的?

  煤巷:在掘進斷麵中,煤層麵積占全部或絕大部分(一般大於4/5)的巷道。

  岩巷:在掘進斷麵中,岩石麵積占全部或絕大部分(一般大於4/5)的巷道。

  半煤岩巷:在掘進斷麵中,岩石或煤所占麵積介於煤巷和岩巷之間的巷道。

  14、什麼叫初次來壓?

  工作麵初次放頂後,若垮落的直接頂不能充滿采空區,隨工作麵推進,懸空的老頂麵積不斷增大,當其自重超過老頂強度極限時,老頂將第一次發生折斷而垮落,工作麵即出現來壓,這一來壓即是工作麵初次來壓。

  15、什麼叫周期來壓?

  工作麵初次來壓後,隨工作麵推進,老頂懸臂越來越大,當其超過老頂的強度極限時,會開始折斷垮落。這種隨工作麵推進,老頂懸臂周期性折斷出現的壓力變化叫作周期來壓。

  16、什麼是衝擊地壓,它有什麼特點?

  井巷或工作麵周圍岩體,由於彈性變形能的瞬時釋放而產生突然劇烈破壞的動力現象;常伴有煤岩體拋出、巨響及氣浪等現象,它有突發性、多樣性、破壞性、複雜性等特點。

  17、影響礦山壓力顯現的因素包括哪些?

  1、地質因素(1)岩石力學性質(2)開采深度(3)煤層傾角(4)斷層、裂隙及節理

  2、開采技術因素(1)巷道位置(2)開采程序(3)支護方式(4)頂板控製方法(5)工作麵推進速度

  18、衡量礦山壓力顯現的程度和指標包括哪些?

  (1)頂板下沉(2)頂板下沉速度(3)支柱變形與折損(4)頂板破碎情況(5)局部冒落(6)工作麵頂板沿煤壁切落

  19、影響衝擊礦壓發生的因素包括哪些?

  1)礦山地質因素(1)開采深度(2)煤層和頂板岩石性質及特征(3)地質構造因素

  2)開采技術條件(1)采煤方法(2)煤柱(3)采掘順序(4)放炮

  20、布置工業廣場必須考慮的因素包括哪些?

  (1)少占農田(2)場地足夠 (3)地表地質條件好 (4)水、電、路方便(5)防洪、防火(6)土方少

  21、斜井開拓優點(與立井比)包括哪些?

  優點:(1)掘進技術和設備簡單(2)掘進速度快,工期短(3)井上下設施簡單。多水平總石門短。(4)井筒延伸方便。(5)造價低。(6)壓煤少(7)防震好(8)安全性好(9)施工質量容易保證。

  缺點:(1)井筒長,維護費高。(2)絞車提升效果差,速度低,能力較小,提升費用高。(3)管線長(4)風阻大(5)過衝積層和流沙層相當困難。(6)廢矸多

  22、什麼叫回采工藝?有哪幾種?

  破、裝、運、支護和采空區處理五大工序的生產流程稱為回采工藝,有炮采工藝、普采工藝、綜采工藝和水采工藝、露天采煤工藝。

  23、選擇采煤方法的原則?

  (1)生產安全

  1)合理布置巷道,保證巷道維護狀態良好,滿足采掘接續要求,建立妥善的通風、運輸、行人以及防火、防塵、防瓦斯積聚、防水和處理各種災害事故的係統和措施,並盡量創造良好的工作條件。

  2)正確確定和安排采煤工藝過程,切實防止冒頂、片幫、支架傾倒、機械事故以及避免其他可能危及人身安全和正常生產的各種事故發生。

  3)認真編製采煤工作麵作業規程,製定完整、合理的安全技術措施,並建立製度以保證實施。

  (2)經濟合理

  1)采煤工作麵單產高、提高工作麵產量

  2)勞動效率高,選擇合理的采煤工藝和勞動組織,采用先進的技術裝備,努力實現機械化和綜合機械化。

  3)材料消耗少

  4)煤炭質量好

  5)成本低

  (3)煤炭采出率高

  上述三方麵的要求是密切聯係、相互製約的,應當綜合考慮,力求得到充分滿足。

  24、選擇采煤方法的影響因素?

  (1)地質因素

  1)煤層傾角 煤層傾角是影響采煤方法選擇的重要因素,傾角的變化不僅直接影響采煤工作麵的落煤方式、運煤方式、采場支護和采空區處理等的選擇,而且也直接影響巷道布置、運輸、通風及采煤方法各種參數的確定。

  2)煤層厚度,應根據煤層厚度選擇不同的采煤方法,薄及中厚煤層通常采用一次采全厚、厚及特厚煤層可以采用分層開采的方法,也可用大采高或放頂煤采煤法。此外煤層厚度也影響到采空區處理方法的選擇。

  3)煤層及圍岩特征,煤層的軟硬及其結構特征、圍岩的穩定等都直接影響到采煤機械、采煤工藝以及采空區處理方法的選擇。

  4)煤層的地質構造情況

  5)煤層的含水性、瓦斯湧出量及煤的自燃。

  (2)技術發展及裝備水平的影響

  (3)管理水平因素

  25、傾斜長壁采煤法的適用條件?

  (1)、按照目前的設備條件,傾斜長壁采煤法主要適用於傾角在12度以下的煤層

  (2)、當對采煤工作麵設備采取有效的技術措施後,可應用於12-17度的煤層

  (3)對於傾斜和斜交斷層較多的區域,能大致劃分成較多規則分帶的情況下,可采用傾斜長壁采煤法或偽斜長壁采煤法。

  26、上行開采的應用條件?

  (1)上煤層頂板堅硬

  (2)上煤層含水量大

  (3)當上部為煤與瓦斯突出煤層時,下部又有可做為保護層開采的煤層,采用上行開采,可減輕或消除上煤層的煤與瓦斯突出的危險。

  (4)上部為劣質、薄及不穩定煤層,開采困難,長期達不到設計能力,可先采下煤層或上下煤層搭配開采。

  (5)建築物下、水體下、鐵路下采煤,有時需要先采下煤層,後采上煤層,以減輕對地表的影響。

  (6)開采火區或積水區下壓煤,有時需要采用上行式開采。

  (7)上部煤層開采困難或投資很多,或下部煤質優良

  (8)複采采空區上部遺留的煤炭資源。

  27、煤層開采順序應根據煤層賦存條件、開采技術條件等,經03manbetx 論證確定,並應符合哪些規定?

  (1)近距離多煤層開采順序,一般應先采上層,後采下層的下行式開采。

  (2)開采有煤與瓦斯突出煤層,經論證需要先開采下部保護層;或開采煤層層間距大,開采下部煤層不影響不上煤層完整性,可采用先采下層,後采上層的上行式開采。

  (3)多煤層開采時,應厚、薄煤層合理搭配開采。

  28、放頂煤采煤法依據煤層賦存條件的不同,放頂煤長壁采煤法有哪三種主要類型?

  (1)一次采全厚放頂煤開采,這種方法一般適用於厚度在6-12米的緩斜厚煤層

  (2)預采頂分層網下放頂煤開采,首先沿煤層頂板布置一個普通長壁工作麵(頂分層開采),而後沿煤層底板布置放頂煤工作麵,將兩個工作麵之間的頂煤放出,這種方法一般適用於厚度大於12米,直接頂堅硬或煤層瓦斯含量高,需要預先排放瓦斯的緩斜煤層。

  (3)傾斜分段放頂煤開采,當煤層厚度超過15-20米以上時,可自煤層頂板至底板將煤層分成8-10米的分段,依次進行放頂煤開采,這種方法一般適用於厚度大於15m的緩斜煤層。

  29、放頂煤采煤法主要優點有哪些?

  (1)單產高

  (2)效率高

  (3)成本低

  (4)巷道掘進量少

  (5)減少搬家倒麵次數

  (6)對煤層厚度變化及地質構造的適應性強。

  30、放頂煤采煤法存在的不足有哪些?

  (1)煤損多

  (2)易發火

  (3)煤塵大

  (4)瓦斯易積聚。

  31、放頂煤工作麵的煤炭損失主要包括什麼?

  (1)初采損失率

  (2)末采損失率

  (3)端頭損失率

  (4)采煤工藝損失率。

  32、放頂煤采煤法的適用條件是什麼?

  (1)煤層厚度一般認為一次采出的煤層厚度以6-10m為佳,預采頂分層綜采放頂煤時,最小厚度為7-8m。

  (2)煤層硬度,一般要求煤的堅固性係數應小於3,若煤層層理、節理發育,可適當增大,但一次開采厚度也不宜過大。

  (3)煤層傾角,緩斜煤層采用放頂煤開采時,煤層傾角不宜過大。目前已有開采25-30度的煤層試驗放頂煤取得成功。

  (4)煤層結構,煤層中含有堅硬夾矸會影響頂煤的放落,或者因放落大塊夾矸堵住放煤口。(5)頂板條件,直接頂應具有隨頂煤下落的特性,其冒落高度不宜小於煤層厚度的1.0-1.2倍,老頂懸露麵積不宜過大。

  (6)地質構造 地質構造破壞較嚴重、構造複雜、斷層較多和使用分層長壁綜采較困難的地段、上下山煤柱等,使用放頂煤開采比使用其他方法能取得較好的效益。

  (7)自然發火、瓦斯及水文地質條件 對於自然發火期短、瓦斯量大,以及水文地質條件複雜的煤層,先要調查清楚,並有相應措施後才能采用放頂煤開采。

  33、有哪些情形,嚴禁采用放頂煤開采?

  (1)煤層平均厚度小於4m的。

  (2)采放比大於1:3的。

  (3)采區或工作麵回采率達不到礦井設計規範規定的。

  (4)煤層有煤(岩)和瓦斯(二氧化碳)突出危險的。

  (5)堅硬頂板、堅硬頂煤不易冒落,且采取措施後冒放性仍然較差,頂板垮落充填采空區的高度不大於采放煤高度的。

  (6)礦井水文地質條件複雜,采放後有可能與地表水、老窯積水和強含水層導通的。

  34、綜采放頂煤工藝與普通綜采工藝的區別與聯係?

  相同點:

  (1)兩者都是綜合機械化采煤

  (2)工作麵割煤方式相同

  (3)工作麵巷道布置形式相同

  (4)設備布置相同

  (5)供電等級一致。

  不同點:

  (1)兩種形式的采煤工藝,需要的液壓支架不同

  (2)工作麵輸送機不同

  (3)回采工藝過程不同

  (4)頂板管理的要求不同

  (5)工作麵巷道布置層位不同

  (6)礦壓顯現規律不同,主要是綜采放頂煤工藝礦壓顯現在支架上反映的載荷小、周期來壓反映不強烈、煤層直接頂的岩性和老頂岩性對礦壓顯現關係不明顯。

  (7)落煤動力來源有所不同

  35、巷道斷麵的適用原則是什麼?

  (1)矩形巷道斷麵利用率高、承載能力低,一般適用於頂壓、側壓小,服務年限短的巷道

  (2)梯形巷道斷麵頂板暴露麵積較矩形小,可減少頂壓,能承受稍大的側壓,多用於采區巷道。

  (3)圓弧拱的承壓性比三心拱要好,且拱部成型較三心拱容易,但斷麵利用率不如三心拱,但比半圓拱要高。

  (4)半圓拱多在頂壓大、側壓小,無底鼓的條件下使用。

  (5)三心拱巷道與半圓拱相比,拱部承壓能力差,但斷麵利用率高,適用於圍岩堅硬的開拓巷道。

  (6)在特別鬆軟或膨脹性大的岩層中開掘巷道,當頂壓、側壓均較大時,可采用曲牆拱形巷道,底鼓嚴重時可采用帶底拱的封閉拱形,四周壓力都很大且不均勻時,可采用橢圓形巷道,四周壓力均勻時可采用圓形巷道。

  36、錨杆托盤的作用有哪些?

  (1)通過給螺母施加一定的扭矩使托盤壓緊巷道表麵,給錨杆提供預緊力,並使預緊力擴散到錨杆周圍的煤岩體中,從而改善圍岩應力狀態,抑製圍岩離層、結構麵滑動和節理裂隙的張開,實現錨杆的主動、及時支護作用;

  (2)是圍岩變形使載荷作用於托板上,通過托板將載荷傳遞到錨杆杆體,增大錨杆的工作阻力,充分發揮錨杆控製圍岩變形的作用。

  37、端部錨固與全長錨固的區別是什麼?

  (1)對於端部錨固錨杆,錨固劑的作用在於提供黏結力,使錨杆能承受一定的拉力,錨杆的拉力除錨固端外,沿長度方向是均勻分布的,由於錨杆與鑽孔間有較大的空隙,所以錨杆抗剪能力隻有在岩層發生較大錯動後才能發揮出來,對於全長錨固錨杆是將錨杆杆體與鑽孔孔壁粘結在一起,使錨杆隨著岩層移動承受拉力;當岩層發生錯動時,與杆體共同起剪切作用,阻止岩層發生滑動。

  (2)對於端部錨固錨杆,杆體各部位的應力和應變相等,在錨固範圍內,任何部位岩層的離層都均勻分散到整體杆體的長度上,導致杆體受力對圍岩變形和離層不敏感,支護剛度低對於全長錨固錨杆,這種分散是不可能的,致使應力、應變沿錨杆長度方向分布極不均勻,離層和滑動大的部位錨杆受力很大,杆體受力對圍岩變形和離層很敏感,能及時抑製圍岩離層與滑動,支護強度高,這是全長錨固錨杆與端部錨固錨杆的根本區別。

  38、鋼帶在頂板支護中的作用是什麼?

  (1)錨杆預緊力和工作阻力擴散作用,單根錨杆作用於巷道表麵可近似看成點載荷,鋼帶可擴大錨杆作用範圍,實現錨杆預緊力和工作阻力擴散,使載荷趨於均勻。

  (2)支護巷道表麵和改善圍岩應力狀態作用。鋼帶對巷道表麵提供支護,抑製淺部岩層離層、裂隙張開,保持圍岩的完整性,減少岩層彎曲引起的拉伸破壞,改善岩層應力狀態,防止錨杆間鬆動岩塊掉落。

  (3)均衡錨杆受力和提高整體支護作用,鋼帶將數根錨杆連接在一起,可均衡錨杆受力,共同形成組合支護係統,提高整體支護能力。

  39、網片在頂板支護中的作用是什麼?

  (1)維護錨杆之間的圍岩,防止破碎岩塊垮落。

  (2)緊貼巷道表麵,提供一定的支護力,一定程度上改善巷道表麵岩層受力狀況,同時將錨杆之間岩層的載荷傳遞給錨杆,形成整體支護係統。

  (3)網不僅能有效控製巷道淺部圍岩的變形與破壞,而且對深部圍岩也有良好的支護作用。

  40、錨杆支護理論有哪些?

  (1)懸吊作用---將軟岩吊掛在上麵堅固穩定的岩層上。

  (2)組合梁作用---把薄層岩石組成岩石板梁,提高頂板的承載力。適用於層狀岩層,從岩層受力角度考慮,錨杆將各個岩層夾緊形成組合梁,組合梁厚度越大,梁的最大應變值越小,組合梁理論充分考慮了錨杆對離層及滑動的約束作用。

  (3)擠壓加固作用---把巷道圍岩擠緊,阻止裂隙擴大。該理論充分考慮了錨杆支護的整體作用,在軟岩巷道中得到了較為廣泛的應用。

  (4)減小跨度作用---相當於點柱作用。

  41、采用錨杆、錨噴等支護形式時,應遵守哪些規定?

  (1)錨杆、錨噴等支護的端頭與掘進工作麵的距離,錨杆的形式、規格、安裝角度,混凝土標號、噴體厚度,掛網所采用金屬網的規格以及圍岩湧水的處理等,必須在施工組織設計或作業規程中規定。

  (2)采用鑽爆法掘進的岩石巷道,必須采用光麵爆破。

  (3)打錨杆眼前,必須首先敲幫問頂,將活矸處理掉,在確保安全的條件下,方可作業。(4)使用錨固劑固定錨杆時,應將孔壁衝洗幹淨,砂漿錨杆必須灌滿填實。

  (5)軟岩使用錨杆支護時,必須全長錨固。

  (6)采用人工上料噴射機噴射混凝土、砂漿時,必須采用潮料,並使用除塵機對上料口除塵。噴射前,必須衝洗岩幫。噴射後應有養護措施。作業人員必須佩戴勞動保護用品。

  (7)錨杆必須按規定做拉力試驗。煤巷還必須進行頂板離層監測,並用記錄牌板顯示。對噴體必須做厚度和強度檢查,並有檢查和試驗記錄。在井下做錨固力試驗時,必須有安全措施

  (8)錨杆必須用機械或力矩扳手擰緊,確保錨杆的托板緊貼巷壁。

  (9)岩幫的湧水地點,必須處理。

  (10)處理堵塞的噴射管路時,噴槍口的前方及其附近嚴禁有其他人員。

  42、不同類型液壓支架的使用範圍是什麼?

  (1)支撐式支架的結構簡單、支撐力大、切頂效果好,適用於礦壓較大和有明顯周期來壓的中硬和堅硬頂板的工作麵,但擋矸性能差,在直接頂鬆軟或破碎的工作麵,不宜采用支撐式支架

  (2)掩護式液壓支架頂梁長度短、支架的控頂距離小,每架支架承受的頂板壓力不大,且對新暴露的頂板的反複支撐與卸載的次數少,有利於防止頂板的破壞,頂梁的支撐力靠近煤壁,新暴露出的頂板能得到及時的有效的支護,有利於減少頂板的離層和下沉,同時用掩護梁來隔離采空區冒落的矸石,擋矸效果好。

  缺點是空間小、通風斷麵小,在直接頂堅硬和有明顯周期來壓的工作麵中,不宜使用掩護式液壓支架

  (3)支撐掩護式液壓支架兼有支撐式和掩護式支架的優點,它適應工作麵老頂來壓能力強、工作空間大、擋矸效果好,不足之處是由於頂梁較長,前端支撐能力略低於掩護支架。

  43、液壓支架的選型原則是什麼?

  (1)支護強度與工作麵礦壓相適應。

  (2)支架結構與煤層賦存條件相適應。

  (3)支護斷麵與通風要求相適應。

  (4)液壓支架與采煤機、輸送機等設備相匹配。

  44、如何按照懸吊理論設計錨杆支護參數?

  錨杆長度計算

  L≥KH+L1+L2

  式中: L—錨杆長度,m;

  H—冒落拱高度,m;

  K—安全係數,一般K=2;

  L1—錨杆錨入穩定岩的深度,一般按經驗取0.4m;

  L2—錨杆在巷道中的外露長度,公司規定不超過0.05m。

  其中:H=B/2f

  B—巷道開掘寬度;

  f—岩石堅固性係數

  (2)、錨杆間、排距計算:

  則: A=Q/KHr

  式中:A —懸吊麵積;

  Q—錨杆設計錨固力,49KN/根;

  H—冒落拱高度,取0.6m;

  R—被懸吊砂岩的重力密度,取23KN/m3;

  K—安全係數,一般K=2。

  45、如何按照擠壓加固拱理論設計錨杆支護參數?

  錨杆長度和間距必須滿足某種關係,才能形成一定厚度的擠壓加固拱,按照錨杆擠壓加固拱理論,加固拱厚度與錨杆長度、間距必須滿足下式:B=Ltgα-A/tgα,

  其中B是加固拱厚度;

  L是錨杆有效長度;

  α是錨杆在鬆散體中的控製角;

  A是錨杆間距。

  46、錨索的作用原理有哪些?

  預應力錨索是把錨索錨固入岩層深部並進行預知應力的施工技術,是一種傳遞主體結構的支護應力至深部穩定岩層的主動支護方式,它可以傳遞較大的拉應力。

  47、噴射混凝土的支護作用原理是什麼?

  (1)加固和防止風化作用

  (2)改善圍岩應力狀態作用

  (3)柔性支護結構作用

  (4)組合拱作用

  48、澆築混凝土時應符合哪些規定?

  (1)支模前,應對中腰線進行檢查,支模後必須掛線進行校測,中心線與模板外緣間距 (巷道淨寬) 不得小於設計規定,不得大於設計規定 50 mm。

  (2)模板平縫必須平直、嚴密,有重複使用時,應進行檢查和修整。

  (3)澆築用混凝土嚴禁在基槽內一邊攪拌一邊澆築。混凝土的水灰比和塌落度應嚴格按施工設計控製,添加劑符合施工設計規定,澆築過程中必須用振動棒振動密實,並用振動梁收好麵的質量;一經發現不按要求施工,責令立即停止施工,待達到要求後方可施工。

  (4)澆築砼與巷幫、底之間的空間應充填嚴密,當墊層厚度在20cm以內時,可用2——4cm的碎石進行充填,墊層厚度超20cm時,必須用沙漿片石進行澆灌,嚴禁用炭渣或炭塊作墊層;當空間超寬時,要請示礦主管部門,采取充填或做緩衝層等措施,報礦總工程師批準後實施。

  (5)澆灌混凝土的拆模期不應少於 1 天,拆模後表麵不平整度每平方米麵積內不應超過 10 mm,並不得有蜂窩、麻麵現象。

  49、噴射混凝土的工藝要求是什麼?

  (1)工藝參數

  1)工作壓力,當風量一定時,噴射機工作罐裏的工作風壓與輸送距離、高程、輸送管的彎曲程度、幹混合料含水率、單位時間輸送量等有關,還與石子的形狀和種類、混凝土配合比、輸料管內壁的粗糙程度有關,正確控製風壓,可減少回彈和粉灰,保證混凝土的質量。對於罐式和轉子式幹式噴射機水平輸料在200m以內時,工作風壓p(mpa)可按下式計算:p=0.1+0.001s,其中s是輸料管的長度m,垂直向上每增加10m,工作風壓應提高0.02-0.03mpa

  2)水壓

  水壓一般要比風壓高0.1mpa,以保證幹混合料在噴出瞬間被充分濕潤。

  3)噴頭與受噴麵的夾角和距離

  噴頭與受噴麵盡量垂直,可以把部分回彈物擋回去,噴頭與受噴麵的距離以1m為宜,噴射過程中應根據工作風壓的變化隨時調整距離。

  4)1次噴射厚度

  不摻速凝劑時,一次垂直向上噴射厚度可達30-40mm,一次水平噴射厚度可達70-80mm,摻加速凝劑後,一次噴厚一般可增加1倍左右

  (2)噴射作業 井巷斷麵檢查合格後,用高壓風、水衝洗岩石,撬掉浮石,埋設檢查噴厚的標樁,檢查設備、風壓、水壓與管路,檢查照明、防塵、通訊聯絡設施後,可先牆後拱、自上而下,按合理劃分的噴射區段進行噴射。

  (3)噴射混凝土的養護

  一般在噴射混凝土終凝後開始灑水養護,經常保持混凝土表麵濕潤。矽酸鹽水泥養護時間不少於10晝夜,礦渣水泥或火山灰質水泥不少於14晝夜,空氣濕度在95%以上的地段可不專門進行養護。

  50、錨噴支護的作用有哪些?

  (1)錨杆的作用

  1)懸吊作用2)組合作用3)加固作用4)支承圍岩

  (2)混凝土支護作用

  1)支承圍岩2)卸載作用3)填平補強圍岩4)覆蓋圍岩表麵和阻止圍岩鬆動,噴層直接粘貼岩麵,形成防風化和止水的防護層,並阻止節理裂隙中充填物流失。

  (3)鋼筋網支護和作用

  1)能使混凝土應力均勻分布,改變其變形性能,增強錨噴支護的整體工作性能。

  2)提高噴射混凝土的抗震能力和增強噴層的柔性

  3)承受混凝土的收縮壓力,阻止因收縮而產生的裂縫。

  4)在噴射混凝土與圍岩的組合拱中,鋼筋網承受拉應力,提高噴層的承載能力。

  51、工作麵支護設計一般采用的方法是什麼?

  1)采用類比法時,應根據本煤礦或鄰礦同煤層礦壓觀測資料和經驗公式進行設計,參考本煤礦或鄰礦同煤層礦壓觀測資料,選擇本工作麵礦壓參數。

  2)采用經驗公式計算:

  P=9.81hrk

  其中P---工作麵合理的支護強度,KN/m2

  h—采高,m

  r—頂板岩石重力密度,t/m3

  k—工作麵支柱應該支護的上覆岩層厚度與采高之比,一般為4-8倍

  52、使用滾筒式采煤機采煤時,應遵守下列規定?

  (1)采煤機上必須裝有能停止工作麵刮板輸送機運行的閉鎖裝置。采煤機因故暫停時,必須打開隔離開關和離合器。采煤機停止工作或檢修時,必須切斷電源,並打開其磁力起動器的隔離開關。啟動采煤機前,必須先巡視采煤機四周,確認對人員無危險後,方可接通電源。

  (2)工作麵遇有堅硬夾矸或黃鐵礦結核時,應采取鬆動爆破措施處理,嚴禁用采煤機強行截割。

  (3)工作麵傾角在15°以上時,必須有可靠的防滑裝置。

  (4)采煤機必須安裝內、外噴霧裝置。截煤時必須噴霧降塵,內噴霧壓力不得小於2MPa,外噴霧壓力不得小於1.5MPa,噴霧流量應與機型相匹配。如果內噴霧裝置不能正常噴霧,外噴霧壓力不得小於4MPa。無水或噴霧裝置損壞時必須停機。

  (5)采用動力載波控製的采煤機,當2台采煤機由1台變壓器供電時,應分別使用不同的載波頻率,並保證所有的動力載波互不幹擾。

  (6)采煤機上的控製按鈕,必須設在靠采空區一側,並加保護罩。

  (7)使用有鏈牽引采煤機時,在開機和改變牽引方向前,必須發出信號,隻有在收到返向信號後,才能開機或改變牽引方向,防止牽引鏈跳動或斷鏈傷人。必須經常檢查牽引鏈及其兩端的固定聯接件,發現問題,及時處理。采煤機運行時,所有人員必須避開牽引鏈。

  (8)更換截齒和滾筒上下3m以內有人工作時,必須護幫護頂,切斷電源,打開采煤機隔離開關和離合器,並對工作麵輸送機施行閉鎖。

  (9)采煤機用刮板輸送機作軌道時,必須經常檢查刮板輸送機的溜槽聯接、擋煤板導向管的聯接,防止采煤機牽引鏈因過載而斷鏈;采煤機為無鏈牽引時,齒(銷、鏈)軌的安設必須緊固、完整,並經常檢查。必須按作業規程規定和設備技術性能要求操作、推進刮板輸送機。

  53、綜采液壓支架支護具體要求是什麼?

  (1)液壓支架與頂底板接觸嚴密,無空頂,初撐力不低於規定值的80%。

  (2)支架要排成一條直線,其偏差不超過±50mm。中心距按作業規程要求,偏差不超過±100mm。

  (3)支架頂梁與頂板平行支設,其最大仰俯角<7°。

  (4)相鄰支架間不能有明顯錯差(不超過頂梁側護板高的2/3),支架不擠、不咬,架間空隙不超過規定(<200mm)。

  (5)綜采支架不漏液、不串液、不卸載,支架高度與采高相符,不得超高使用。

  (6)液壓支架側護板、護幫板打開及時,無架間漏矸。

  (7)液壓支架要垂直頂底板,歪斜<±5°。工作麵傾角>15°時,支架設防倒防滑裝置,有鏈牽引采煤機和刮板運輸機設防滑裝置;傾角>25°時,必須有防止煤(矸)竄出刮板輸送機傷人的措施;采高超過3米或片幫嚴重時,支架必須有護幫板;轉載機安有破碎機必須有安全防護裝置。

  54、掘進巷道支護的具體要求是什麼?

  (1)錨杆及錨固劑的材質、品種、規格及強度符合設計、作業規程及規範的規定。

  (2)錨杆及錨索的錨固力、拉拔力符合設計值的要求(不得低於5噸 ,扭矩不得小於100N·m ;錨索初凝漲拉力不得小於10噸;抗拔力不得小於15噸;破斷拉力不得小於20噸)。

  (3)錨杆施工質量符合設計、作業規程及規範規定,托板、杆體均不能鬆動。

  (4)鋪網的質量符合設計、作業規程及規範規定,搭接良好(不小於200mm),壓實,同時網間壓接(邦紮)牢固,連接壓茬好。

  (5)錨杆間、排距偏差不超過100mm。

  (6)錨杆角度75°≤0≤105°。

  (7)錨杆外露長度露出托盤<50mm。

  (8)錨杆無漏打現象,失效錨杆及時補打。

  (9)有切實的質量檢查手段和驗收記錄(包括錨索、錨杆工器具)。

  55、應急救援的基本任務?

  (1)立即組織營救受害人員,組織撤離或采取其他措施保護危害區域內的其他人員。

  (2)迅速控製危險源,並對事故造成的危害進行檢查、監測、測定事故的危害區域、性質及程度。

  (3)做好現場清潔,消除危害後果

  (4)查清事故原因,評估危害程度

  56、應急救援編製內容

  (1)應急救援預案的製定機構

  (2)應急救援預案的指揮機構和辦事機構

  (3)相關部門在應急救援中的職責和分工

  (4)危險目標的確定及危險性評估

  (5)應急救援組織體係及應急救援組織的訓練和演習

  (6)應急救援物資和設備

  (7)緊急處理措施、人員疏散措施、工程搶險措施、現場醫療急救措施

  (8)社會支援和援助

  (9)應急救援的經費保障

  (10)應急救援的其他內容

  57、災害預防與處理計劃的內容

  (1)附圖及有關處理各種事故必備的技術資料

  (2)文字說明

  (3)安全迅速撤退人員的措施

  (4)處理災害事故的要點

  58、處理礦井火災時的行動原則

  (1)采區通風措施限製火風壓

  (2)在處理火災事故的過程中,要十分注意頂板的變化,以防止因燃燒支架損壞造成頂板跨落傷人,或者頂板跨落後造成風流方向、風量變化而引起災區一係列不利於安全搶救的連鎖反應。

  (3)在礦井火災的初起階段,應根據現場的實際情況,積極組織人力、物力控製火勢,用水、砂子、黃土、幹粉、泡沫等直接滅火。

  (4)在采用挖除火源的滅火措施時,應將火災源附近的巷道加強支護,以免燃燒的煤和矸石下落,截斷指戰員的退路

  (5)撲滅瓦斯燃燒火災時,可采用岩粉、砂子、泡沫、幹粉和惰氣滅火,並注意防止采用震動性的滅火手段。滅火時,多台滅火機要沿瓦斯的整體燃燒線一起噴射。

  (6)火災範圍較大,火勢發展很快,人員難以接近火源時,應采用高倍數泡沫滅火機和惰氣發生裝置等大型滅火設備直接滅火。

  (7)在人力物力不足或用直接滅火法無效時,為防止火勢發展,應采取隔絕法滅火和綜合滅火措施。

  59、處理煤與瓦斯突出事故時的行動原則?

  (1)救護隊接到通知後,應以最快的速度趕到事故地點,以最短路線進入災區搶救遇險人員。

  (2)救護隊進入災區時應保持原有通風狀況,不得停風或反風。

  (3)進入災區前,應先切斷災區電源

  (4)處理煤與瓦斯突出事故時,礦山救護隊必須攜帶0-100%的瓦斯檢定器,嚴格監視瓦斯濃度的變化。

  (5)救護隊進入災區,應特別觀察有無火源,發現火源立即組織滅火。

  (6)災區中發現突出煤矸堵塞巷道,使被堵塞區內人員安全受到威脅時,應采用一切可能辦法扒通,或用插板法設一條小斷麵通道,救出區內人員,在扒通前,應利用管路或鑽孔壓風,向堵塞區內供風。

  (7)清理時,在堆積處打密集柱和防護板。

  (8)在災區或接近突出區工作時,由於瓦斯濃度變化異常,應嚴加監視。

  (9)煤層有自然發火危險的,發生突出後腰及時清理。

  60、處理冒頂事故時的行動原則?

  (1)首先偵查探明冒頂區的範圍,被埋壓、堵截的遇險人數、位置等情況。

  (2)恢複冒落區的正常通風

  (3)在搶救中,必須注意救護人員的安全,要加強支護,防止二次冒落。

  (4)處理冒頂事故時,必須有專人觀察頂板的變化,檢查瓦斯和其他有害氣體的情況。

  (5)清理冒落物時,使用工具要小心,以防傷害遇險人員。

  (6)在處理冒頂事故時,應根據冒頂的區域、位置、範圍、煤岩冒落狀況以及地壓情況等采取不同的處理方法。

  61、在災區避難時應遵守哪些行動準則?

  (1)因通道堵塞、有毒有害氣體含量高,能見度低等原因,無法安全撤離災區時,遇險人員應鎮定妥善地進行災區避難,並遵守以下行動準則:

  1)選擇適宜的避難地點

  2)保持良好的精神狀態。

  3)加強安全防護

  4)改善避難地點的生存條件

  5)積極同救護人員取得聯係。

  62、巷道底鼓的防治方法

  (1)底板錨杆、錨杆的長度應使錨杆穿透全部可能鼓起的岩層,底板岩層鼓起的深度一般為巷道寬度的0.75倍,大跨度巷道不適用

  (2)底板注漿、通過爆破使底板深部岩體得到鬆動,注漿漿液容易滲入縫隙,得以充填加固,施工的次序為分段爆破、炮眼深度和裝藥量以爆破時不破壞直接底板和不向巷道內拋出岩塊為準。然後沿底板噴射混凝土,起到封閉底板防止水的侵入及注漿時止漿墊的作用。再向已鬆動的底板鑽孔注漿,不需很大的泵壓,就可以在巷道深部形成卸壓區,淺部形成強度較大的反拱。另一種方法是巷道掘進時就在底板按預定深度進行鬆動爆破,將原定的底板標高以上的矸石運出後,再向底板鑽孔注漿,使破碎的底板岩石重新固結起來,形成破碎石墊層反拱。

  (3)封閉性可伸縮金屬支架,使用u型鋼可縮性支架,並且其金屬底梁之間采用拉杆固定,鋪設鋼筋網並進行架後充填,使封閉式支架及底梁均成整體結構。

  (4)混凝土反拱、混凝土反拱是一種適用於永久性巷道的底板支護措施,在巷道底板上先按預定深度和形狀挖出坑槽,再澆注混凝土使之成為反拱,混凝土反拱通常配合砌镟支護使用。為了加強混凝土反拱,也可與金屬可縮性底梁聯合使用,使其獲得較大抗底板的殘餘變形阻力,從經濟上考慮,一般混凝土反拱的厚度不宜大於600mm。

  (5)卸壓法

  1)切縫卸壓

  2)鑽孔卸壓、適用條件與切縫法類似

  3)鬆動爆破卸壓、在底板鬆動爆破後再安設加強支架,效果較佳。適用於應力高而圍岩比較堅硬的巷道

  4)卸壓槽,硐室頂部開一幾何尺寸比較合理的卸壓槽

  63、深度巷道圍岩控製?

  深度巷道圍岩控製的原則是盡可能將巷道布置在應力降低區內,或者采取卸壓的方法改變巷道圍岩的應力分布。此外,還必須從力學性能的結構上采用適應深度巷道圍岩變形和礦壓顯現特點的巷道支護形式。

  (1)無煤柱回采

  1)分為沿采空區邊緣布置巷道,這類巷道大都為回采巷道,主要有沿空掘巷和沿空留巷兩種。

  2)將巷道布置在回采空間下方,適用於鄰近煤層和底板岩層巷道的布置。這類巷道可以利用上部回采工作麵跨越巷道進行卸壓,又可掘前預采卸壓。

  (2)巷道圍岩卸壓

  (1)通過在巷道周邊的岩體內切縫、鑽孔和鬆動爆破等手段,人為地使巷道周邊的集中應力向岩體深度轉移,以充分利用更大範圍內岩體的承壓能力。

  (2)卸壓煤柱。這種方法可使掘巷時在巷道周邊形成的集中應力向巷道圍岩深部轉移,其效果取決於合理確定卸壓巷的尺寸及讓壓煤柱的寬度。

  (3)頂部卸壓槽,這種方法的實質是通過頂板卸壓槽使巷道圍岩應力重新分布,開掘巷道引起的集中應力及由回采引起的支承應力由頂部槽兩幫得岩體來承受,並傳遞到遠離巷道的圍岩深部,從而在保持巷道周邊岩體完整的前提下使巷道處於應力降低區內。

  (4)開掘導硐卸壓,在掘巷和架設永久支架前,先開挖一小斷麵的導硐,采用臨時的簡易支護,允許其變形破壞,待巷道壓力緩和及變形趨向穩定後,再刷大和整修巷道,安設承載能力和剛度都較大的永久支護。

  (3)巷道支護

  64、采區變電所的一般規定?

  (1)采區變電所宜設在圍岩穩定、地壓小、通風良好、無淋水地點及用電負荷中心

  (2)井下機電硐室必須設在進風風流中,如果硐室深度不超過6m,入口寬度不小於1.5m,而無瓦斯湧出時,可采用擴散通風。當硐室長度超過6m時,必須在硐室的兩端各設一個出口。

  (3)硐室和從硐室出口的防火柵欄兩用門起5m內的巷道應砌镟或用其他不燃性材料支護。

  (4)井下機電硐室應備用滅火器材。

  (5)硐室內各種設備同牆壁之間,應留出0.5m以上的通道,各種設備相互之間,應留出0.8m以上的通道,如果不需從兩側或後麵進行檢修的設備,可不留通道。

  (6)帶油的電氣設備必須設在機電設備硐室內,並嚴禁設集油坑。

  (7)機電硐室的空氣溫度不得超過30度。

  (8)硐室兩端必須裝設向外開的防火柵欄兩用門,全部敞開時,不得妨礙巷道交通,穿過門框牆的電纜進出線孔,應設電纜套管,管孔應密封。

  (9)井下機電硐室,必須有足夠的照明。

  (10)機電硐室,應設置瓦斯自動檢查報警斷電儀,並配備便攜式個體檢測設備。

  (11)硐室通道的尺寸以能通過最大件設備及安裝標準防火柵欄兩用門為原則,寬可取2m,高可取2.3-2.5m。

  (12)硐室地麵應高出鄰近巷道底板0.3-0.5m,應采用混凝土或其他不燃性材料鋪底,厚100mm,並設3‰的向外流水坡度。

  65、巷道礦壓觀測的內容?

  (1)選擇巷道布置方式:包括巷道圍岩移動量、巷道維護周期、巷道維護費用等。

  (2)選擇底板巷道合理位置:包括底板岩性及岩石抗壓強度;受回采影響時,底板中沿垂直方向變化規律,各種岩巷在受采動影響時的圍岩移動量。

  (3)錨杆參數的確定:包括巷道圍岩鬆動圈半徑,巷道圍岩移動量、頂板離層深度、巷道冒落高度、錨杆錨固力。

  (4)錨噴支護效果,包括巷道圍岩表麵及深度移動量;巷道圍岩及深部應力,錨杆錨固力,錨杆應變及應力,噴層離層阻力,噴層應變。

  (5)工作麵采動對回采巷道的影響:包括受采動影響時的壓力超前距離和滯後距離,距工作麵不同距離處的圍岩移動量和移動速度,巷道支架載荷。

  (6)工作麵端頭支護效果,包括端頭支架載荷,端頭區圍岩移動量、端頭區圍岩應力。

  (7)護巷煤柱尺寸的確定,包括煤柱深部應力,煤柱深部水平方向的移動距離,巷道圍岩移動量;頂底板及煤幫抗壓強度。

  66、液壓支架初撐力的含義、作用及選用原則?

  含義:支架的初撐力是指在泵站工作壓力作用下,支架全部立柱升起,頂梁與頂板接緊時,支架對頂板的支撐力。

  作用:減緩頂板的早期下沉,增加頂板的穩定性,使支架盡快進入恒阻狀態。

  選取原則:

  1)直接頂頂板中等穩定以下,支架的初撐力一般應為工作阻力的70-80%

  2)機道上方的頂板穩定性較好時,適當的頂板下沉有利於減少頂板在采空區懸頂,故初撐力不宜過高,但不應低於工作阻力的55%。

  3)對於老頂來壓強烈的工作麵,為避免頂板大麵積懸頂跨落時衝擊負荷損壞機械設備,初撐力應適當加大,一般不低於工作阻力的75%。

  4)當支架用於厚煤層的下分層時,若初撐力太小,在移架時容易形成大量的網兜而難於控頂,初撐力一般取采高的2-3倍的岩石重力。

  67、什麼是超能力、超強度或者超定員組織生產?

  礦井全年產量超過礦井核定生產能力的;礦井月產量超過當月產量計劃的10%的;一個采區內同一煤層布置3個(含3個)以上回采工作麵或5個(含5個)以上掘進工作麵同時作業的,未按規定製定主要采掘設備、提升運輸設備檢修計劃或者未按計劃檢修的,煤礦企業未製定井下勞動定員或者實際入井超過規定人數的。

  68、液壓支架壓死的處理方法?

  (1)附加初撐力法

  (2)挑頂法

  (3)起底法

  (4)鬆頂鬆底法

  (5)防壓環法

  69、斷層與工作麵相交類型及處理方法?

  斷層類型:平行斷層、垂直斷層、斜交斷層

  過斷層的方法:

  (1)搬家跳采,當工作麵中部、端部遇到落差較大、走向較長的垂直斷層或斜交斷層時,為躲過斷層影響區,可在工作麵前方重開切眼。

  (2)開掘繞道,當工作麵端部遇難以通過的斷層時,在探明斷層影響範圍後,開掘繞巷縮短工作麵長度,甩掉斷層影響區。

  (3)放棄綜采,當綜采工作麵設計因斷層等地質構造影響難以使用綜采或綜采工作麵開采過程中發現難以通過的斷層時,可以放棄用綜采開采,改用普采、炮采等。

  (4)直接硬過,一般認為,當斷層落差小於采高的2/3,斷層影響範圍小於30m,斷層處圍岩的硬度係數f小於10,工作麵可以直接通過斷層。

  70、綜采工作麵直接推過斷層措施?

  (1)調整工作麵與斷層的夾角,工作麵與斷層線夾角小,則斷層在工作麵暴露範圍大,頂板維護困難;工作麵與斷層線夾角大,則通過斷層帶時間長,但頂板維護容易。對於中等穩定以上頂板工作麵與斷層線夾角以20-30度為宜,對於不穩定頂板,工作麵與斷層線夾角可選30-45度。

  (2)處理斷層處岩石,方法一當斷層岩石硬度係數f小於4時,可用采煤機截割,但采煤機牽引速度應控製在2-3m/min。方法二當斷層岩石硬度係數f大於4時,則采用打淺眼、少裝藥、放小炮的方法預先挑頂或臥底。打眼時要選擇好炮眼的位置和角度,放炮時要在支架前懸掛擋矸膠帶。

  (3)液壓支架通過斷層,過斷層時液壓支架下俯斜或上仰斜移動,俯斜或仰斜的角度以10-12度為宜,最大不超16度,如果斷層處煤層在工作麵推進方向的上方,則用截割或放炮的方法切頂或臥底,使支架按選定的仰斜坡度逐步通過斷層,如果斷層在工作麵推進方向的下方,則可用截割或放炮方法臥底,使支架按選定的俯斜坡度通過斷層。

  (4)斷層處頂板管理,1)在工作麵斷層區域內移架的措施,采用隔一架移一架的移動方式;隨采煤機前滾筒割煤立即移架,掩護式或支撐掩護式支架可采用帶壓擦頂移架,及時拉架與超前拉架相配合,保證頂板支護的及時有效性2)超前打錨杆錨固頂板,打非金屬錨杆錨固煤壁,防止片幫。3)采用采煤機割矸時,必須保證頂板平整,保證支架的接頂效果,支架達到初撐力,4)當冒高較大並有繼續冒落趨勢時,必須采取錨索或其它加固材料補強支護。5)當岩石堅硬必須采取放炮時,必須提前將放炮的各項措施落實到位,並根據岩性合理選擇放炮的循環進度。

  71、綜采工作麵破碎頂板條件下的護頂措施?

  (1)帶壓擦頂移架

  (2)超前移架支護

  (3)平行工作麵煤壁挑梁護頂

  (4)垂直工作麵煤壁架棚護頂

  (5)垂直工作麵煤壁架梁護頂

  (6)鋪金屬網護頂

  (7)打撞楔防治局部冒頂

  (8)固結頂板

  (9)錨固頂板

  72、綜采工作麵煤壁片幫的原因?

  (1)煤層的節理、裂隙發育,煤質鬆軟,穩定性差

  (2)工作麵采高大、端麵距大

  (3)支架支護強度低、煤壁頂板壓力大

  (4)工作麵仰斜推進方向與煤層節理近於垂直

  (5)煤壁暴露時間過長

  (6)煤體遭受過地質作用破壞;或處於頂層殘留煤柱下方

  (7)受工作麵頂板來壓作用影響

  73、煤礦核定生產能力的範圍?

  我國國內所有證照齊全、合法生產的煤礦,包括中央直屬、省屬、市縣屬、鄉屬及個體煤礦等各類煤礦,均要進行生產能力核定。對以下幾種情況,應區別對待:

  (1)新建煤礦在建設期間不進行生產能力核定。煤礦建成投產後,按依法批準的初步設計所確定的設計能力作為煤炭生產許可證登記能力。

  (2)經依法立項、正在進行改擴建的煤礦,僅對正常生產的係統進行核定。改擴建工程竣工投產後,按依法批準的改擴建設計所確定的設計生產能力作為煤礦生產許可證登記能力。

  (3)經依法批準正在進行技術改造或整合改造的煤礦,僅對批準保留的正常生產係統或整合主體進行核定。煤礦技術改造或整合改造工程竣工投產後,凡在初步設計中已明確設計生產能力的,將設計生產能力作為煤礦生產許可證登記能力,凡未明確設計生產能力的,按依法批準的技術改造或整合改造設計所確定的內容進行核定。

  (4)按照國家產業政策已列入關閉範圍並且已停止生產的,不再進行生產能力核定,仍在生產的應進行生產能力核定。

  (5)一礦多井的煤礦,應對每個具備獨立生產係統的井單獨核定,並根據每個獨立井核定的生產能力來組織生產。

  (6)煤礦停產整頓期間暫不進行生產能力核定,待整頓合格恢複正常生產後,再及時組織核定。

  (7)煤礦生產許可證年檢登記為基本合格且尚未進行整改或整改仍不合格的,暫不進行生產能力核定,待整改驗收合格後再進行核定。

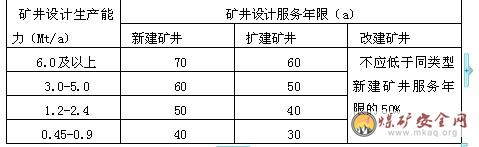

  74、《煤炭工業礦井設計規範》規定的礦井服務年限

  其中改建、擴建礦井的服務年限為剩餘服務年限

  75、煤礦許用炸藥的特點?

  (1)根據炸藥的安全等級限製炸藥的爆熱、爆溫和爆壓。

  (2)炸藥配比應接近於零氧平衡。

  (3)爆炸後無灼熱固體產物。

  (4)爆炸反映要完全

  (5)炸藥或爆炸產物中不能含有促進瓦斯連鎖反應的成分,要加入消焰劑,從根本上抑製瓦斯引火。

  (6)排放的有毒氣體量要符合國家標準

  (7)有較好的起爆感度和傳爆能力,保證穩定爆轟。

  76、近距離煤層開采的水平錯距是怎樣規定的?

  Xmin=H*ctgα+L+B

  式中:H---煤層間距、m

  α---岩石移動角,堅硬岩石為60-70度,軟弱岩石為45-55度

  L---考慮上層工作麵頂板岩層冒落穩定及上下煤層工作麵推進速度不均衡的安全距離,一般不小於20-25m;

  B---上部煤層采煤工作麵的最大控頂距

  77、綜采工作麵頂板安全管理的原則與要求?

  (1)綜采工作麵作業規程中,必須有頂板管理的安全技術措施及實施注意事項,並在生產過程中認真貫徹執行

  (2)必須有液壓支架的選型設計,並保證選型合理,使液壓支架的支護強度與工作麵礦壓顯現特點相適應,支架結構與煤層賦存條件相適應。

  (3)必須製定支護工程質量標準和檢查驗收考核製度

  (4)必須采取有效的工作麵端頭支護方式和兩巷超前加強支護方式,保證工作麵安全出口暢通。

  (5)跟班管理幹部、班組長和安全檢查員,必須對各作業地點巡回檢查,認真查處安全隱患,堅決杜絕違章作業,實現頂板管理安全無事故,保證工作麵安全生產。

  78、液壓支架立柱的工作阻力為F=πD2/4*P安

  式中:P安—安全閥調定壓力,MPa

  D---立柱作用缸徑

  79、礦井排矸場的設置,應符合哪些規定?

  (1)應選擇在便於運輸、堆存和今後進行綜合利用的地點。

  (2)不應選在煤層露頭或煤層賦存深度小於10m的地方。

  (3)不得選在采空區上方有漏風的範圍內。

  (4)不得汙染水源

  (5)不得影響農田水利設施,少占良田。當沿山坡溝穀排矸石時,應考慮地形地質條件,防止發生滑坡或矸石滑落,衝毀農田、溝渠和道路。

  (6)與進風井口的距離不得小於80m。

  (7)排矸場的位置,應按全年風向頻率布置在工業場地、居民區汙染最小的地點,與居民區的距離不宜小於500m,與標準軌距鐵路、公路、道路的距離不宜小於40m。

  80、工作麵正規循環生產能力計算公式?

  W=LShrc

  W----工作麵正規循環生產能力,t

  L----工作麵長度,m

  S-----工作麵循環進尺,m

  h----工作麵設計采高,m

  r----煤的視密度,t/m3

  c----工作麵采出率,%

  82、選擇錨杆鑽機必須考慮的因素有哪些?

  (1)巷道高度,巷道高度比錨杆鑽機的機架最大高度至少大0.3m,在中厚和厚煤層中,應大於0.5m。

  (2)巷道坡度,巷道最大坡度不能超過14度,一般在坡度小於6度以下使用效果最佳,坡度增大,生產效率顯著降低。

  (3)巷道底板,要求巷道底板岩石穩定,無積水,適於車輛行走,如有積水,應采取排水措施。

  (4)巷道頂板,頂板岩石硬度係數f≤8時,選擇旋轉式,當f>8時,應選擇旋轉-衝擊式。

  (5)錨杆支護速度,錨杆支護速度一般要大於掘進速度,最好選用雙臂或多臂錨杆鑽機。

  83、防止液壓支架失穩的措施?

  (1)始終自工作麵下部向上部移架,以防采空區滾動矸石衝擊支架尾部

  (2)為防止新移設支架處於初撐力階段與頂底板摩擦力小可能產生下滑,應采取間隔移架,並使支架保持適當迎山角,以抵消頂板下沉時的水平位移量。

  (3)要嚴防輸送機下滑牽動支架下滑。

  (4)確保工作麵端頭支架的穩定

  84、地質條件對地表移動和變形的影響因素有哪些?

  (1)上覆岩層的性質

  (2)煤層傾角

  (3)開采深度與開采厚度

  (4)水文地質條件

  (5)斷層及其他弱麵

  (6)地形

  85、采礦條件對地表移動和變形的影響因素有哪些?

  (1)采煤方法及頂板管理方法的影響(2)采空區麵積的影響(3)重複采動的影響

  86、建築物下和村莊下采煤的開采措施有哪些?

  (1)減少地表最大下沉值

  1)充填開采

  2)部分開采

  3)分層開采

  (2)消除或減少開采影響的疊加

  1)完全開采

  2)順序開采

  3)合理地布置各煤層或各分層的開采邊界

  4)正確地安排工作麵推進方向

  (3)協調開采

  (4)消除開采邊界的影響

  (5)合理地確定工作麵與建築物的相對位置

  (6)合理地確定工作麵推進速度

  87、建築物下和村莊下采煤的地麵保護措施有哪些?

  (1)變形縫

  (2)鋼筋混凝土圈梁或鋼拉杆加固

  (3)液壓千斤頂調整

  (4)變形補償溝

  88、鐵路下采煤的安全措施有哪些?

  (1)開采技術措施

  1)防止地表突然下沉

  2)減少地表下沉

  3)消除和減輕地表變形的疊加影響

  4)合理地布置工作麵

  (2)維修技術措施

  1)路基的維修

  2)線路下沉的維修

  3)線路橫向移動的維修

  4)線路縱向移動的維修

  89、巷道維修和冒頂處理的一般原則?

  (1)先外後裏

  (2)先支後拆

  (3)先上後下

  (4)先近後遠

  (5)先頂後幫

  90、煤礦生產能力核定需要查驗的圖紙有哪些?

  煤礦生產能力核定需要查驗的圖紙包括(1)井上下對照圖(2)采掘工程平麵圖(3)通風係統圖(4)排水係統圖(5)供電係統圖(6)其他有關圖紙

  91、煤礦生產能力核定需查驗的資料有哪些?

  (1)采礦許可證

  (2)安全生產許可證

  (3)煤炭生產許可證

  (4)工商營業執照

  (5)依法認定的勘探報告或資源儲量核實評審意見書,上一年度礦井資源儲量報表

  (6)礦井改擴建、技術改造、整合改造等設計批文及竣工驗收批文

  (7)發生變化的生產係統(環節)的情況、原因及相關證明

  (8)改變采掘生產工藝的原因、技術論證、批準文件、施工及驗收合格證明

  (9)煤層條件發生變化的情況、原因和證明材料

  (10)通風係統檢測資料

  (11)主要設備測定材料

  (12)煤礦安全評價結論意見

  (13)其它有關依據資料

  92、重新核定煤礦生產能力,需要滿足的條件是什麼?

  (1)礦井主要生產係統及環節發生較大變化

  (2)采掘生產工藝有重大改變

  (3)煤層賦存條件、資源儲量發生較大變化

  (4)新建、改擴建、技術改造、整合改造煤礦,其工程竣工投產三年後,如生產條件發生重大變化確需變更原設計生產能力的。

  (5)其它生產條件發生較大變化確需變更生產能力的

  93、煤礦生產能力核定應當按照以下步驟進行

  (1)委托具備資質的生產能力核定單位組織現場核定

  (2)主管部門(單位)審查

  (3)煤炭生產許可證頒發管理機關審查確認

  煤礦生產能力核定資質管理辦法另行製定

  94、核定煤礦生產能力,必須具備的條件有哪些?

  (1)依法取得采礦許可證、安全生產許可證、煤炭生產許可證和營業執照

  (2)有健全的生產、技術、安全管理機構及必備的專業技術人員

  (3)有完善的生產、技術、安全管理製度

  (4)各生產係統及安全監控係統運轉正常

  95、注漿錨索的作用?

  1將錨索錨固段固定在深部穩定岩層中,為張拉錨索產生預應力提供可靠的錨根

  2注漿能封閉錨索孔,擠出孔內空氣和水,防止錨索鏽蝕、增強錨索的耐久性。

  3漿液通過裂隙滲透到岩體內部,固結圍岩,增強圍岩整體性和穩定性。

  96、不同類型支架的圖形符號?

97、水倉設計的一般規定和要求?

  井下水倉布置應根據井底車場形式、水泵硐室位置和圍岩條件確定,水倉應避開鬆軟、破碎的岩層和斷層帶。水倉入口應設在井底車場或大巷最低點火靠近最低點

  (2)水倉必須由主倉和副倉兩條獨立且互不滲漏的巷道組成,在清理時交替使用。

  (3)根據水倉與車場巷道的聯接方式,應采用主排水泵硐室一側的單麵布置方式,即水倉在主排水泵硐室一側

  (4)根據水倉不同的容量和布置條件也可布置成多條或多組式。

  (5)水倉入口通道內的水溝,應設鐵篦子與閘板,清理水倉斜巷內應設人行台階,斜巷坡度不應大於20度,豎曲線半徑宜為9-12m,水倉可不設水溝,水倉應向吸水井方向設1-2‰的上坡。

  (6)水倉有效容量應根據礦井湧水量,按現行的《煤礦安全規程》有關條文規定確定。

  (7)水倉長度應根據水倉容量、圍岩條件和清倉設備確定,並應在水倉斷麵優化計算的基礎上盡量壓縮水倉長度。

  (8)水倉最高存水麵處應低於水倉入口水溝底麵高程和主排水泵硐室電纜溝底板高程,水倉高度不宜小於2m。

  (9)水倉支護方式宜采用混凝土或防滲混凝土砌镟,亦可根據圍岩軟硬、穩定性及有無滲水情況采用錨噴支護或料石砌镟。

  (10)水倉清理方式根據礦井汙水的沉澱量及水倉清理量的大小確定,宜采用機械清理。

  98、錨杆長度的選擇應考慮以下因素?

  (1)保證錨固區內形成穩定的承載結構

  (2)與錨杆預緊力、直徑、強度相匹配

  (3)滿足井下施工要求

  99、確定錨杆支護密度應遵循的原則?

  (1)低支護密度原則,應盡量提高單根錨杆的預緊力、強度與剛度,在保證支護效果與安全條件下,降低支護密度。

  (2)支護密度與錨杆預緊力、強度、長度相匹配原則。

  (3)支護密度與組合構件相匹配原則。

  110、錨索的主要技術參數包括?

  錨索長度、錨索直徑、錨固長度、錨索密度、錨索安裝角度、錨索拉斷力、錨索外露長度

  111、作為錨杆錨固材料的樹脂錨固劑應具備以下技術要求?

  (1)樹脂錨固劑固化後有較高的黏結力,保證錨杆有足夠的錨固力

  (2)錨固劑固化後有較高的變性模量,使錨杆錨固段有較高的剛度。

  (3)錨固劑固化快,滿足快速安裝的要求,能及時施加預緊力。

  (4)錨固劑固化後收縮率低,否則過大的收縮會導致樹脂環與鑽孔孔壁之間的抗剪強度降低,影響錨固力。

  (5)錨固劑應有利於鑽孔中安裝和攪拌,樹脂錨固劑直徑一般比鑽孔直徑小4-6mm。

  112、玻璃鋼錨杆與金屬錨杆相比的優點?

  (1)玻璃鋼錨杆質量小,強度與質量比高。

  (2)玻璃鋼錨杆具有良好的耐腐蝕性能,可在井下長期使用,杆體不會像金屬錨杆受明顯的腐蝕影響

  (3)玻璃鋼錨杆可切割,不損壞采煤機,不會產生火花。

  113、錨杆支護設計的原則?

  (1)一次支護原則

  (2)高預緊力和預緊力擴散原則

  (3)三高一低原則

  (4)臨界支護強度與剛度原則

  (5)相互匹配原則,錨杆與托板、螺母、鋼帶以及錨索參數等應互相匹配。

  (6)可操作性原則,提供的錨杆支護設計可操作,有利於井下施工管理的速度的提高。

  (7)在保證巷道支護效果和安全程度,技術上可行、施工上可操作的條件下,做到經濟合理,有利於降低巷道支護綜合成本。

  114、使用刨煤機應遵守那些規定?

  (1)工作麵至少每隔30m應裝設能隨時停止刨頭和刮板運輸機的裝置,或裝設向刨煤機司機發送信號的裝置。

  (2)刨煤機應有刨頭位置指示器,必須在刮板輸送機兩端設置明顯標誌,防止刨頭與刮板輸送機頭撞擊。

  (3)工作麵傾角在12º以上時,配套的刮板輸送機必須裝設防滑、錨固裝置。

  115、超層越界開采是指有下列情形之一?

  (1)國土資源部門認定為超層越界的

  (2)超出采礦許可證規定開采煤層層位進行開采的

  (3)超出采礦許可證載明的坐標控製範圍開采的

  (4)擅自開采保安煤柱的

  116、機電設備硐室安全檢查的主要內容?

  (1)永久性井下主變電所和井底車場內的其他機電設備硐室,是否砌镟或用其他可靠的構築方式支護。

  (2)采區變電所、采掘工作麵配電點是否用不燃性材料支護

  (3)從硐室出口防火鐵門起5m內的巷道,是否砌镟或用其他不燃性材料支護,引出的電纜套管是否嚴密封堵,並剝掉麻皮。

  (4)硐室是否裝設向外開的防火鐵門。鐵門全部敞開時,是否妨礙巷道交通,鐵門上是否裝設便於關嚴的通風孔,以便必要時隔絕風流。裝有鐵門時,是否加設向外開的鐵柵欄門,是否妨礙鐵門的關閉。

  (5)井下主要變電所和主要排水泵房的地麵,是否比其出口與井底車場或大巷連接處的底板高出0.5m。

  (6)變電硐室長度超過6m時,是否在硐室的兩端各設一個出口與巷道聯通。

  (7)裝有帶油的電氣設備硐室,是否設集油坑。

  (8)所有硐室內是否有滴水現象

  (9)硐室內設備與牆壁之間,各設備之間的通道是否符合檢修的需要。

  (10)硐室入口處是否懸掛“高壓危險”牌;無人值班的硐室是否關門加鎖。

  (11)硐室的過道是否存放無關的設備和物件,通道是否保持通暢,硐室高度和寬度是否滿足搬運最大設備的要求。

  (12)硐室內有無滅火砂、電氣火災滅火器等滅火工具器材。

  (13)有無合格的高壓絕緣手套、絕緣台、絕緣靴

  (14)設備與電纜標誌牌是否齊全、標明清楚、有無停送電牌。

  117、為了防火需要,下列地點應設置帶風窗的防火門及防火門硐室?

  (1)主變電所內帶油變壓器室與配電室之間。(2)蓄電池電機車充電硐室與變流室之間

  (3)井下儲油庫通道(4)其他需要防火的地點

  118、下列地點應設置防火柵欄兩用門

  (1)變電所與主排水泵硐室之間(2)采區變電所通路內(3)帶式輸送機、絞車配電電氣設備和變壓器硐室等通道內,硐室設計必須滿足防火門、防火柵欄兩用門的規格尺寸和安裝要求,門應向外開啟,當門敞開時,不應妨礙設備的進出。硐室出口防火門、防火柵欄兩用門外5m內的巷道應用砌镟或用不燃性材料支護。門框必須用強度等級不低於C20混凝土砌築並用M10砂漿充填,斷麵宜采用半圓拱。設於機電設備硐室出口通道中的防火柵欄兩用門,當硐室存在帶油設備時防火門下應加混凝土門檻。

  119、抗衝擊波活門的作用?

  (1)抗衝擊波作用(2)通風孔調節庫房所需風量(3)庫房內發生發生火情,關閉通風孔,起到隔離作用

  120、軟岩巷道的支護原則?

  (1)維護和保持圍岩的殘餘強度原則,一般軟岩,在經受水或風化影響後,強度將降低,所以開巷後應及時噴射混凝土以封閉岩麵,防止圍岩風化潮解,減少圍岩強度的損失,施工過程中的光麵爆破等技術措施,有利於保持圍岩的強度

  (2)提高圍岩殘餘強度的原則

  1)提高支護阻力,改善圍岩應力狀態,開巷後應盡快完成支護的主體結構,使圍岩由兩向應力狀態轉為三向應力狀態,從而提高圍岩的殘餘強度

  2)用錨杆支護加固圍岩

  3)注漿加固,破碎嚴重的岩體,單純依靠錨杆加固不能滿足要求時,應考慮注漿加固,這是提高鬆動破碎圍岩強度有效的方法

  (3)充分發揮圍岩的承載能力原則

  1)圓形巷道原則

  2)全斷麵支護原則

  3)可縮性支護原則

  4)二次支護原則(軟岩巷道初期變形量大、變形速度快,應采取二次支護成巷的方法,一次支護主要是加固圍岩,提高其殘餘強度,在不產生過度膨脹變形的條件下、利用可縮性支護控製圍岩變形卸壓,二次支護要在圍岩變形穩定後適時完成,給巷道圍岩提供最終支護強度和剛度)

  121、施工綜采強放打眼及爆破的基本要求?

  (1)炮眼由地測公司負責施工,成孔直徑φ=90mm,炮眼必須經過二次刷孔,確保成型圓滑、平直。

  (2)炸藥采用煤礦許用炸藥(如煤礦許用水膠炸藥或煤礦許用乳化炸藥等),雷管采用煤礦許用毫秒延期電雷管,聯線方式為串並聯,裝藥係數為0.65~0.85,手工填封泥長度不小於1.2m,雷管外封泥長度不小於1m,封泥要搗實,同時注意做好保護雷管的措施。

  (3)炮眼采用連續偶合方式裝藥,並采用雙雷管、雙導爆索引爆。每一根導爆索用一發雷管起爆,兩發雷管采用並聯方式連接,用膠帶紙將雷管和導爆索綁紮牢固,注意雷管的聚能穴端應和導爆索的傳爆方向相同。放炮母線采用2.5mm2的專用電纜,必須保證絕緣良好,並且懸空吊掛。放炮母線不得與其他電纜懸掛在一起

  (4)裝藥方法采用內徑φ75mmPVC管作為炸藥的載體,將藥包和導爆索填入PVC管中,PVC管間用管箍連接,裝藥密度符合要求。

  (5)工作麵設備安裝完畢,推進3~4m後進行裝藥,裝藥前必須檢查裝藥地點的頂板、煤幫情況,發現隱患必須及時處理。

  (6)裝藥前必須清淨炮眼,裝藥時用φ70×2500mm的木製炮棍將裝有藥卷、炮泥和導爆索的PVC管裝入炮孔內,施工中要認真保護好導爆索和藥包,嚴禁衝擊或擠壓,藥包要推至眼底,裝緊、裝實。

  (7)放炮采用一次聯線,同時起爆,分段爆破,最後一段的延期時間不得超過130ms。

  (8)放炮前,工作麵、回風流及爆破可能受影響區域的所有人員必須撤離至距放炮地點500m以外的進風流中。

  122、煤礦生產能力核定需要查驗的資料?

  (1)采礦許可證

  (2)安全生產許可證

  (3)煤炭生茶許可證(4)工商營業執照

  (5)依法認定的勘探報告或資源儲量核實評審意見書,上一年度礦井資源儲量報表

  (6)礦井改擴建、技術改造、整合改造等設計批文及竣工驗收批文

  (7)發生變化的生產係統環節情況、原因及相關證明

  (8)改變采掘生產工藝的原因、技術論證、批準文件、施工及驗收合格證明

  (9)煤層條件發生變化的情況、原因和證明

  (10)通風係統檢測資料

  (11)主要設備測定資料

  (12)煤礦安全評價總結意見

  (13)其他有關依據資料

  123、礦井排矸場的設置,應符合哪些規定?

  (1)應選擇在便於運輸、堆存和今後進行綜合利用的地點。

  (2)不應選在煤層露頭或煤層賦存深度小於10m的地方。

  (3)不得選在采空區上方有漏風的範圍內。

  (4)不得汙染水源

  (5)不得影響農田水利設施,少占良田。當沿山坡溝穀排矸石時,應考慮地形地質條件,防止發生滑坡或矸石滑落,衝毀農田、溝渠和道路。

  (6)與進風井口的距離不得小於80m。

  (7)排矸場的位置,應按全年風向頻率布置在工業場地、居民區汙染最小的地點,與居民區的距離不宜小於500m,與標準軌距鐵路、公路、道路的距離不宜小於40m。

  新建、改擴建礦井一般不應設永久排矸場,設置臨時排矸場時,還應符合下列規定

  排矸場地應設置攔渣、排水、防揚塵設施

  對於有自燃傾向的排矸場,應布置在工業場地和居民區常年最多風向的下風向,並應采取防燃措施。

  124、巷道底鼓的防治方法

  (1)底板錨杆、錨杆的長度應使錨杆穿透全部可能鼓起的岩層,底板岩層鼓起的深度一般為巷道寬度的0.75倍,大跨度巷道不適用

  (2)底板注漿、通過爆破使底板深部岩體得到鬆動,注漿漿液容易滲入縫隙,得以充填加固,施工的次序為分段爆破、炮眼深度和裝藥量以爆破時不破壞直接底板和不向巷道內拋出岩塊為準。然後沿底板噴射混凝土,起到封閉底板防止水的侵入及注漿時止漿墊的作用。再向已鬆動的底板鑽孔注漿,不需很大的泵壓,就可以在巷道深部形成卸壓區,淺部形成強度較大的反拱。另一種方法是巷道掘進時就在底板按預定深度進行鬆動爆破,將原定的底板標高以上的矸石運出後,再向底板鑽孔注漿,使破碎的底板岩石重新固結起來,形成破碎石墊層反拱。

  (3)封閉性可伸縮金屬支架,使用u型鋼可縮性支架,並且其金屬底梁之間采用拉杆固定,鋪設鋼筋網並進行架後充填,使封閉式支架及底梁均成整體結構。

  (4)混凝土反拱、混凝土反拱是一種適用於永久性巷道的底板支護措施,在巷道底板上先按預定深度和形狀挖出坑槽,再澆注混凝土使之成為反拱,混凝土反拱通常配合砌镟支護使用。為了加強混凝土反拱,也可與金屬可縮性底梁聯合使用,使其獲得較大抗底板的殘餘變形阻力,從經濟上考慮,一般混凝土反拱的厚度不宜大於600mm。

  (5)、卸壓法

  1)切縫卸壓

  2)鑽孔卸壓、適用條件與切縫法類似

  3)鬆動爆破卸壓、在底板鬆動爆破後再安設加強支架,效果較佳。適用於應力高而圍岩比較堅硬的巷道4)卸壓槽,硐室頂部開一幾何尺寸比較合理的卸壓槽

  125、 觀察頂板的方法有哪幾種?

  (1)是敲幫問頂。即用鋼釺或手鎬敲擊頂板,聲音清脆響亮的,表明頂板完好;發出"空空"或"嗡嗡"聲的,表明頂板岩石已離層,有冒落的危險,應采取措施把脫離的岩塊挑下來。

  (2)是打木楔。即在頂板裂縫中打入一小木楔,過一段時間如果發現木楔鬆動或鬆脫,說明裂縫在擴大,頂板有冒落的危險,應采取措施進行處理。

  (3)是震動觀察。即一手扶頂板,一手持鑿子或鎬頭等工具敲擊頂板,若感到頂板震動,即使聽不到破裂聲也說明已有頂板岩石離層,有冒落的危險,應及時防範。

  五、論述題(以下答案僅供參考)

  1、2005年10月10日17時05分,大柳塔礦井下采空區頂板突然大麵積跨落,形成颶風將人員吹倒受傷,造成一人死亡、一人重傷,其他7人輕微傷害。

  經過:2005年10月10日7時30分左右,連采三隊八點班15名工人下井,在右翼二區段右側12支巷進行連采作業,當時該區段五支巷留有9米的隔離煤柱,計劃在12支巷采完後再留設9米的隔離煤柱,5支巷至12支巷間的頂板懸空一直未冒落,空頂麵積約10235m2,15時50分連采隊四點班接班,17點05分,12607東側旺采區右翼二區段5支巷至12支巷間采空區頂板突然大麵積跨落,頂板冒落形成的颶風將東側旺采區右翼二區段輔運平巷12支巷內的帶班隊長等四人吹倒,並將礦帽吹掉了……,最後造成了王某死亡,請問這起事故的直接原因和重要原因以及防範措施?

  (1)直接原因,該礦井下12607房采工作麵大麵積懸頂跨落(115*89米),產生颶風將現場人員致傷,導致事故發生,是造成這起事故的直接原因。

  (2)重要原因,煤礦對頂板大麵積懸頂的隱患認識不足,沒有及時采取有效措施。現場管理不到位,在頂板大麵積懸頂的情況下未及時增設隔離煤柱。沒有對旺采區的采空區頂板采區監測、監控措施。個體勞動保護用品配戴不規範,未係帽帶。

  (3)防範措施,請自己結合近年來公司在房采方麵的生產技術和現場管理敘述。

  2、可能造成工作麵冒頂的原因?

  根據多次冒頂03manbetx ,造成工作麵冒頂的原因有設備選型原因、工程質量原因、地質構造原因。

  (1)設備選型方麵

  1)液壓支架選型不合理。如果液壓支架的架型選擇、參數確定與頂板特性、礦壓顯現特點及煤層賦存條件不適應,則工作麵頂板管理的難度較大,頂板事故率將會增高。

  2)支架設計不合理,穩定性差。工作麵傾角大或底板軟時,容易發生支架傾斜或倒架,降低了對頂板的支護效果。

  (2)工程質量方麵

  1)工作麵頂底板工程質量差,不平整,刀間提底臥底量大,造成支架接頂效果差。

  2)對新暴露頂板支護不及時或支架初撐力不夠。尤其是遇直接頂破碎或較軟岩石區域,未采取跟機移架或超前拉架等有效控製頂板措施。工作麵頂板事故,往往因支護不及時或初撐力不夠引起,所以必須及時給予新暴露頂板有效支護,盡量減少空頂麵積和空頂時間。

  3)沒有很好地使用護幫板,導致煤壁片幫嚴重,直接頂冒落。

  (3)地質構造方麵

  1)頂板條件差。工作麵煤層直接頂為破碎型、複合型、再生型時,頂板穩定性差,易發生冒頂、漏頂事故;工作麵煤層頂板堅硬難冒時,周期來壓顯現劇烈,是形成工作麵頂板事故的潛在威脅。

  2)工作麵通過薄基岩段、上覆采空區段、集中應力區、本層空巷或斷層等地質構造時。

  3、某礦綜采工作麵推進長度6000米,工作麵寬度360米,平均煤厚5.3米,煤的容重1.3t/m3,采用SL500雙滾筒采煤機、截割範圍2.7-5.4m,設計采高5.3m,工作麵采用端頭斜切進刀、雙向割煤,進刀距離50米,斜切進刀及割三角煤的平均速度12.5m/min,返空刀速度20m/min,正常割煤速度5m/min,截深0.865m,日循環15刀,計算割一刀煤的時間,每刀煤產量,9月份的月產量、年產量?

  (1)計算1刀煤的時間:斜切進刀時間=50/12.5;割三角煤時間=50/12.5;返空刀時間=50/20;正常割煤時間=360-50/5,合計割1刀煤時間為72.5分。

  (2)每刀煤的產量=工作麵寬度*截深*采高*煤的容重*工作麵回收率:360*0.865*5.3*1.3*0.97=2081噸

  (3)9月份產量=每刀煤產量*日循環刀數*天數*正規循環率;2081*15*30*0.9=84.28萬噸

  (4)年產量按照330天計算為:84.28*11=927萬噸。

  4、機頭硐室及基礎設計必須考慮的因素?

  1、根據工作麵位置確定機頭硐室位置

  2、根據機頭硐室處的頂板情況及硐室的服務時間,優化機頭硐室的斷麵形式及支護參數,保證安全生產

  3、順槽皮帶與大巷皮帶的搭接形式

  4、膠帶機的技術參數

  5、順槽膠帶機運輸能力及綜采麵的計劃產量

  6、根據煤層厚度及頂底板岩性、大巷膠帶機底板標高等因素,考慮機頭硐室的層位及挑頂方式

  7、合理減少岩石工程量

  8、方便檢修及零部件更換

  9、通風及排水的需要

  10、安裝膠帶機及相關開關、變壓器等設備方便的需要

  11、混凝土的施工量

  12、基礎的強度及施工方便

  13、大巷安全行車的要求

  14、卸載點落煤要求及對大巷皮帶保護的要求。

  5、你現在應聘的是副總工,那麼你認為如何能做好一名總工程師呢?

  (1)三熱愛、一維護的素質(2)辯證唯物思維、邏輯思維和創造性思維(3)實事求是精神(4)要會團結周圍的人(5)善於學習、善於思考(6)要有決策能力(7)要有組織協調能力(8)要有不斷創新精神(9)要懂法(10)要懂煤礦專業知識(11)要懂管理(12)要懂設計(13)要懂質量標準化(14)要懂一通三防(15)要懂事故救援(16)會礦井、采區及工作麵設計(17)能夠編製礦井中長期規劃(18)會組織製定各種製度、規程和措施(19)會處理煤礦各類重特大事故。等等

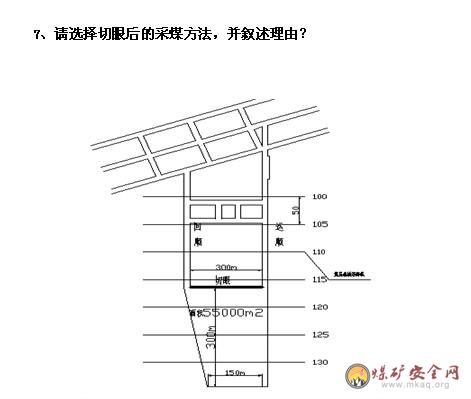

  6、下圖為某礦局部,為了保證綜采工作麵的優質貫通,請繪出合適的回撤通道間聯巷位置和拉移變列車斜巷位置?

  10、某礦井在生產過程中發現溜槽開裂較多,需要更換,請問如何能夠快速組織更換刮板運輸機溜槽?

  (1)提前做好配件準備工作

  (2)製定更換溜槽的安全技術措施,並認真貫徹落實

  (3)多工種配合必須服從指揮,統一協調配合

  (4)使用電氣焊時必須將措施落實到位

  (5)合理避開工作麵壓力

  (6)做好礦務工程準備工作,做好煤機停放硐室

  (7)對煤壁進行掛網等補強支護,保證行人、行車安全

  (8)根據架間漏矸情況,采取適當的保護措施

  (9)工作麵推到順槽聯巷位置進行更換

  (10)準備好絞車硐室

  (11)提前拆除馬蒂爾、轉載機、刮板機機頭等部件

  (12)保證支架大腳與煤壁間的距離滿足行車要求,以便於多功能車拉溜槽。

  11、更換綜采工作麵液壓支架立柱的注意事項?

  (1)提前製定安全措施並貫徹到位

  (2)選擇支架所在位置頂板條件較好,工作麵壓力較小時更換支架立柱

  (3)將立柱運到工作麵指定地點

  (4)更換立柱前,必須及時清理支架頂梁兩側的浮矸,同時被更換支架兩側嚴禁站人

  (5)多人配合起吊時,必須口令一致,同時起吊

  (6)固定立柱的各種銷子必須可靠

  (7)更換立柱後必須檢查立柱是否完好

  12、工作麵為右工作麵,更換采煤機右滾筒的注意事項?

  (1)提前製定安全措施並貫徹到位

  (2)做好抹角等工程,並支護到位

  (3)提前將滾筒運至指定地點

  (4)更換滾筒一般在機尾進行,要選擇工作麵機尾壓力較小、頂板穩定時更換

  (5)更換滾筒前必須切斷電源,並閉鎖

  (6)多人聯合起吊滾筒時必須根據滾筒重量選擇相應吊鏈,並相互之間配合好

  (7)利用鋼絲繩運輸滾筒時必須保證運行過程中無卡阻

  (8)滾筒必須安裝牢固、安裝完畢後進行試運轉正常後,方可結束檢修工作。

  13、如果發現刮板運輸機底鏈發生斷鏈,在接鏈過程中有哪些注意事項?

  (1)製定措施並貫徹落實到位

  (2)閉鎖三機

  (3)操作馬達時溜槽內嚴禁站人

  (4)多人拉鏈時相互間的配合好

  (5)接鏈過程中的電氣焊作業必須將措施落實到位

  (6)刮板鏈必須達到規定的張力

  (7)試運轉正常、無卡阻後方可結束檢修工作

  14、連采工作麵過斷層有哪些注意事項?

  (1)及時根據頂板煤岩厚度和斷層線調整掘進層位,控製好掘進順槽的坡度

  (2)斷層前後一定範圍內補強支護

  (3)減小連續采煤機的循環進度

  (4)過斷層時減小檢修時間,保證正常推進。

  15、連采工作麵遇破碎頂板時,如何預防冒頂?

  (1)減小循環進度、短掘短支

  (2)根據破碎頂板情況,及時采取補強支護措施

  (3)必要時采取特殊措施對頂板進行噴漿、架棚等

  (4)根據實際需要最大限度減小巷道寬度

  16、檢修連續采煤機的注意事項有哪些?

  (1)將采煤機停放在頂板完整、無淋水、支護有效,底板堅硬無淤泥、積水的地點

  (2)切斷電源,並閉鎖

  (3)選擇空間大的地點進行檢修

  17、皮帶跑偏的原因有哪些?

  (1)皮帶架子和托輥安裝不直

  (2)物料裝偏

  (3)帶麵接口不直

  (4)滾筒或托輥表麵有異物

  (5)驅動滾筒或機尾滾筒與膠帶機中心線不垂直

  (6)膠帶機安裝不平或傾斜

  18、運煤車與梭車各有哪些優缺點?

  運煤車優點:

  (1)運煤車機動靈活,行車路線一般不受限製

  (2)運量大,在多巷同時掘進時,可以使用兩台或三台運煤車。

  缺點:(1)對底板破壞較嚴重,一般要求底板較堅硬,無淤泥、積水

  (2)必須有調車聯巷,且需要設置充電硐室。

  梭車優點:

  (1)梭車對底板破壞較小,特別在單巷掘進過程中速度較快,不需要調車硐室。

  缺點:(1)運量小,在行車過程中電纜拖地,且行車路線比較受限。

  19、錨杆機濕式打眼和幹式打眼的條件?

  濕式打眼一般應用於頂板岩石堅硬,鑽杆鑽進速度較慢、底板堅硬、不易泥化的情況,在頂板存在軟岩易堵鑽的情況下,也可采用濕式打眼;

  幹式打眼一般適用於頂板岩石中等硬度,錨杆機裝有除塵係統的情況

  20、如何預防給料破碎機壓死?

  (1)均勻上煤

  (2)空載啟動、啟動前保證運輸機無卡阻

  (3)皮帶突然停止時必須及時閉鎖給料機

  (4)使設備保持良好的運行狀態、不帶病運轉

  (5)膠帶機與給料破碎機聯鎖

  21、連采機出現悶車的原因及如何處理?

  原因:

  (1)滾筒截深偏大

  (2)工作麵冒頂埋住運輸機

  (3)工作麵供電電壓降低

  (4)連采機運行功率下降

  (5)刮板輸送機壓死或卡鏈

  (6)岩石堅硬

  (7)出現斷相等電器故障

  處理:(1)先查明故障點並解除故障

  (2)並將連采機停在頂板穩定、支護完整的地點

  22、綜采工作麵初采期間的安全注意事項有哪些?

  (1)提前製定安全措施,並貫徹落實到位

  (2)密切觀察老頂初次來壓征兆,及時針對各工種製定預防老頂初次來壓形成颶風吹倒人員的措施

  (3)初采期間控製好采高、減少采空區麵積,保證直接頂冒落基本填滿采空區

  (4)工作麵所有支架必須達到初撐力,支架接頂嚴密,保證接頂效果

  (5)非工作麵作業人員和檢查人員不得進入工作麵

  23、刀把子工作麵的布置原則?在設備安裝上應注意哪些方麵?

  原則:

  (1)火燒區、衝刷帶以及不規則的三角區域,為了提高資源回收率及安全生產,進行刀把子工作麵布置。

  設備安裝方麵的注意事項:

  (1)在加長工作麵或縮短工作麵設備時,應在機尾進行

  (2)同時應提前做好礦務工程準備,減小巷道跨度

  (2)增加支架時必須是同一型號的支架

  (3)液壓管路必須相互匹配

  (4)對接刮板鏈時髦必須選擇張力相同的刮板鏈,防止新舊混用

  (5)設備對接完畢後必須進行單機試運轉和聯合試運轉試驗,及時發現安裝過程中存在的問題。

  24、工作麵上下順槽一個安全出口大、一個安全出口小,如何進行調整,並在調整過程中應注意哪些?

  (1)加刀進行工作麵調斜,來竄動溜子,保證安全出口。

  (2)調整過程中應防止刮板運輸機竄動過快造成倒架

  (3)注意刮板運輸機局部彎曲過大,造成死點而無法推動運輸機。

  25、如何預防連續采煤機扭矩軸折斷?

  (1)截深不應過大

  (2)不截割硬岩

  (3)均速運行,不強行啟動

  (4)提高司機的操作技能

  (5)遇到堅硬岩石時,放炮處理

  26、連續采煤機的基本組成及其特點是什麼?

  連續采煤機通常由截割機構、裝運機構、行走機構、液壓係統、電器係統、冷卻噴霧係統、除塵裝置以及安全防護裝置等組成。

  特點:

  (1)多電機驅動、模塊式布置

  (2)橫軸式滾筒、強力截割機構

  (3)側式裝載、刮板運輸機機構

  (4)電牽引履帶行走機構

  (5)液壓供水係統,普遍為泵-缸開式係統,液壓泵多為雙聯齒輪泵。連續采煤機供水係統的水源來自礦井的靜壓水或專用供水

  (6)電氣係統

  現代連續采煤機的電氣係統比較複雜,係統功能較多,係統的監護和保護比較完善。

  27、神東千萬噸礦井建井生產技術包括哪些?

  (1)礦井斜硐開拓和無岩巷布置技術

  (2)礦井無盤區布置技術

  (3)連續采煤機快速掘進技術

  (4)超長巷道精確滾筒測量技術

  (5)連續采煤機雙巷長距離掘進通風技術

  (6)輔助運輸無軌膠輪化技術

  (7)主運輸膠帶機變頻自動調速技術

  (8)長壁加長加寬綜采工作麵開采技術

  (9)長壁大采高重型工作麵開采技術

  (10)短壁連續采煤機開采技術

  (11)綜采工作麵自動化開采技術

  (12)厚煤層綜放開采技術

  (13)輔巷多通道綜采工作麵快速搬家技術

  (14)礦井綜合自動化技術

  (15)地麵箱變盤區供電技術

  28、如何提高綜連采工作麵的正規循環率?

  (1)合理安排檢修時間,保證設備的正常運轉時間

  (2)利用運輸等係統故障進行檢修

  (3)保證檢修質量,盡量降低故障率

  (4)做好日常點檢工作,將故障隱患消滅在萌芽狀態

  (5)做好日常配件的準備工作,縮短搶修、日常檢修時間

  (6)提高操作工的操作技能,減少因操作不當造成的設備損壞

  (7)綜連采工作麵要保證工程質量,使設備處於較好的運行條件

  (8)出現構造時,編製措施,不強行割煤

  (9)當設備出現故障運行不暢通時,必須查找原因,不得強行啟動。

  29、短壁機械化采煤的優缺點?

  優點:(1)設備投資少

  (2)采掘設備相同,采掘合一

  (3)設備運轉靈活,容易搬遷

  (4)當地表有水利設施和建築物需要保護時,采用房柱式采煤方法部分回收煤柱,可提高煤的回收率,使總的噸煤成本降低

  缺點:

  (1)采出率低

  (2)通風條件差,通風構築物多,管理困難,不利於安全生產

  (3)對地質條件要求嚴格,不適用於傾角大、厚度大以及頂板穩定性差的煤層,也不適用於近距離煤層群開采

  (4)因房采造成采空區大麵積懸頂時,老頂來壓不規律,容易給設備造成損壞和人員帶來傷害。

  29、短壁機械化采煤技術的適用條件是什麼?

  (1)適用於開采埋藏深度較淺的煤層

  (2)適用於開采煤層厚度適中、賦存較為穩定的煤層

  (3)適用於開采進水平煤層

  (4)適用於開采煤質堅硬、頂板中等穩定、底板不易軟化的煤層

  (5)適合作為大型井田的邊角煤塊段和不適宜布置綜采工作麵的小型井田的采煤方法。

  30、如何提高綜采工作麵的工程質量?

  (1)加強司機的操作技能培訓

  (2)加強工程質量管理、三班進行工程質量驗收

  (3)對於出現的工程質量事故進行追查

  (4)加強司機對工程質量重要性認識的培訓

  (5)根據采煤機滾筒、運輸機等尺寸,合理進行提臥底量的培訓

  (6)現場根據煤層厚度變化及時提醒煤機司機

  31、綜采拉移變列車時的注意事項?

  (1)將工作麵所有支架達到初撐力

  (2)保證工作麵正常的排水係統和監測監控係統

  (3)閉鎖順槽膠帶機

  (4)將高壓電纜放到皮帶上,多人配合作業時,用力方向一致,保護好工作麵的工業探頭線等

  (5)拉移變前取掉阻車器

  (6)啟動絞車前必須指定專人負責觀察順槽的拖地液管,防止液管受力,並指定專人負責觀察單軌吊小車,防止卡阻

  (7)啟動絞車人員與負責監看液管、單軌吊人員相互間要保持信號一致。移變拉到位後及時通知絞車司機停車。

  32、連采工作麵延皮帶的注意事項?

  (1)提前將一卷皮帶利用錨索、鋼梁等牢固地掛在順槽頂板穩定、支護有效的地點。

  (2)將皮帶帶扣的位置轉至合適位置後,停皮帶,鬆張緊絞車。

  (3)斷開順槽皮帶時,要保證斷麵整齊,接皮帶時要保證接茬對齊,防止因帶扣未對齊而造成皮帶跑偏。

  (4)安裝皮帶架子時,必須保證皮帶架子垂直於皮帶,皮帶中心線與架子中心一致。

  (5)延完皮帶後給料破碎機必須固定牢固、可靠。

  (6)將各種電纜延伸到位,並開皮帶試運轉,各項保護正常以及皮帶不跑偏後,延帶結束。

  (7)破碎機距掌子頭距離保證連采機及梭車或運煤車正常作業距離

  (8)延完皮帶後認真檢查、清理皮帶上雜物、防止雜物上係統。

  (9)延完皮帶後,張緊皮帶。

  33、如何提高連采工作麵的單進水平?

  (1)根據地質情況,合理加大循環進度。

  (2)合理優化支護工藝

  (3)加強勞動組織

  (4)加強預防性檢修、提高設備開機率

  (5)提高設備技術裝備能力,如用掘錨機替代綜掘機等

  (6)加大作業人員的培訓力度,提高作業人員的業務素質

  (7)建立健全激勵機製及相關規定。

  34、選擇錨杆機的注意事項包括哪些?

  (1)巷道高度。巷道高度比錨杆機鑽機的機架最大高度至少大0.3m,在中厚和厚煤層中,應大0.5m。

  (2)巷道坡度。巷道最大坡度不能超過14度,一般在坡度小於6度以下使用效果最佳,坡度增大,生產效率顯著降低

  (3)巷道底板。要求巷道底板岩石穩定,無積水,適於車輛行走,如有積水,應采取排水措施。

  (4)巷道頂板。頂板岩石硬度係數f≤8時,選擇旋轉式;當f>8時,應選擇旋轉衝擊式。

  (5)錨杆支護速度。錨杆支護速度一般要大於掘進速度。

  35、公司目前采用的利用四台線性支架進行全部跨落法房采與傳統房采工藝相比有哪些優缺點?

  優點:(1)回收率高、采空區直接頂在回采過程中易跨落,老頂跨落時間大大縮短,在一定程度上避免了回采麵積大、老頂突然跨落帶來的危害。

  缺點:(1)工作麵布置4台線性支架,在割煤後需要及時移架,工藝複雜

  (2)采硐間留設的煤柱小,采煤機司機在采空區側割煤時受煤壁片幫威脅。

  (3)國產支架性能不穩定,有時支架泄液,影響支護效果

  (4)在回采麵積大、老頂不跨落時,一般要輔以強製放頂措施。

  (5)采用公司目前的房采工藝,掘進率高,聯巷需要放線施工。

  (6)通風係統複雜,一般需要采空區通風或掘進時需要安設較多的通風設施。

  36、經打鑽探測掘進麵瓦斯濃度突然增高時(工作麵探頭瓦斯濃度不超標),在采掘方麵應采取哪些措施?

  (1)減小循環進度,保證在連采機切槽時司機駕駛位置不進入待掘進區域。

  (2)加強頂板支護,防止未掘區域接近火燒區或斷層等地質構造區域。

  (3)多角度、多方位進行打

  37、掘錨機掘進與連采機相比有哪些優點?

  (1)掘錨機生產循環進度小,空頂比連采掘進小,能夠及時支護,做到生產短掘短支,巷道頂板受采動影響較小,有利於複合頂板管理。

  (2)自身滾筒截割轉速慢,規格固定,巷道掘進一次成型,掘進工程質量容易管理,文明生產比較好管理。

  (3)掘錨機可以自身同時完成頂錨、錨索、幫錨的永久支護,無須頻繁調機,履帶對底板破壞程度小,安全係數大。

  (4)掘錨機與跨騎皮帶、連運頭車配套生產,減小了梭車運行的安全隱患。

  (5)掘錨機支護及時,且機器打錨索,減少勞動強度。

  (6)生產掘進工序比連采簡單,可以減少勞動人員數量。

  (7)機器容易操作並使用,工作麵文明生產容易管理。

  (8)掘錨機用無線遙控操作,掘進層位容易辨認,視線好,工程質量容易把握。

  (9)皮帶延伸比連采工序簡單,連運頭車行走比破碎機行走容易操作。

  38、綜采工作麵轉載機壓死的處理方法?

  處理方法:(1)使用低速馬達(2)加強潤滑(3)清理刮板鏈上的堆積物(4)電機低速正反轉

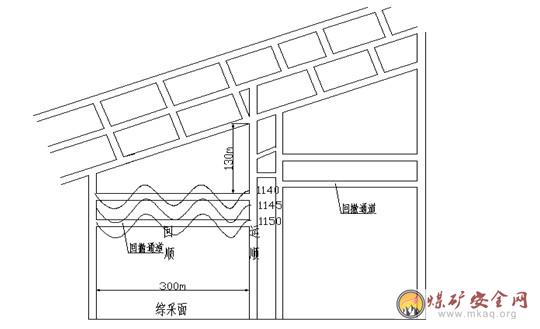

  39、根據下圖工作麵的布置方式,請敘述綜采工作麵生產過程中在安全出口、通風方麵應注意哪些事項?我公司各礦井是否也可以采用這種工作麵布置方式,並簡要說明原因?

  41、某礦有一炮工,在回采工作麵擔任放炮工作,為了減少放炮次數,他將工作麵組織好炸藥的炮眼,采取了放連珠炮的方法操作,即使用兩個放炮器,先發炮B組炮眼,然後立即發炮A組炮眼,你分析這樣操作,可能造成什麼惡性事件?

  先起爆B組炮眼,由於炮轟震動有大量煤塵飛揚和沼氣湧出,隨之起爆A組炮眼,又有火焰產生,這樣可能引起煤塵爆炸和瓦斯參與爆炸,造成惡性事故,是嚴重的違章操作。

  42、下圖為某礦井的一個盤區的工作麵布置,由於礦井接續緊張,一個綜采工作麵正在生產,一個連采工作麵正在掘進下個綜采麵的接續巷,按照排定的工期,在連采工作麵掘完切眼時,綜采工作麵累計推進3500m,請問如何保證連采工作麵的正常掘進,並在圖中畫出解決方法?

  43、當進行成組拉架時,PM4蜂鳴器一直在響,但支架沒有任何動作,試分析原因?

  這主要是由於該組支架中有的支架立柱壓力值低於100bar造成的。當該支架壓力值大於100bar後,支架才會自動拉架。

  44、分析立柱達不到初撐力的原因?

  (1)立柱達不到初撐力的常見原因有安全閥漏液,單向閥損壞,立柱密封損壞竄液。

  (2)若安全閥漏液在升柱過程中可以看到

  (3)若立柱升到初撐力後,壓力值不斷下降,說明單向閥損壞或立柱竄液;先更換單向閥若立柱壓力值不再下降,說明確實是單向閥損壞;否則說明立柱竄液,需要更換立柱。

  45、簡述更換采煤機截割扭矩軸步驟及注意事項?

  (1)將破碎機降到電低,將搖臂調至水平位置(以下不影響扭矩軸拆安為宜)

  (2)用套筒板手將端蓋上螺栓擰下,取下端蓋,用內卡簧鉗將卡簧取出,用M10的螺栓或線杠將擋蓋取出,用M16的絲杠抽出扭矩軸,取出扭矩軸時應小心(或往內捅一下,再輕輕抽出)以防不慎將異側投擋圈拉出而影響工作

  (3)安裝時應注意不可將扭矩軸裝反(或細頸端靠近老塘側)注意搖臂應盡可能放成水平,以防油液漏出過多,注意各部件應上齊全。

  46、支架選型原則及參數確定?

  (1)架型型式選擇要與圍岩的控製程度相適應。

  (2)支架有效支撐能力要與綜采工作麵礦壓相適應。

  (3)支架結構要與煤層賦存條件相適應。

  (4)支架的支撐高度要與工作麵采高相適應

  (5)支架通風斷麵要與工作麵風量要求相適應

  (6)支架要有良好的經濟性
